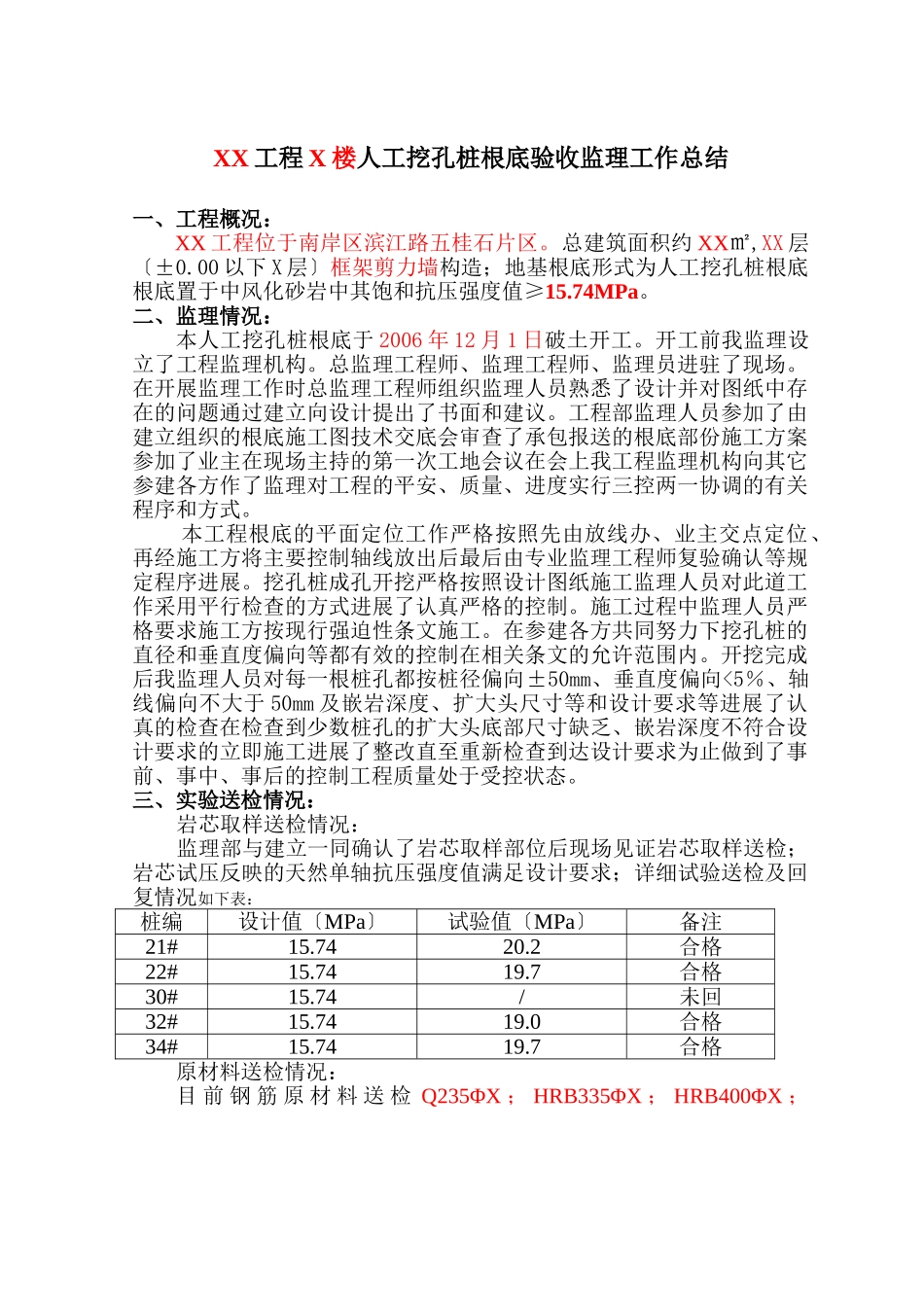

XX工程X楼人工挖孔桩根底验收监理工作总结一、工程概况:XX工程位于南岸区滨江路五桂石片区。总建筑面积约XX㎡,XX层〔±0.00以下X层〕框架剪力墙构造;地基根底形式为人工挖孔桩根底根底置于中风化砂岩中其饱和抗压强度值≥15.74MPa。二、监理情况:本人工挖孔桩根底于2006年12月1日破土开工。开工前我监理设立了工程监理机构。总监理工程师、监理工程师、监理员进驻了现场。在开展监理工作时总监理工程师组织监理人员熟悉了设计并对图纸中存在的问题通过建立向设计提出了书面和建议。工程部监理人员参加了由建立组织的根底施工图技术交底会审查了承包报送的根底部份施工方案参加了业主在现场主持的第一次工地会议在会上我工程监理机构向其它参建各方作了监理对工程的平安、质量、进度实行三控两一协调的有关程序和方式。本工程根底的平面定位工作严格按照先由放线办、业主交点定位、再经施工方将主要控制轴线放出后最后由专业监理工程师复验确认等规定程序进展。挖孔桩成孔开挖严格按照设计图纸施工监理人员对此道工作采用平行检查的方式进展了认真严格的控制。施工过程中监理人员严格要求施工方按现行强迫性条文施工。在参建各方共同努力下挖孔桩的直径和垂直度偏向等都有效的控制在相关条文的允许范围内。开挖完成后我监理人员对每一根桩孔都按桩径偏向±50mm、垂直度偏向<5%、轴线偏向不大于50mm及嵌岩深度、扩大头尺寸等和设计要求等进展了认真的检查在检查到少数桩孔的扩大头底部尺寸缺乏、嵌岩深度不符合设计要求的立即施工进展了整改直至重新检查到达设计要求为止做到了事前、事中、事后的控制工程质量处于受控状态。三、实验送检情况:岩芯取样送检情况:监理部与建立一同确认了岩芯取样部位后现场见证岩芯取样送检;岩芯试压反映的天然单轴抗压强度值满足设计要求;详细试验送检及回复情况如下表:桩编设计值〔MPa〕试验值〔MPa〕备注21#15.7420.2合格22#15.7419.7合格30#15.74/未回32#15.7419.0合格34#15.7419.7合格原材料送检情况:目前钢筋原材料送检Q235ΦX;HRB335ΦX;HRB400ΦX;CRB550X组水泥X组河沙X组、碎石X组。四、验收:综上即为本工程人工挖孔桩根底的主要情况根据我监理部对本工程人工挖孔桩根底各工序的检查认为其质量保证资料根本齐全工程处于受控状态符合设计及要求同意本次XX工程X楼人工挖孔桩根底验收请与会各方评议。重庆建新建立工程监理咨询晋愉·盛世融城工程监理部2011年6月24日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工挖孔桩基础验收监理工作总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
