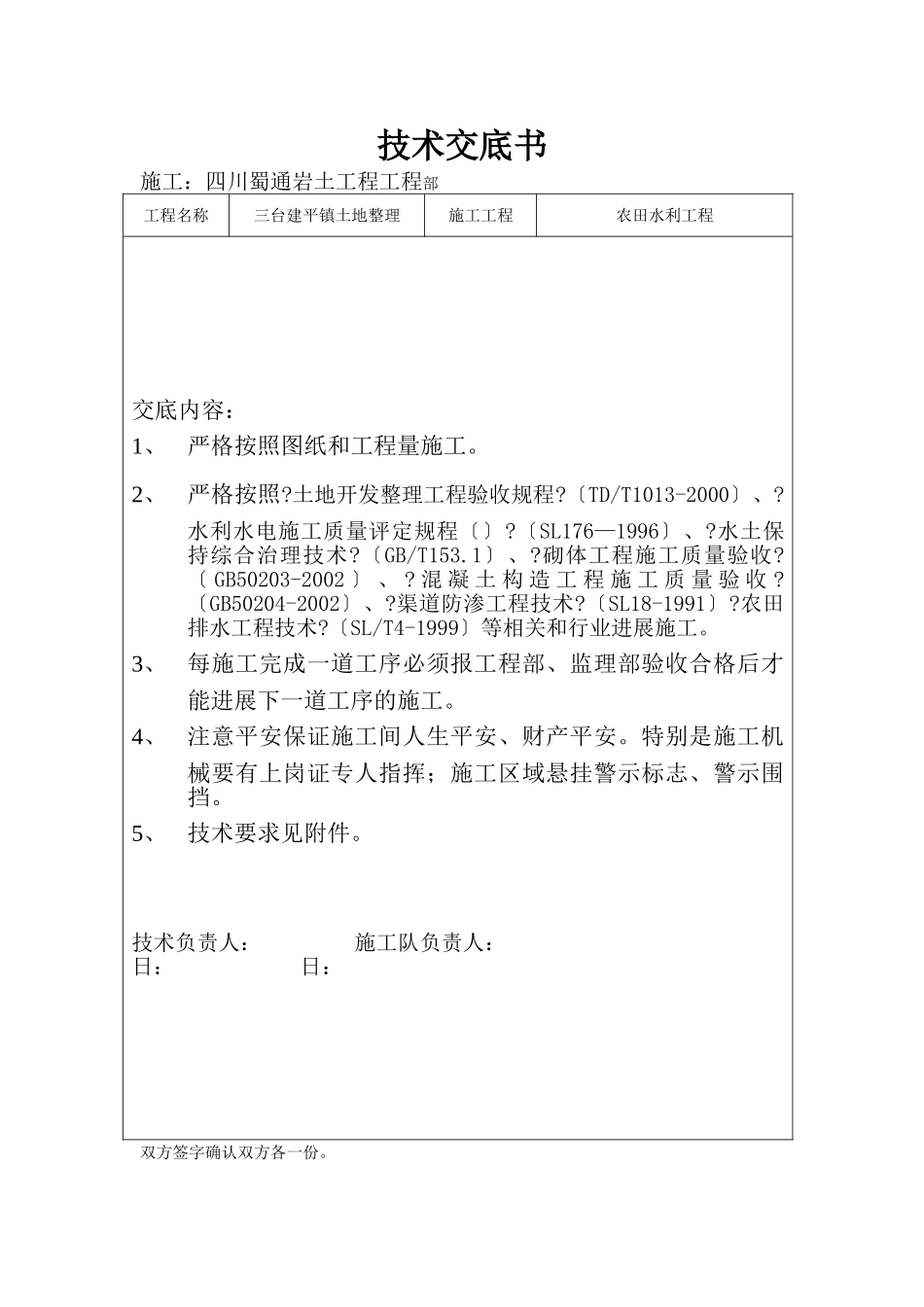

技术交底书施工:四川蜀通岩土工程工程部工程名称三台建平镇土地整理施工工程农田水利工程交底内容:1、严格按照图纸和工程量施工
2、严格按照
土地开发整理工程验收规程
〔TD/T1013-2000〕、
水利水电施工质量评定规程〔〕
〔SL176—1996〕、
水土保持综合治理技术
〔GB/T153
砌体工程施工质量验收
〔GB50203-2002〕、
混凝土构造工程施工质量验收
〔GB50204-2002〕、
渠道防渗工程技术
〔SL18-1991〕
农田排水工程技术
〔SL/T4-1999〕等相关和行业进展施工
3、每施工完成一道工序必须报工程部、监理部验收合格后才能进展下一道工序的施工
4、注意平安保证施工间人生平安、财产平安
特别是施工机械要有上岗证专人指挥;施工区域悬挂警示标志、警示围挡
5、技术要求见附件
技术负责人:施工队负责人:日:日:双方签字确认双方各一份

附:技术要求1、U型槽灌排渠工程〔1〕渠道构造为预制砼U型槽槽顶为C20压顶砼
其材料控制要求:①U型槽成品需有出厂合格证及质量证明材料
②U型槽现场预制应有砼标及拌和配合比并按取样试压在预制过程中应符合有关规定
③U型槽内外侧外表应平直圆滑不得出现蜂窝、麻面现象
④U型槽端面应平整并与其轴线垂直平顺圆滑一定注意表观质量
⑤U型槽强度和尺寸应满足设计要求一般U型槽型为U60其中U60厚度为5cm其尺寸允许偏向值应满足下表要求:工程允许偏向〔mm〕内〔外〕直径不小于设计壁厚度-5正值不限顺直度矢度不大于0
2⑥U型槽外观应防止出现破损、裂缝、蜂窝及麻面等现象
⑦砂浆需有配合比其强度应满足施工要求
〔2〕U型槽灌排渠工程施工流程施工准备→土石方开挖→验槽→断面土方回填土→厂家订购预制U型槽、进场检验→安放U型槽调整纵坡、高程→U型槽接缝处理→压顶砼浇筑→渠道U型槽外观检测、放水检验→交工验收〔3〕U型槽灌
