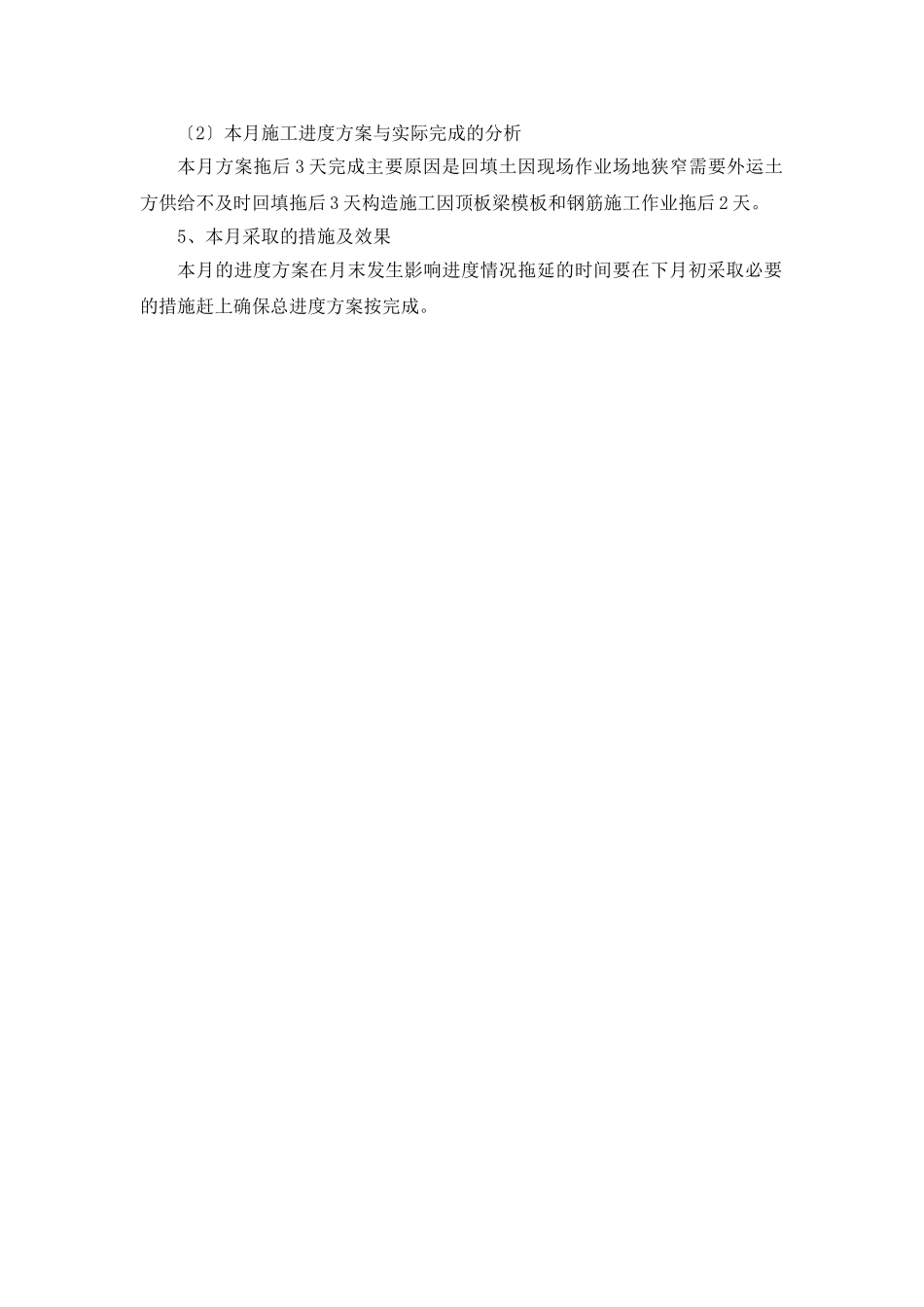

一、工程概况1、工程根本情况〔见表1-1〕工程根本情况表表1-1工程名称住宅楼工程工程地点区路工程性质民用建筑建立集团开发勘察勘察设计研究院设计建筑设计研究院承包建立集团质监质量监视站开工日2021..开工日2021..工天数天质量等级合格合同价款元承包方式包工包料工程工程一览表工程名称建筑面积〔㎡〕构造类型地下层数地上层数总高〔m〕设备安装工程造价〔元〕住宅楼工程水、电、暖、通风、消防等2、施工根本情况〔1〕各专业施工形象进度情况1〕土建工程:截止到月日的形象进度:①四层Ⅳ段顶板混凝土完成;②五层构造全部完成;③六层顶板混凝土浇筑完;④地下室外墙防水卷材完成;⑤保护墙完成;⑥回填土完成2/3。2〕电气安装工程敷预埋与土建配合进度一致。〔2〕平安消费、文明施工情况1〕本月平安消费无事故。2〕文明施工情况。根本做到工程材料、半成品、构件的对方整齐材料的标识根本到位;施工过程中根本做到工完场清。二、承包工程组织系统1、承包组织框图及主要负责人〔见图1-1〕2、主要分包承当分包工程的情况〔1〕地下室底板及外墙防水层施工由防水工程分包施工。〔2〕建筑工程施工由建立工程进展劳务施工。三、工程进度1、工程实际完成情况与总进度方案比拟〔见表1-2〕2、本月实际完成情况与进度方案比拟〔见表1-3〕图1-1承包组织框图3、本月工、料、机动态〔见表1-4〕4、对进度完成情况的分析〔1〕本月施工进度方案与实际完成的比拟四层Ⅳ段顶板混凝土按方案完成。五层构造按方案拖后1天。六层构造按方案拖后2天。地下室防水层、保护墙和回填土拖后3天。工程经理:工程副经理:总工程师:主工长:材料员:方案统计:平安保卫员:经营核算员:质量检查员:专业技术员:土建技术员:暖通工长:电气工长:试验员:测量员:〔2〕本月施工进度方案与实际完成的分析本月方案拖后3天完成主要原因是回填土因现场作业场地狭窄需要外运土方供给不及时回填拖后3天构造施工因顶板梁模板和钢筋施工作业拖后2天。5、本月采取的措施及效果本月的进度方案在月末发生影响进度情况拖延的时间要在下月初采取必要的措施赶上确保总进度方案按完成。表1-2工程实际完成情况与总进度方案比拟表序年月分项工程名称2021年1234567891011121±0.000以下构造2主体构造3装修工程4安装工程5开工清理验收方案进度实际进度表1-3月实际完成情况与进度方案比拟表序日分项工程名称6月7月2627282930123456789101112131415161718192021222324251四层Ⅳ段构造2五层Ⅰ、Ⅱ段构造3五层Ⅲ、Ⅳ段构造4六层Ⅰ、Ⅱ段构造5六层Ⅲ、Ⅳ段构造6外墙防水层、保护墙及回填土方案进度实际进度本月工、料、机动态统计表表1-4人工种电机钢木工水暖混凝其他总人工工械工筋工工土工数人数持证人数主要材料名称上月库存量本月进场量本月消耗量本月库存量钢筋t卷材防水㎡预拌混凝土m3砖块主要机械名称消费厂家规格型数量钢筋切割机机械制造厂2.2kW钢筋弯曲机械制造厂3kW机卷扬机机械有限工程11kW电焊机焊机设备厂50Hz塔式起重机机械制造QTZ65166、本月在施部位工程照片〔略〕四、工程质量1、分项工程验收情况〔见表1-5〕分项工程验收情况表表1-5序工程部位分项名称报验验评乙方自评监理确定一建筑工程〔一〕根底工程1地下一层墙防水工程合格合格2地下一层墙防水保护墙合格合格3地下一层墙合格合格4地下一层墙合格合格〔二〕主体工程1首层Ⅰ-Ⅴ段柱混凝土合格合格2首层Ⅰ-Ⅴ段顶板、楼梯混凝土合格合格3二层Ⅰ-Ⅴ段柱混凝土合格合格4二层Ⅰ-Ⅴ段顶板、楼梯混凝土合格合格5五层Ⅰ-Ⅴ段柱钢筋工程合格合格6五层Ⅰ-Ⅴ段柱模板工程合格合格7五层Ⅰ-Ⅴ段顶板、楼梯钢筋工程合格合格8五层Ⅰ-Ⅴ段顶板、楼梯模板工程合格合格二电气安装工程1五层Ⅰ-Ⅴ段顶板道敷设合格合格232、分部工程验收情况统计〔见表1-6〕分部工程验收情况统计表表1-6序分部工程名称本月累计合格项数合格率合格项数合格率1地基与根底2100241002主体工程47100751003给排水暖通与空调00131004建筑电气安装8100381003、主要施工试验情况〔见表1-7〕施工试验情况表表1-7序试验内容施工部位试验编试验结监理结见证情况1c30砼铆首层Ⅰ-Ⅴ段柱合格合格见证2c30砼铆二层...
