上海轨道交通11线8标区间土建工程平安消费、文明施工监理实施细那么交底审批:日:日:上海新光工程咨询1

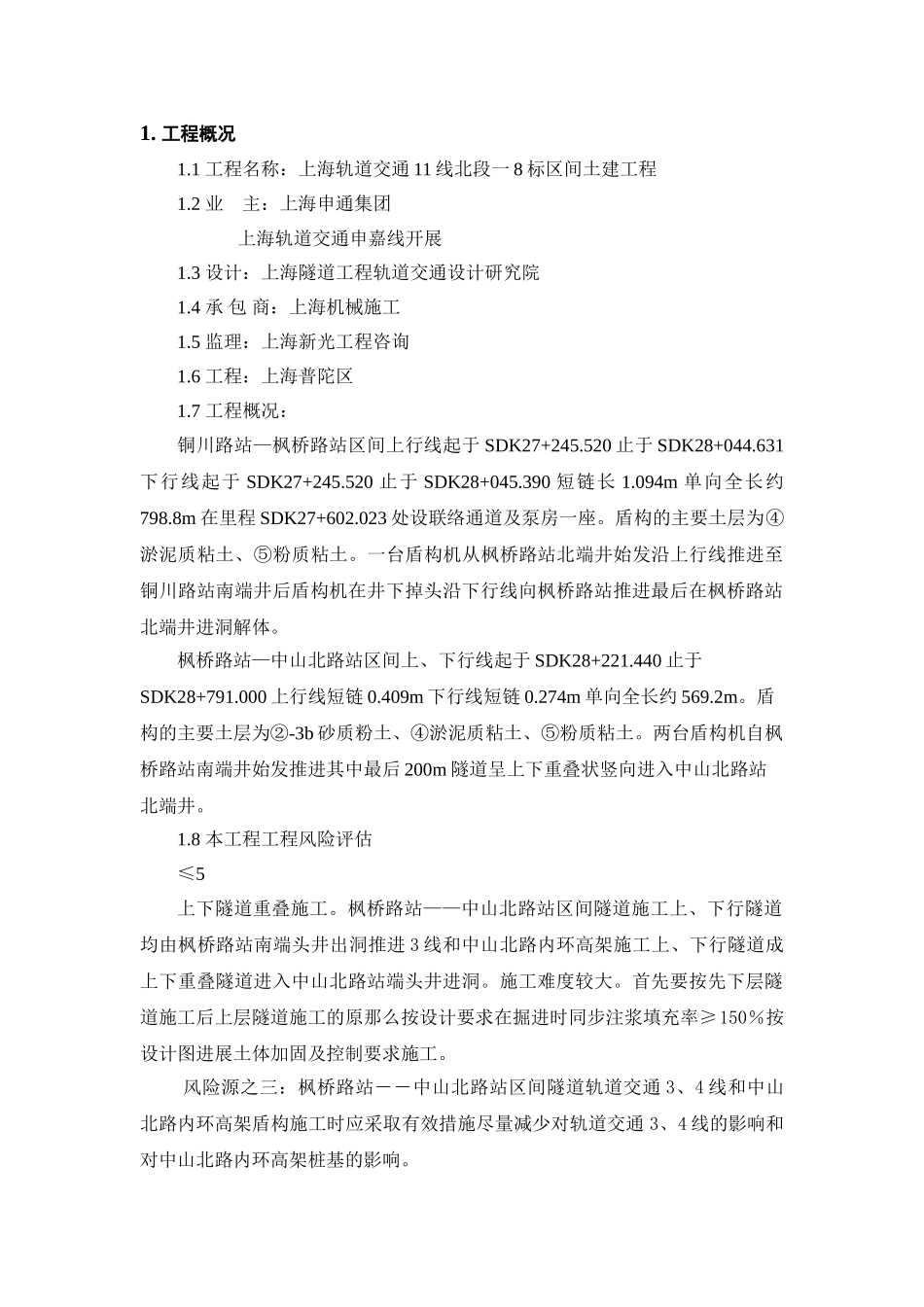

1工程名称:上海轨道交通11线北段一8标区间土建工程1
2业主:上海申通集团上海轨道交通申嘉线开展1
3设计:上海隧道工程轨道交通设计研究院1
4承包商:上海机械施工1
5监理:上海新光工程咨询1
6工程:上海普陀区1
7工程概况:铜川路站—枫桥路站区间上行线起于SDK27+245
520止于SDK28+044
631下行线起于SDK27+245
520止于SDK28+045
390短链长1
094m单向全长约798
8m在里程SDK27+602
023处设联络通道及泵房一座
盾构的主要土层为④淤泥质粘土、⑤粉质粘土
一台盾构机从枫桥路站北端井始发沿上行线推进至铜川路站南端井后盾构机在井下掉头沿下行线向枫桥路站推进最后在枫桥路站北端井进洞解体
枫桥路站—中山北路站区间上、下行线起于SDK28+221
440止于SDK28+791
000上行线短链0
409m下行线短链0
274m单向全长约569
盾构的主要土层为②-3b砂质粉土、④淤泥质粘土、⑤粉质粘土
两台盾构机自枫桥路站南端井始发推进其中最后200m隧道呈上下重叠状竖向进入中山北路站北端井
8本工程工程风险评估≤5上下隧道重叠施工
枫桥路站——中山北路站区间隧道施工上、下行隧道均由枫桥路站南端头井出洞推进3线和中山北路内环高架施工上、下行隧道成上下重叠隧道进入中山北路站端头井进洞
施工难度较大
首先要按先下层隧道施工后上层隧道施工的原那么按设计要求在掘进时同步注浆填充率≥150%按设计图进展土体加固及控制要求施工
风险源之三:枫桥路站――中山北路站区间隧道轨道交通3、4线和中山北路内环高架盾构施工时应采取有效措施尽量减少对轨道交通3、4线的影响和对中山北路内环高架桩基的影响

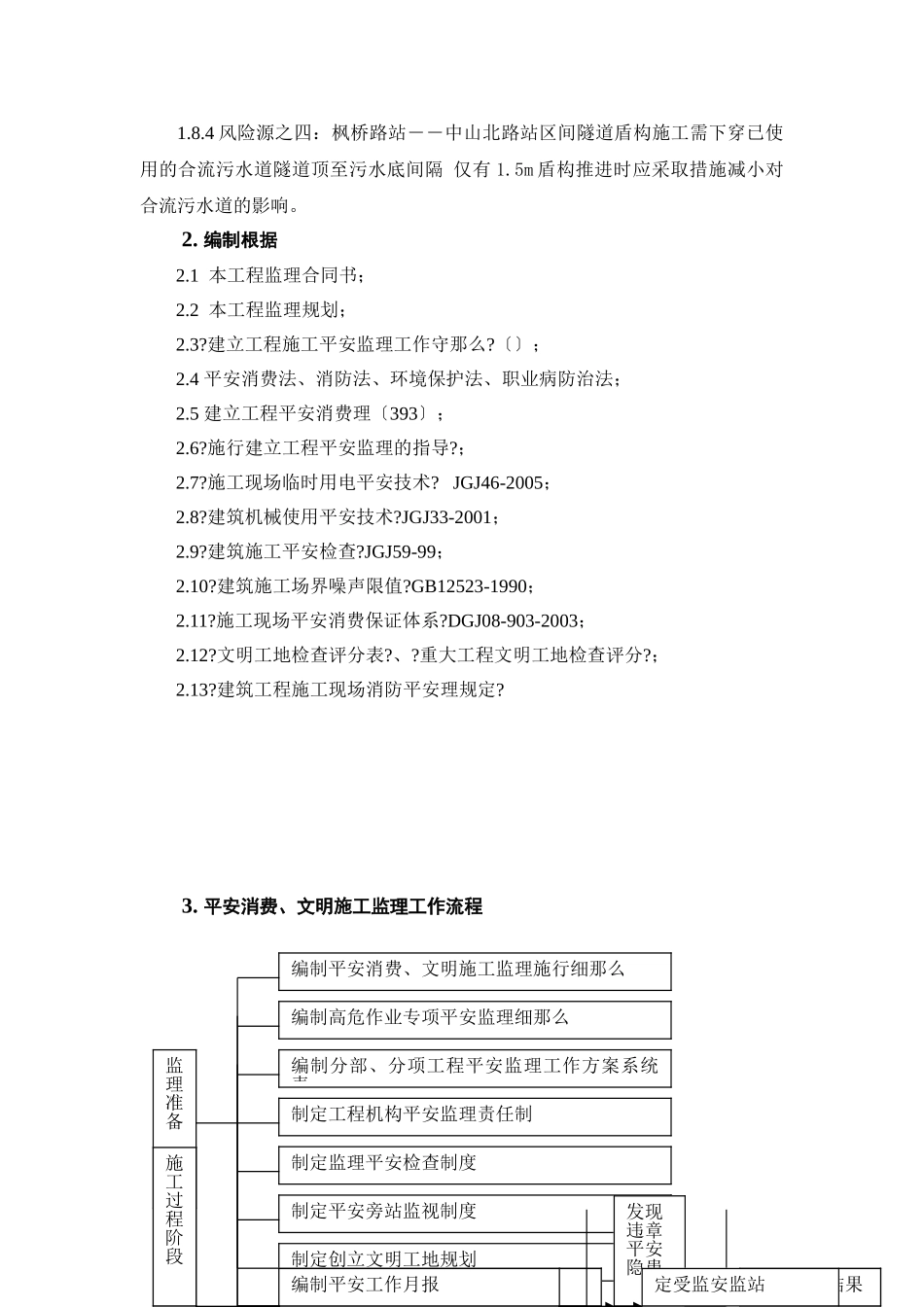

4风险源之四
