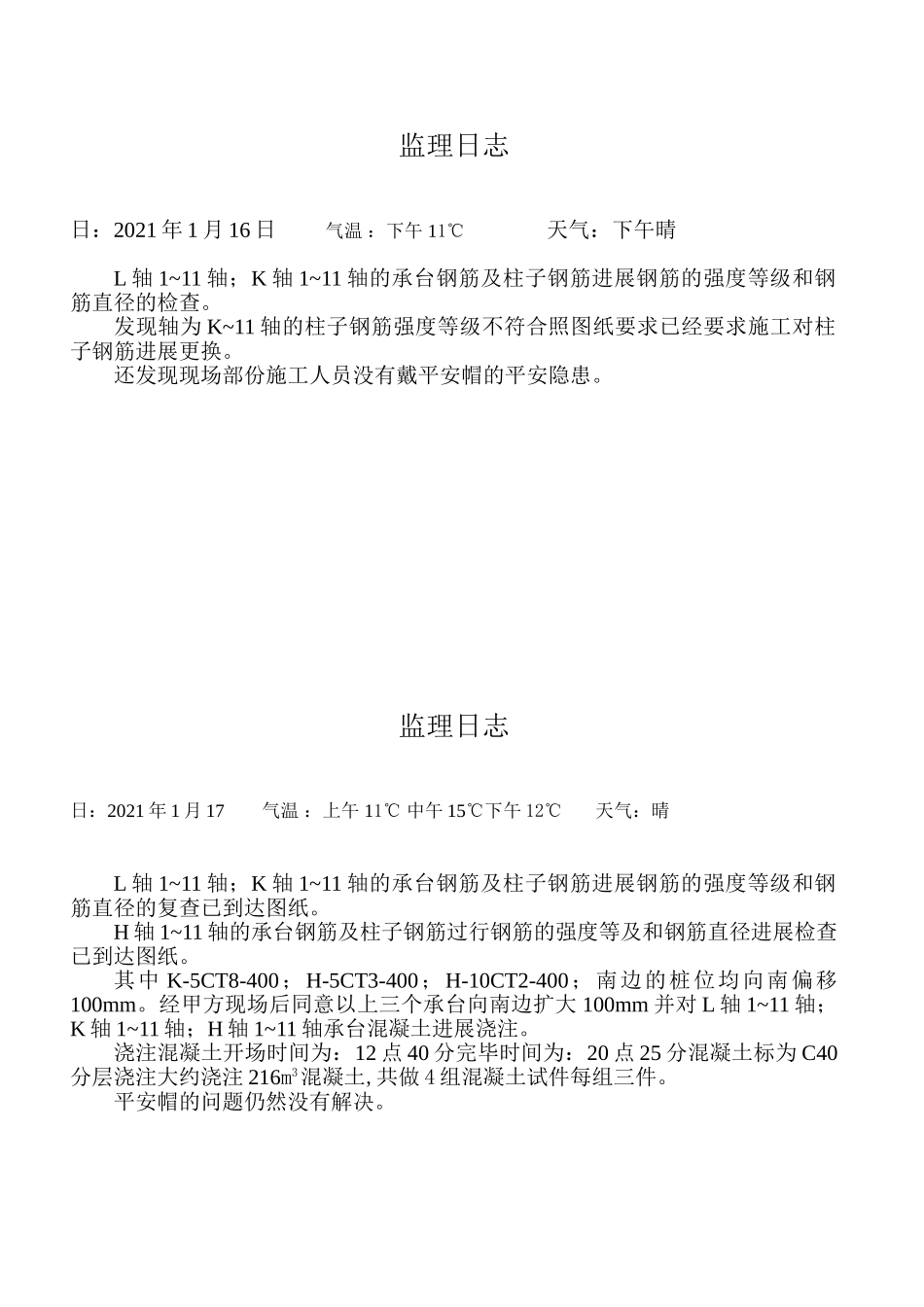

监理日志日:2021年1月16日气温:下午11℃天气:下午晴L轴1~11轴;K轴1~11轴的承台钢筋及柱子钢筋进展钢筋的强度等级和钢筋直径的检查
发现轴为K~11轴的柱子钢筋强度等级不符合照图纸要求已经要求施工对柱子钢筋进展更换
还发现现场部份施工人员没有戴平安帽的平安隐患
监理日志日:2021年1月17气温:上午11℃中午15℃下午12℃天气:晴L轴1~11轴;K轴1~11轴的承台钢筋及柱子钢筋进展钢筋的强度等级和钢筋直径的复查已到达图纸
H轴1~11轴的承台钢筋及柱子钢筋过行钢筋的强度等及和钢筋直径进展检查已到达图纸
其中K-5CT8-400;H-5CT3-400;H-10CT2-400;南边的桩位均向南偏移100mm
经甲方现场后同意以上三个承台向南边扩大100mm并对L轴1~11轴;K轴1~11轴;H轴1~11轴承台混凝土进展浇注
浇注混凝土开场时间为:12点40分完毕时间为:20点25分混凝土标为C40分层浇注大约浇注216m3混凝土,共做4组混凝土试件每组三件
平安帽的问题仍然没有解决

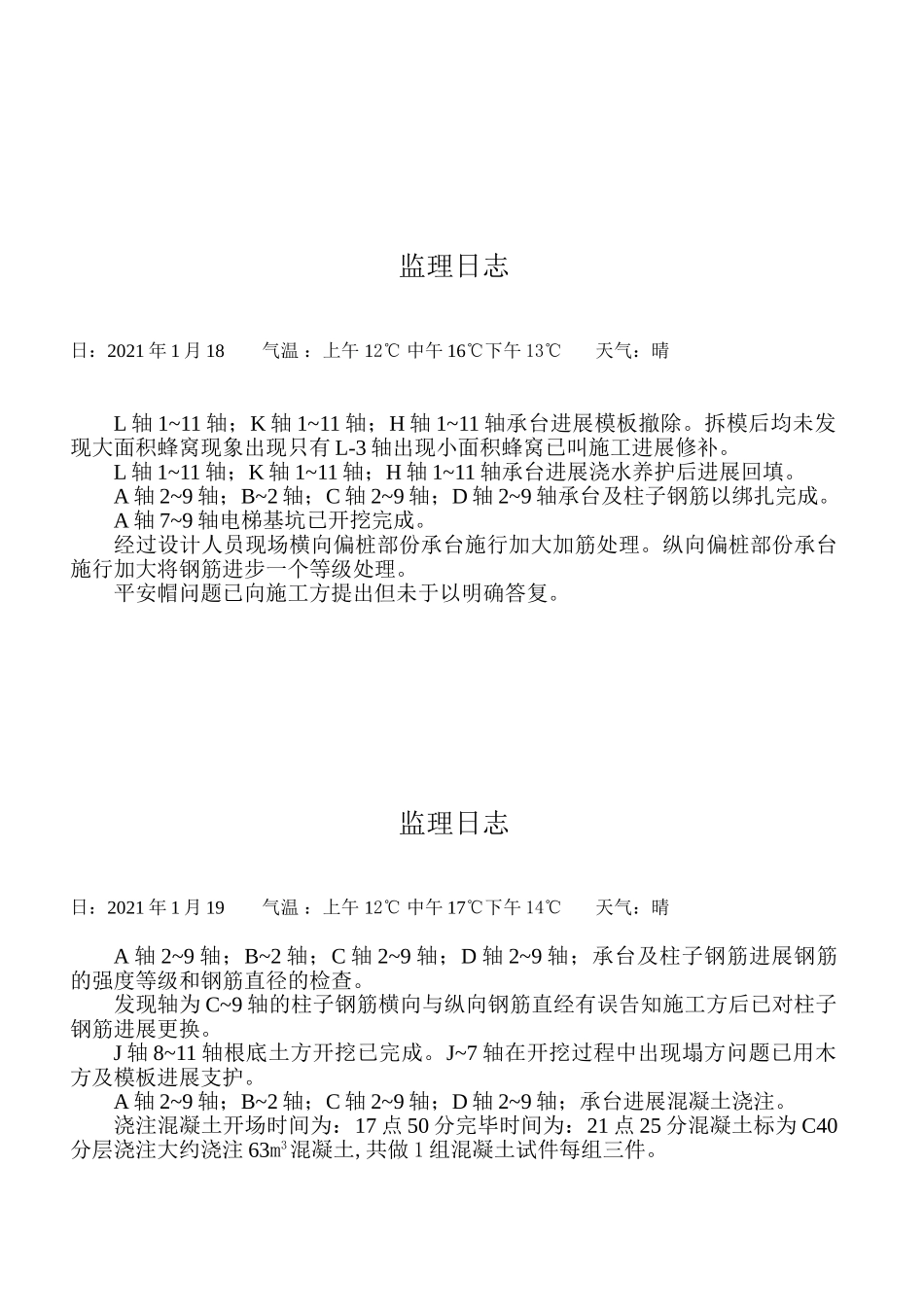

监理日志日:2021年1月18气温:上午12℃中午16℃下午13℃天气:晴L轴1~11轴;K轴1~11轴;H轴1~11轴承台进展模板撤除
拆模后均未发现大面积蜂窝现象出现只有L-3轴出现小面积蜂窝已叫施工进展修补
L轴1~11轴;K轴1~11轴;H轴1~11轴承台进展浇水养护后进展回填
A轴2~9轴;B~2轴;C轴2~9轴;D轴2~9轴承台及柱子钢筋以绑扎完成
A轴7~9轴电梯基坑已开挖完成
经过设计人员现场横向偏桩部份承台施行加大加筋处理
纵向偏桩部份承台施行加大将钢筋进步一个等级处理
平安帽问题已向施工方提出但未于以明确答复
监理日志日:2021年1月19气温:上午12℃中午17℃下午14℃天气:晴A轴2~9轴;B~2轴;C轴2~9轴;D轴2~9轴;承台及柱子钢筋进展钢筋的强
