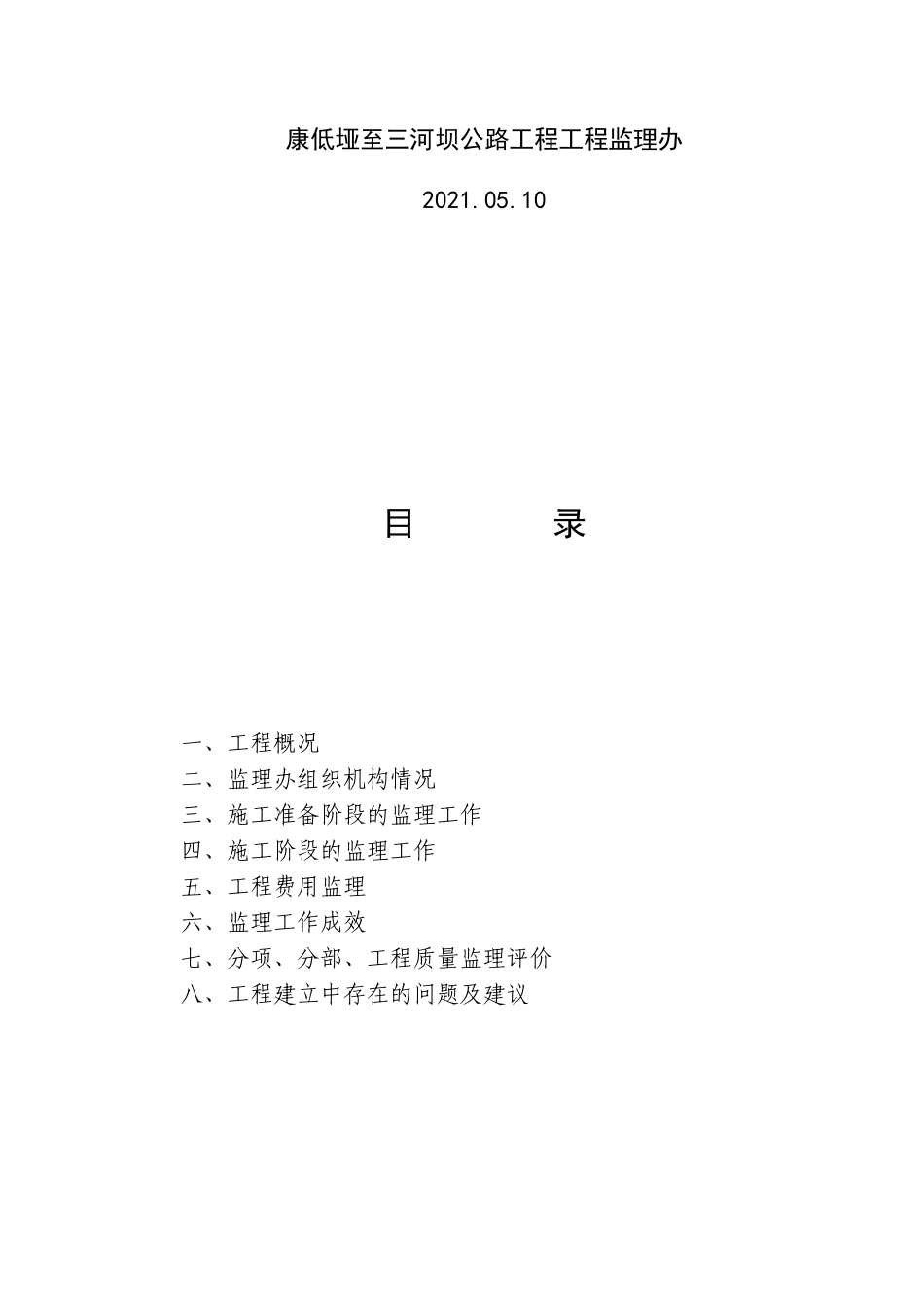

康低垭至三河坝公路工程施工监理总结康低垭至三河坝公路工程工程监理办2021

10目录一、工程概况二、监理办组织机构情况三、施工准备阶段的监理工作四、施工阶段的监理工作五、工程费用监理六、监理工作成效七、分项、分部、工程质量监理评价八、工程建立中存在的问题及建议康低垭至三河坝公路监理总结一、工程概况康低垭至三河坝公路工程起点位于康低垭X482线〔康路〕K52+900终点位于三河坝乡初级中学门口道路全长12
该工程低垭至寺坝〔K0+000-k7+520段〕路基宽度5m路面4
5m〔原设计路基宽度为4
5m、路面宽度为3
5m〕寺坝至三河坝路段〔K7+560-k12+780段〕路基宽度5
0m;〔原设计路基宽度为5
5m、路面宽度为4
5m〕路面面层采用18cm混凝土面层18cm水泥稳定砂砾基层10cm天然砂砾垫层新建涵洞8道其中混凝土盖板明涵2道混凝土圆涵6道
拱桥维修利用1座
本工程的建立进步了原路的抗灾害才能改善了行车条件进步了原路的效劳程度方便了沿线人民的消费、生活;沿线经济的快速开展提供了便利的交通根底条件;进一步完善了康的公路网改善了康的公路等级构造和效劳程度完善了地方公路网格发挥了路网整体效益
二、监理办组织机构情况康低垭至三河坝公路工程监理受康的委托根据监理合同的要求组建了低垭至三河坝公路工程工程监理办并于2021年8月初进驻现场正式开展监理工作
监理办装备人员2名计算机一台以满足全线路面工程的检测、巡视、旁站、试验和内业整理工作
监理办进场后与各级监理人员签定了工程质量责任合同和廉政建立责任合同制定了工程监理办质量平安消费等理制度
监理办严格按照上述各项责任合同及规章制度对各级监理人员进展理及考核
三、施工准备阶段的监理工作监理办在合同规定的实际开工日认真审核施工报送的施工组织方案并帮助施工进展完善对施工组织设计经补充完善、康低垭至三河
