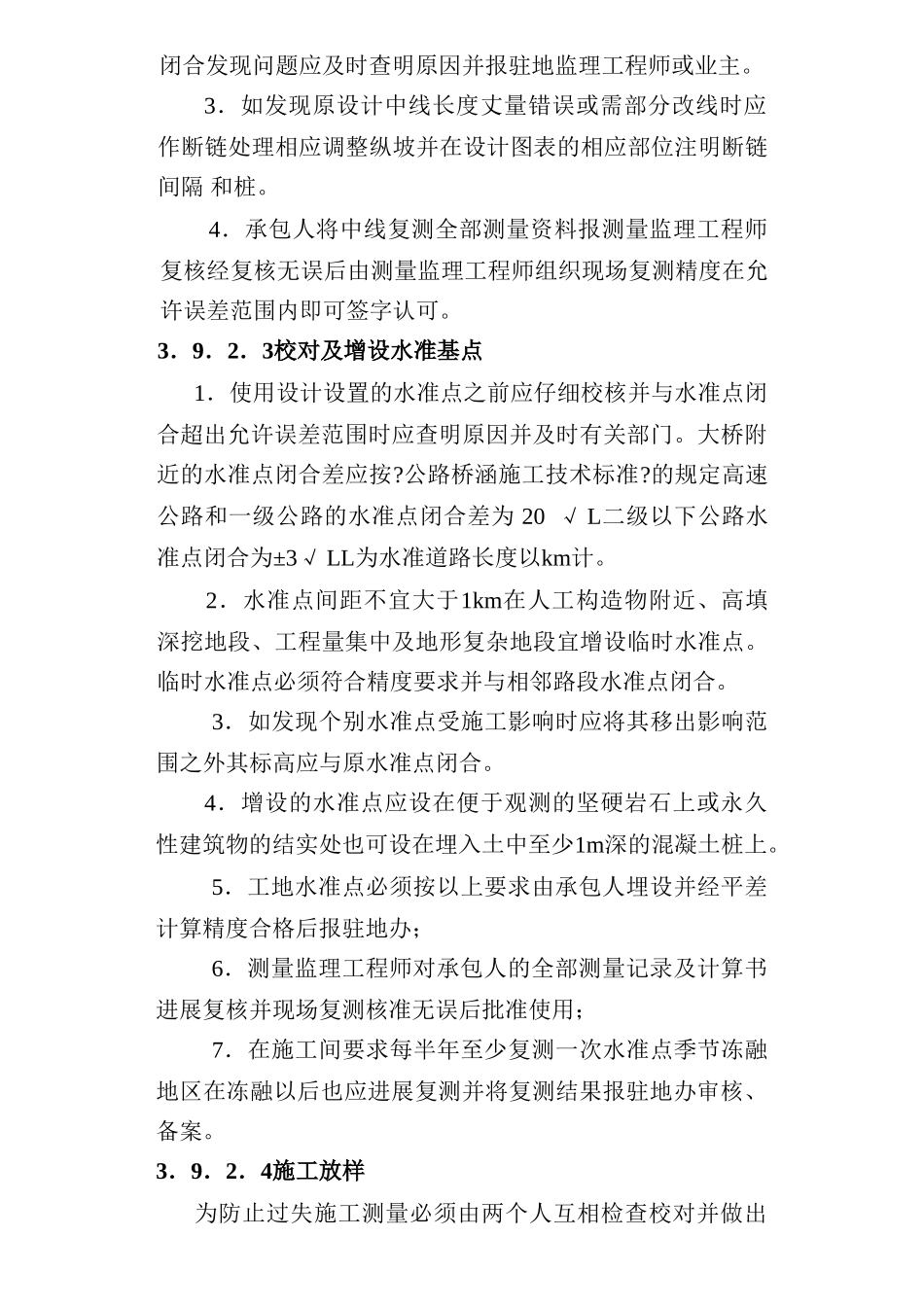

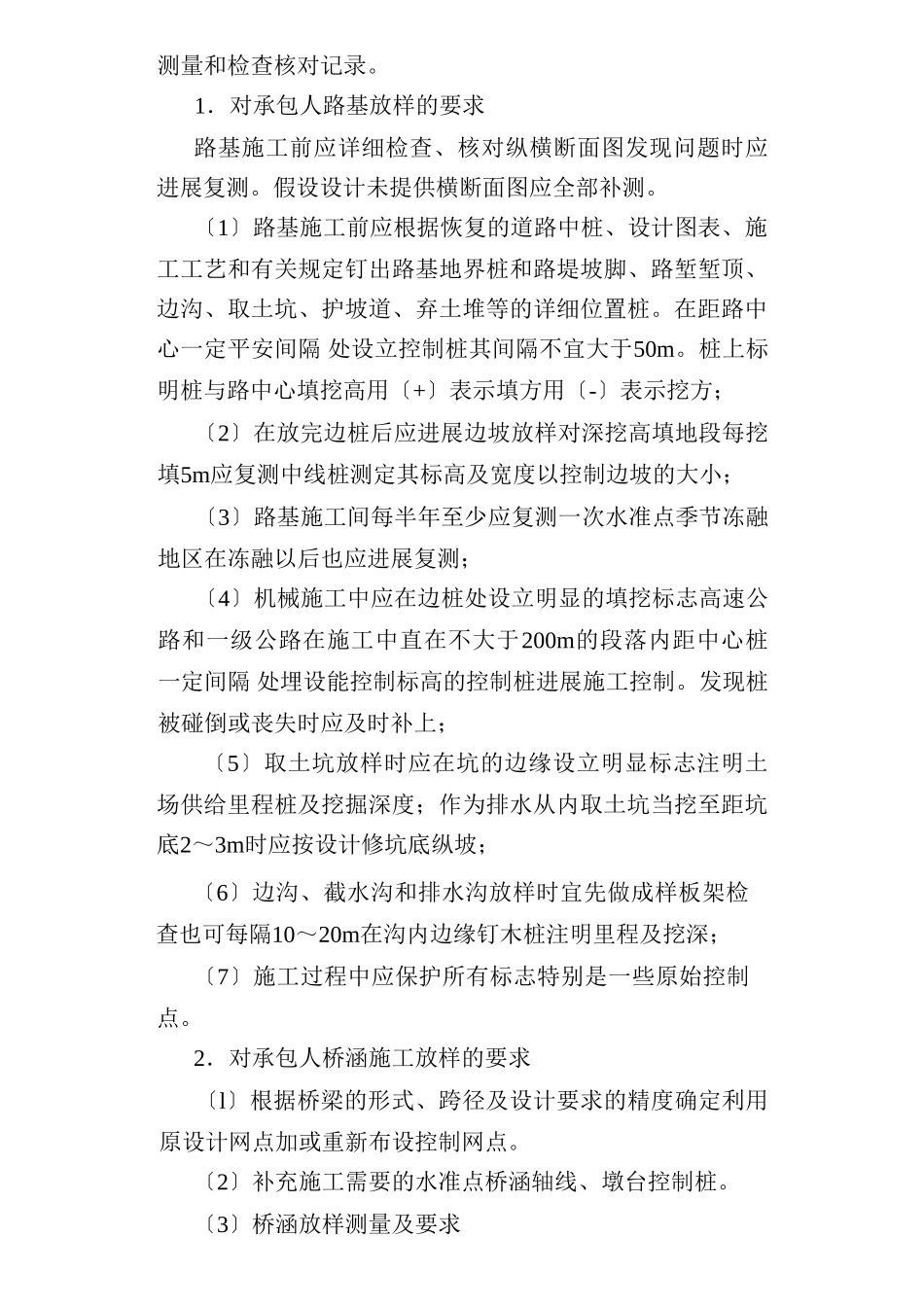

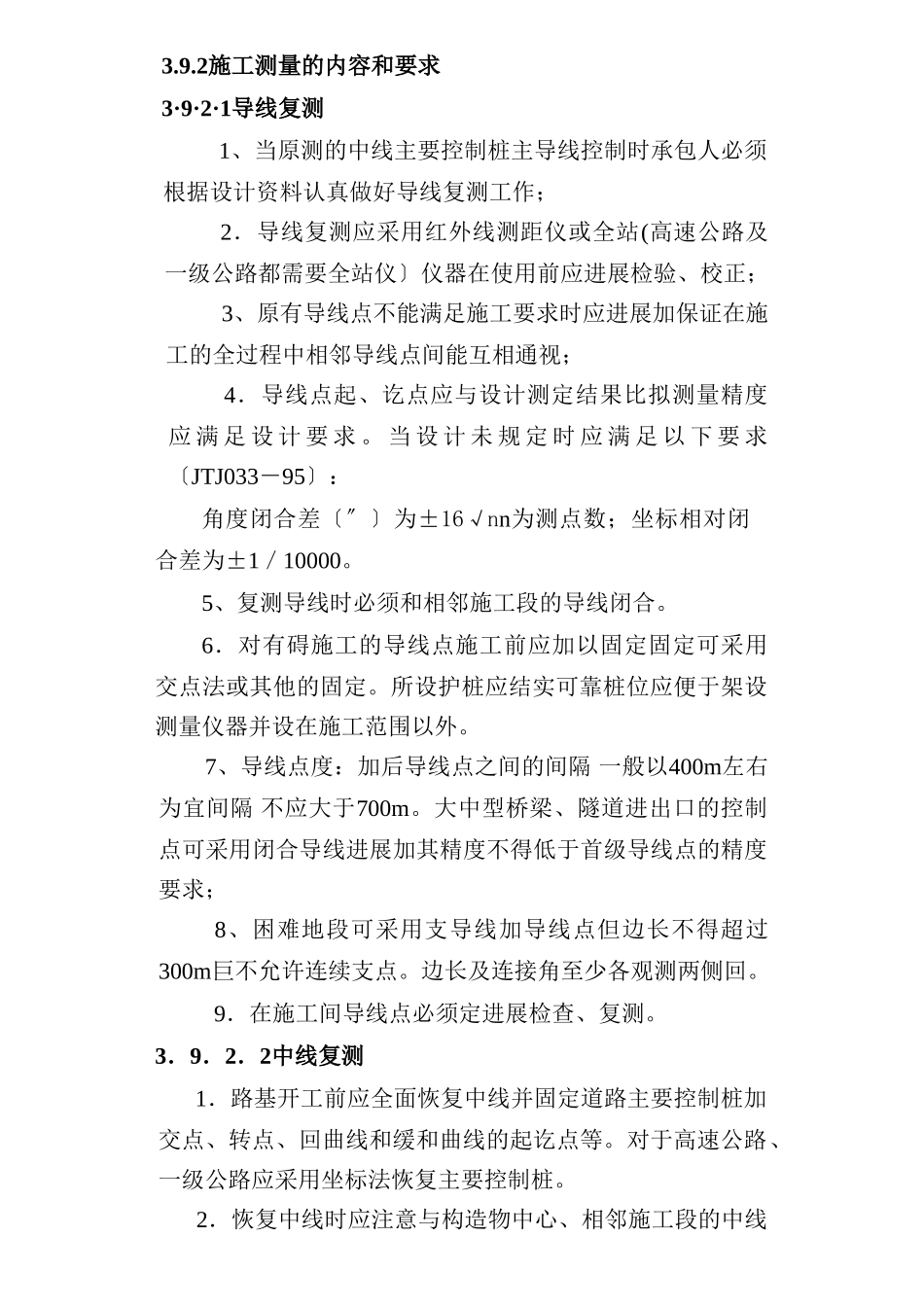

2施工测量的内容和要求3·9·2·1导线复测1、当原测的中线主要控制桩主导线控制时承包人必须根据设计资料认真做好导线复测工作;2.导线复测应采用红外线测距仪或全站(高速公路及一级公路都需要全站仪〕仪器在使用前应进展检验、校正;3、原有导线点不能满足施工要求时应进展加保证在施工的全过程中相邻导线点间能互相通视;4.导线点起、讫点应与设计测定结果比拟测量精度应满足设计要求
当设计未规定时应满足以下要求〔JTJ033-95〕:角度闭合差〔〞〕为±16√nn为测点数;坐标相对闭合差为±1/10000
5、复测导线时必须和相邻施工段的导线闭合
6.对有碍施工的导线点施工前应加以固定固定可采用交点法或其他的固定
所设护桩应结实可靠桩位应便于架设测量仪器并设在施工范围以外
7、导线点度:加后导线点之间的间隔一般以400m左右为宜间隔不应大于700m
大中型桥梁、隧道进出口的控制点可采用闭合导线进展加其精度不得低于首级导线点的精度要求;8、困难地段可采用支导线加导线点但边长不得超过300m巨不允许连续支点
边长及连接角至少各观测两侧回
9.在施工间导线点必须定进展检查、复测
3.9.2.2中线复测1.路基开工前应全面恢复中线并固定道路主要控制桩加交点、转点、回曲线和缓和曲线的起讫点等
对于高速公路、一级公路应采用坐标法恢复主要控制桩
2.恢复中线时应注意与构造物中心、相邻施工段的中线闭合发现问题应及时查明原因并报驻地监理工程师或业主
3.如发现原设计中线长度丈量错误或需部分改线时应作断链处理相应调整纵坡并在设计图表的相应部位注明断链间隔和桩
4.承包人将中线复测全部测量资料报测量监理工程师复核经复核无误后由测量监理工程师组织现场复测精度在允许误差范围内即可签字认可
3.9.2.3校对及增设水准基点1.使用设计设置的水准点之前应仔细校核并与水准点闭合超出允许误差范围时应查明原因并及时
