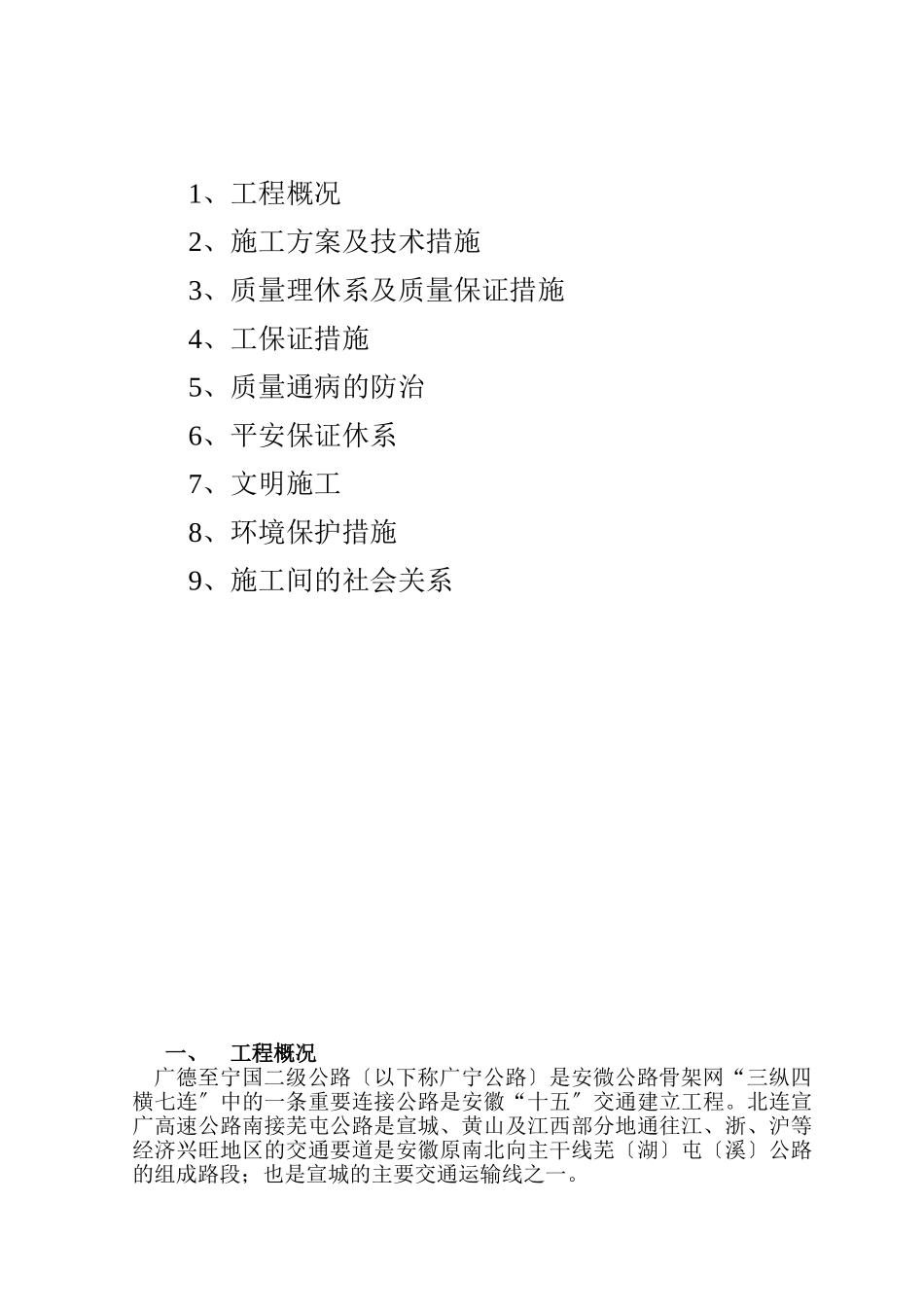

安徽广宁公路改建工程第一标段〔K1+000~K10+500〕施工总结建立:安徽中成公路开展监理:安徽公路工程建立监理施工:黑河阿穆尔政工程广宁公路改建工程第一工程经理部目录1、工程概况2、施工方案及技术措施3、质量理休系及质量保证措施4、工保证措施5、质量通病的防治6、平安保证休系7、文明施工8、环境保护措施9、施工间的社会关系一、工程概况广德至宁国二级公路〔以下称广宁公路〕是安微公路骨架网“三纵四横七连〞中的一条重要连接公路是安徽“十五〞交通建立工程
北连宣广高速公路南接芜屯公路是宣城、黄山及江西部分地通往江、浙、沪等经济兴旺地区的交通要道是安徽原南北向主干线芜〔湖〕屯〔溪〕公路的组成路段;也是宣城的主要交通运输线之一

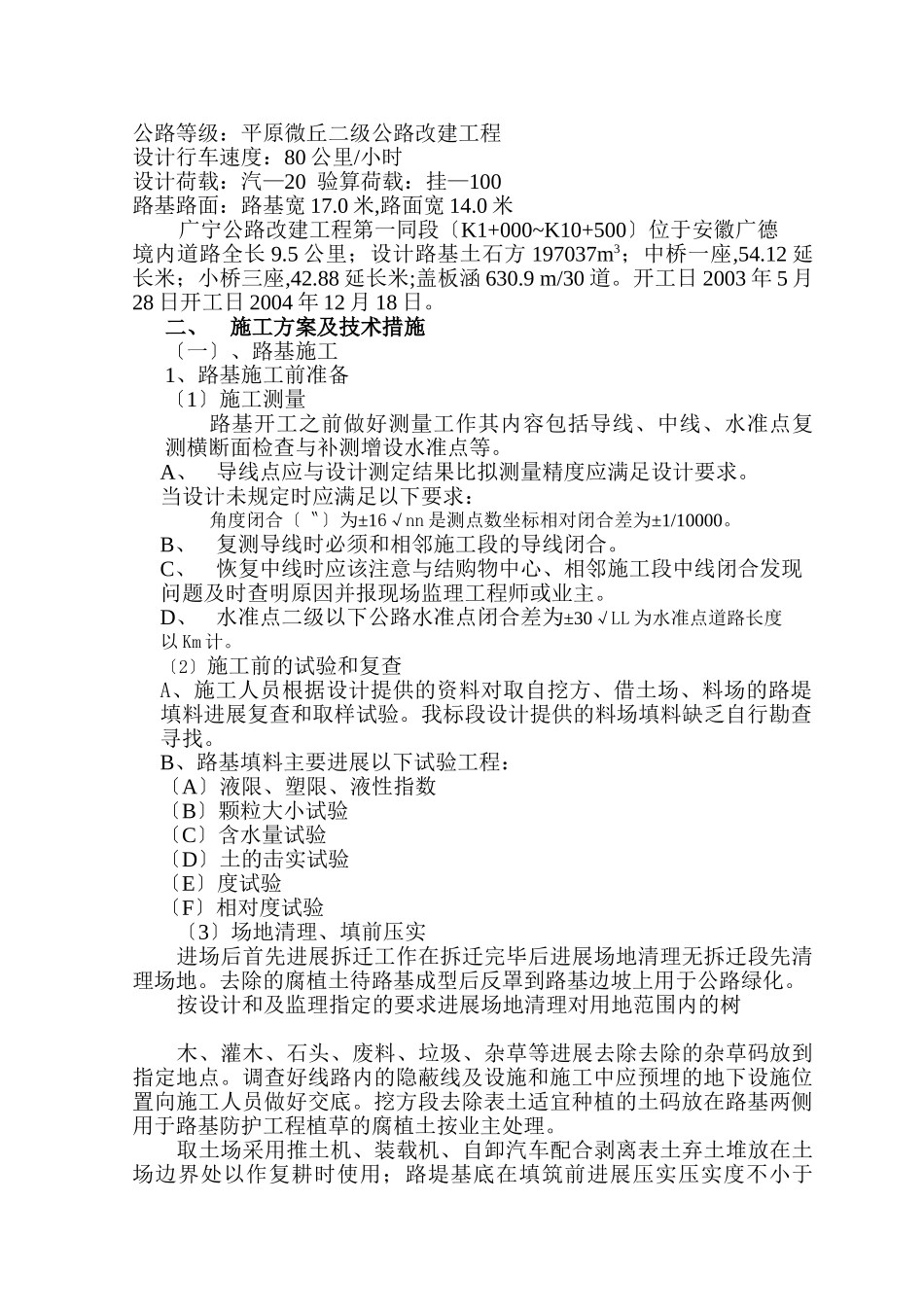

公路等级:平原微丘二级公路改建工程设计行车速度:80公里/小时设计荷载:汽—20验算荷载:挂—100路基路面:路基宽17
0米,路面宽14
0米广宁公路改建工程第一同段〔K1+000~K10+500〕位于安徽广德境内道路全长9
5公里;设计路基土石方197037m3;中桥一座,54
12延长米;小桥三座,42
88延长米;盖板涵630
9m/30道
开工日2003年5月28日开工日2004年12月18日
二、施工方案及技术措施〔一〕、路基施工1、路基施工前准备〔1〕施工测量路基开工之前做好测量工作其内容包括导线、中线、水准点复测横断面检查与补测增设水准点等
A、导线点应与设计测定结果比拟测量精度应满足设计要求
当设计未规定时应满足以下要求:角度闭合〔〝〕为±16√nn是测点数坐标相对闭合差为±1/10000
B、复测导线时必须和相邻施工段的导线闭合
C、恢复中线时应该注意与结购物中心、相邻施工段中线闭合发现问题及时查明原因并报现场监理工程师或业主
D、水准点二级以下公路水准点闭合差为±30√LL为水准点道路长度以Km计
〔2〕施工前的试验和复查A、施工人员
