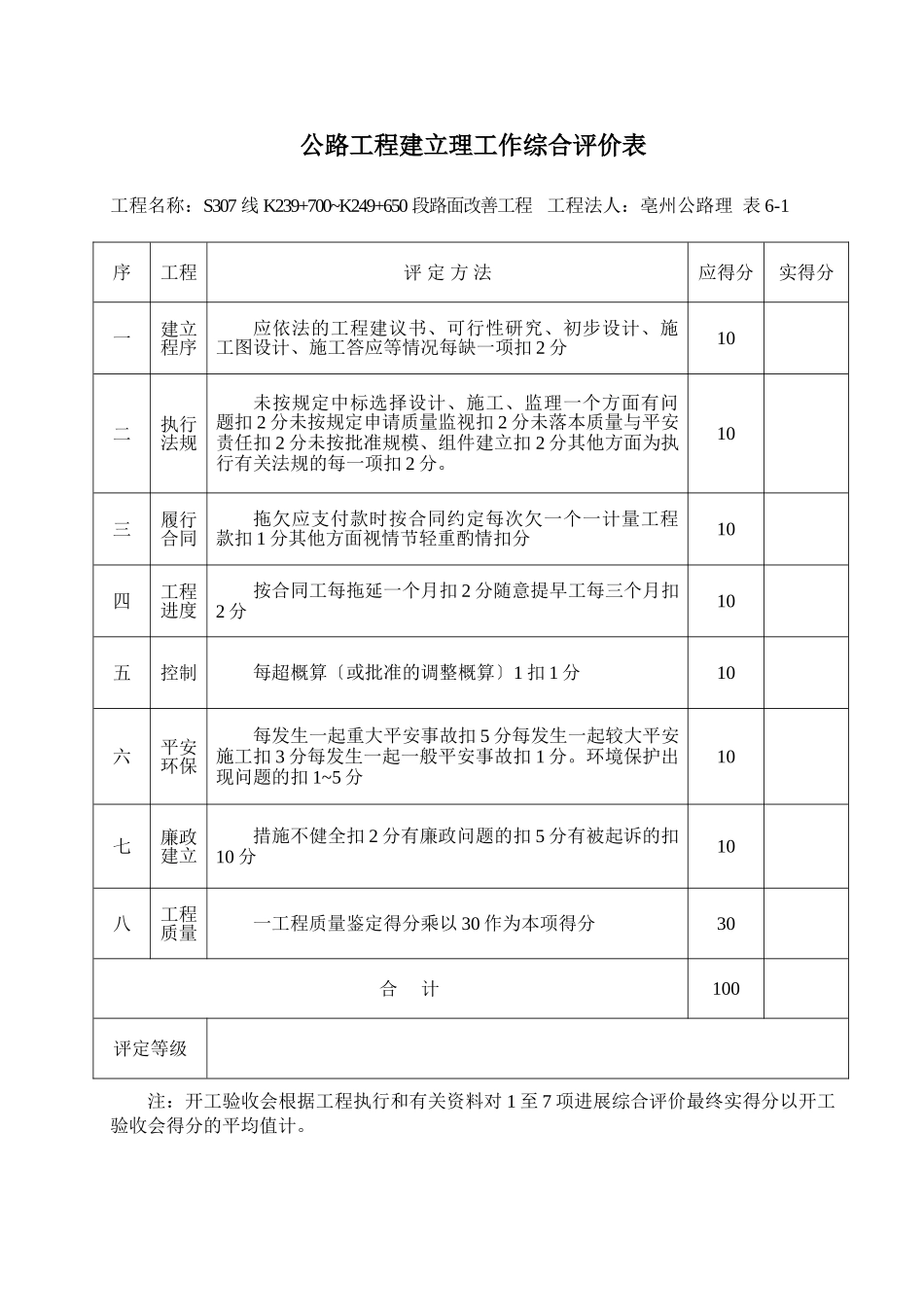

公路工程建立理工作综合评价表工程名称:S307线K239+700~K249+650段路面改善工程工程法人:亳州公路理表6-1注:开工验收会根据工程执行和有关资料对1至7项进展综合评价最终实得分以开工验收会得分的平均值计
序工程评定方法应得分实得分一建立程序应依法的工程建议书、可行性研究、初步设计、施工图设计、施工答应等情况每缺一项扣2分10二执行法规未按规定中标选择设计、施工、监理一个方面有问题扣2分未按规定申请质量监视扣2分未落本质量与平安责任扣2分未按批准规模、组件建立扣2分其他方面为执行有关法规的每一项扣2分
10三履行合同拖欠应支付款时按合同约定每次欠一个一计量工程款扣1分其他方面视情节轻重酌情扣分10四工程进度按合同工每拖延一个月扣2分随意提早工每三个月扣2分10五控制每超概算〔或批准的调整概算〕1扣1分10六平安环保每发生一起重大平安事故扣5分每发生一起较大平安施工扣3分每发生一起一般平安事故扣1分

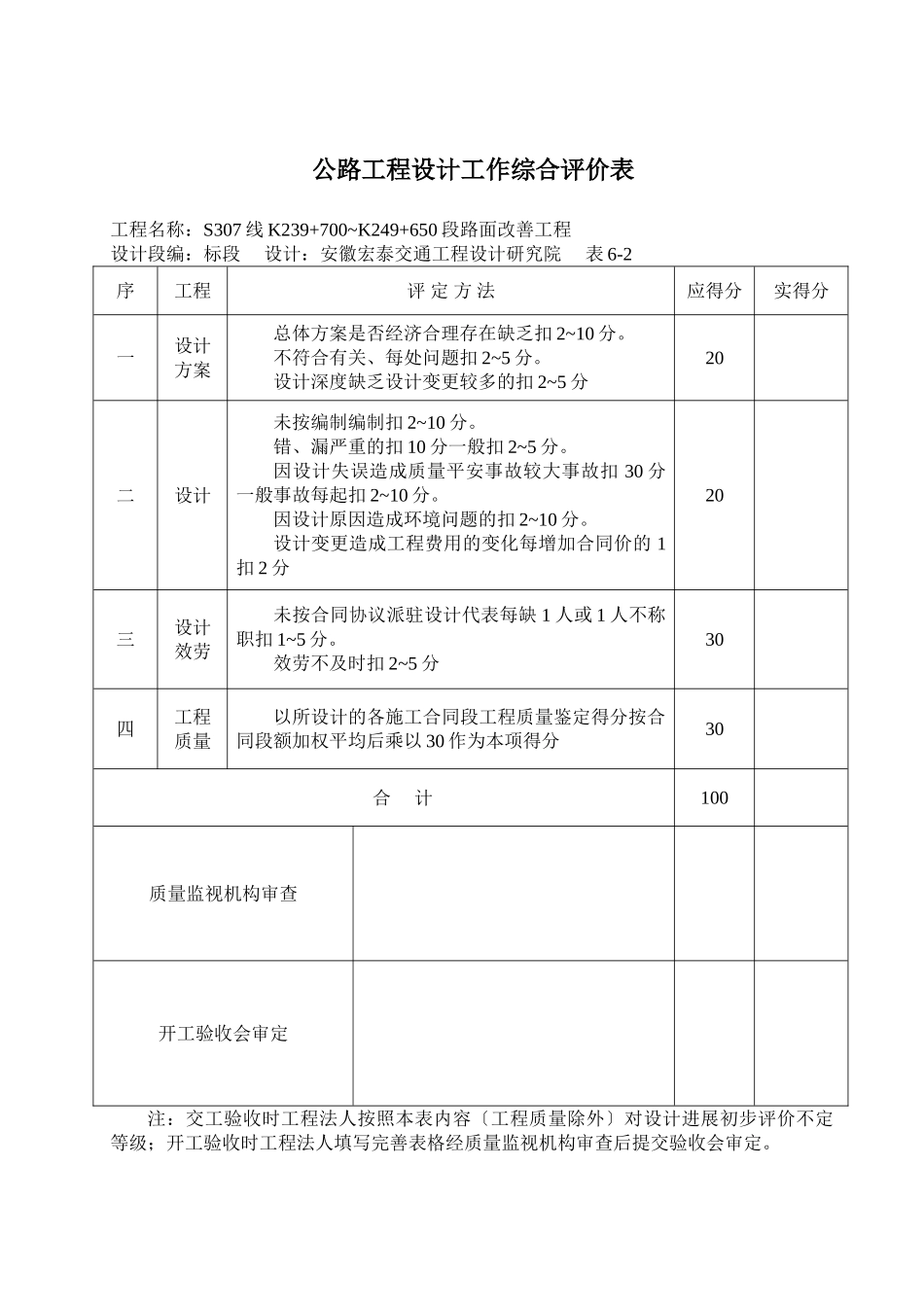

环境保护出现问题的扣1~5分10七廉政建立措施不健全扣2分有廉政问题的扣5分有被起诉的扣10分10八工程质量一工程质量鉴定得分乘以30作为本项得分30合计100评定等级公路工程设计工作综合评价表工程名称:S307线K239+700~K249+650段路面改善工程设计段编:标段设计:安徽宏泰交通工程设计研究院表6-2序工程评定方法应得分实得分一设计方案总体方案是否经济合理存在缺乏扣2~10分
不符合有关、每处问题扣2~5分
设计深度缺乏设计变更较多的扣2~5分20二设计未按编制编制扣2~10分
错、漏严重的扣10分一般扣2~5分
因设计失误造成质量平安事故较大事故扣30分一般事故每起扣2~10分
因设计原因造成环境问题的扣2~10分
设计变更造成工程费用的变化每增加合同价的1扣2分20三设计效劳未按合同协议派驻设计代表每缺1人或1人不称职扣1~5分
效劳不及时扣2~5
