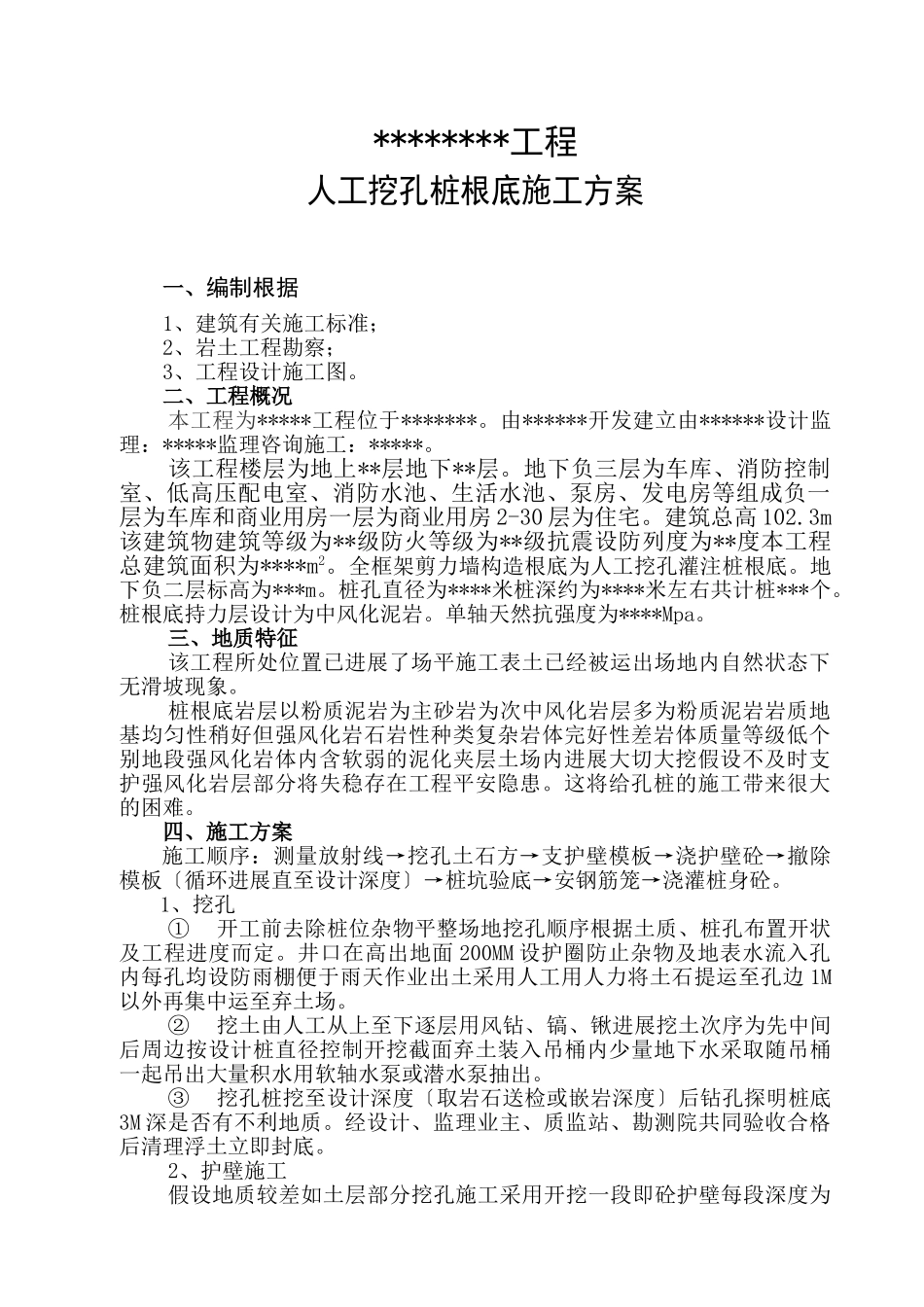

********工程人工挖孔桩根底施工方案一、编制根据1、建筑有关施工标准;2、岩土工程勘察;3、工程设计施工图
二、工程概况本工程为*****工程位于*******
由******开发建立由******设计监理:*****监理咨询施工:*****
该工程楼层为地上**层地下**层
地下负三层为车库、消防控制室、低高压配电室、消防水池、生活水池、泵房、发电房等组成负一层为车库和商业用房一层为商业用房2-30层为住宅
建筑总高102
3m该建筑物建筑等级为**级防火等级为**级抗震设防列度为**度本工程总建筑面积为****m2
全框架剪力墙构造根底为人工挖孔灌注桩根底
地下负二层标高为***m
桩孔直径为****米桩深约为****米左右共计桩***个
桩根底持力层设计为中风化泥岩
单轴天然抗强度为****Mpa
三、地质特征该工程所处位置已进展了场平施工表土已经被运出场地内自然状态下无滑坡现象
桩根底岩层以粉质泥岩为主砂岩为次中风化岩层多为粉质泥岩岩质地基均匀性稍好但强风化岩石岩性种类复杂岩体完好性差岩体质量等级低个别地段强风化岩体内含软弱的泥化夹层土场内进展大切大挖假设不及时支护强风化岩层部分将失稳存在工程平安隐患
这将给孔桩的施工带来很大的困难
四、施工方案施工顺序:测量放射线→挖孔土石方→支护壁模板→浇护壁砼→撤除模板〔循环进展直至设计深度〕→桩坑验底→安钢筋笼→浇灌桩身砼
1、挖孔①开工前去除桩位杂物平整场地挖孔顺序根据土质、桩孔布置开状及工程进度而定
井口在高出地面200MM设护圈防止杂物及地表水流入孔内每孔均设防雨棚便于雨天作业出土采用人工用人力将土石提运至孔边1M以外再集中运至弃土场
②挖土由人工从上至下逐层用风钻、镐、锹进展挖土次序为先中间后周边按设计桩直径控制开挖截面弃土装入吊桶内少量地下水采取随吊桶一起吊出大量积水用软轴水泵或潜水泵抽出
③挖孔桩挖至设计深
