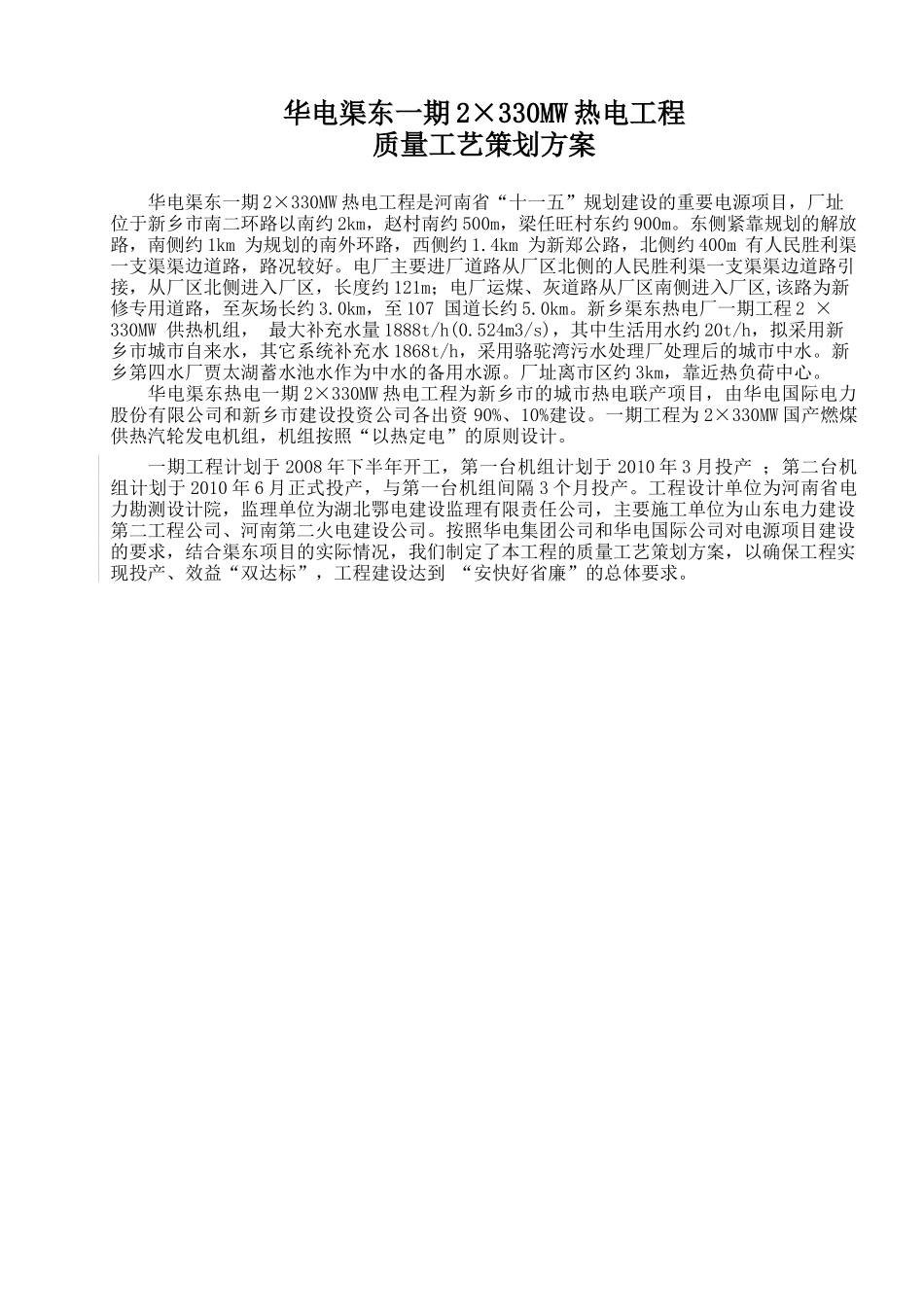

华电渠东热电工程质量工艺策划方案华电渠东热电工程筹建处二○○八年八月华电渠东一期2×330MW热电工程质量工艺策划方案华电渠东一期2×330MW热电工程是河南省“十一五”规划建设的重要电源项目,厂址位于新乡市南二环路以南约2km,赵村南约500m,梁任旺村东约900m
东侧紧靠规划的解放路,南侧约1km为规划的南外环路,西侧约1
4km为新郑公路,北侧约400m有人民胜利渠一支渠渠边道路,路况较好
电厂主要进厂道路从厂区北侧的人民胜利渠一支渠渠边道路引接,从厂区北侧进入厂区,长度约121m;电厂运煤、灰道路从厂区南侧进入厂区,该路为新修专用道路,至灰场长约3
0km,至107国道长约5
新乡渠东热电厂一期工程2×330MW供热机组,最大补充水量1888t/h(0
524m3/s),其中生活用水约20t/h,拟采用新乡市城市自来水,其它系统补充水1868t/h,采用骆驼湾污水处理厂处理后的城市中水
新乡第四水厂贾太湖蓄水池水作为中水的备用水源
厂址离市区约3km,靠近热负荷中心
华电渠东热电一期2×330MW热电工程为新乡市的城市热电联产项目,由华电国际电力股份有限公司和新乡市建设投资公司各出资90%、10%建设
一期工程为2×330MW国产燃煤供热汽轮发电机组,机组按照“以热定电”的原则设计
一期工程计划于2008年下半年开工,第一台机组计划于2010年3月投产;第二台机组计划于2010年6月正式投产,与第一台机组间隔3个月投产
工程设计单位为河南省电力勘测设计院,监理单位为湖北鄂电建设监理有限责任公司,主要施工单位为山东电力建设第二工程公司、河南第二火电建设公司
按照华电集团公司和华电国际公司对电源项目建设的要求,结合渠东项目的实际情况,我们制定了本工程的质量工艺策划方案,以确保工程实现投产、效益“双达标”,工程建设达到“安快好省廉”的总体要求
