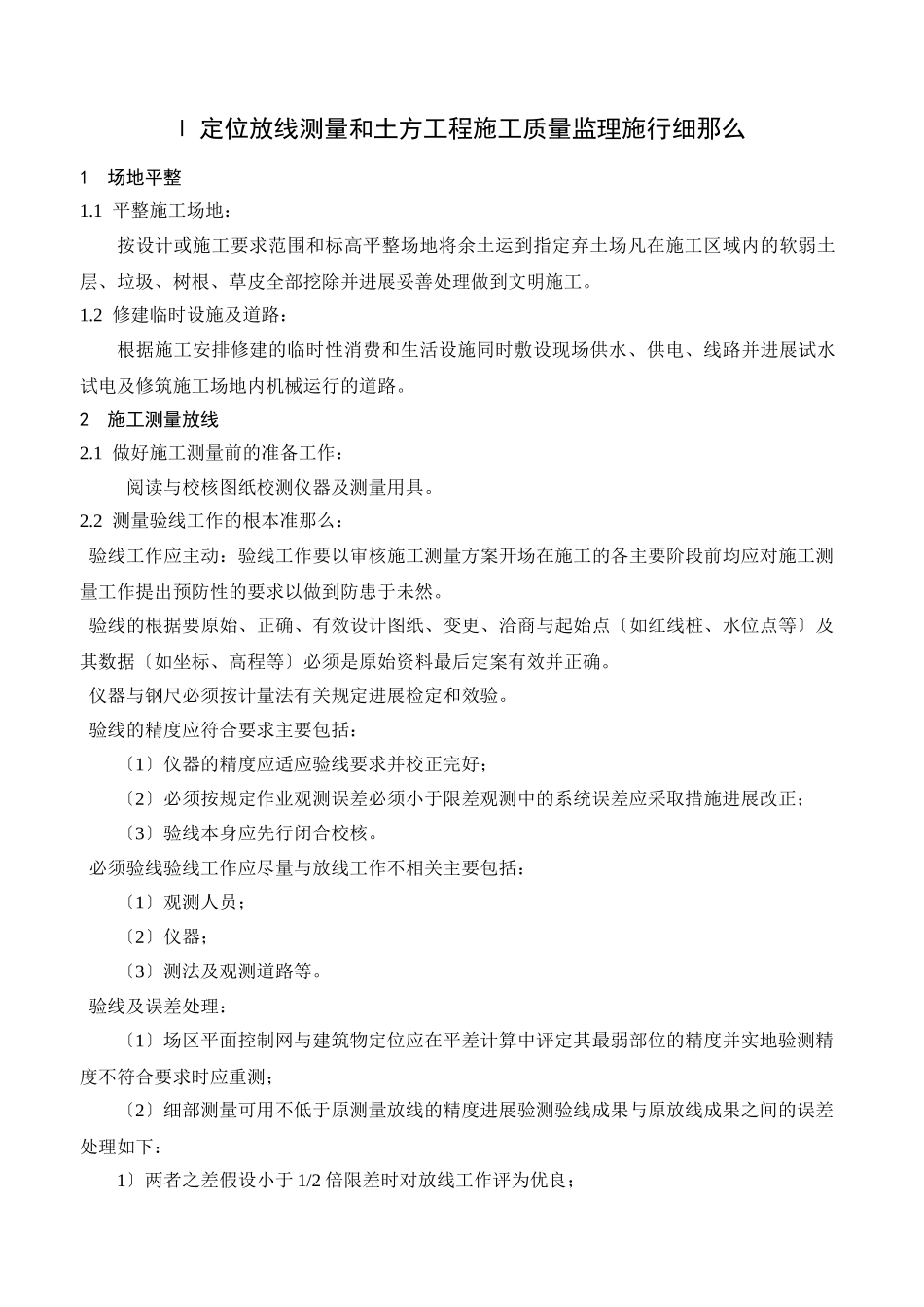

Ι定位放线测量和土方工程施工质量监理施行细那么1场地平整1
1平整施工场地:按设计或施工要求范围和标高平整场地将余土运到指定弃土场凡在施工区域内的软弱土层、垃圾、树根、草皮全部挖除并进展妥善处理做到文明施工
2修建临时设施及道路:根据施工安排修建的临时性消费和生活设施同时敷设现场供水、供电、线路并进展试水试电及修筑施工场地内机械运行的道路
2施工测量放线2
1做好施工测量前的准备工作:阅读与校核图纸校测仪器及测量用具
2测量验线工作的根本准那么:验线工作应主动:验线工作要以审核施工测量方案开场在施工的各主要阶段前均应对施工测量工作提出预防性的要求以做到防患于未然
验线的根据要原始、正确、有效设计图纸、变更、洽商与起始点〔如红线桩、水位点等〕及其数据〔如坐标、高程等〕必须是原始资料最后定案有效并正确
仪器与钢尺必须按计量法有关规定进展检定和效验
验线的精度应符合要求主要包括:〔1〕仪器的精度应适应验线要求并校正完好;〔2〕必须按规定作业观测误差必须小于限差观测中的系统误差应采取措施进展改正;〔3〕验线本身应先行闭合校核
必须验线验线工作应尽量与放线工作不相关主要包括:〔1〕观测人员;〔2〕仪器;〔3〕测法及观测道路等
验线及误差处理:〔1〕场区平面控制网与建筑物定位应在平差计算中评定其最弱部位的精度并实地验测精度不符合要求时应重测;〔2〕细部测量可用不低于原测量放线的精度进展验测验线成果与原放线成果之间的误差处理如下:1〕两者之差假设小于1/2倍限差时对放线工作评为优良;2〕两者之差大于1/2且小于2位限差时对放线工作评为合格〔可不必改正放线成果或取两者的平均值〕;3〕两者之差超过2倍时原那么上不予验收尤其是要害部位
假设次要部位可其部分返工
3验线的部位关键环节与最弱部位主要包括:定位根据桩位及定位条件;场区平面控制主轴线及其控制桩〔引桩〕;场区高程控制网及±0
