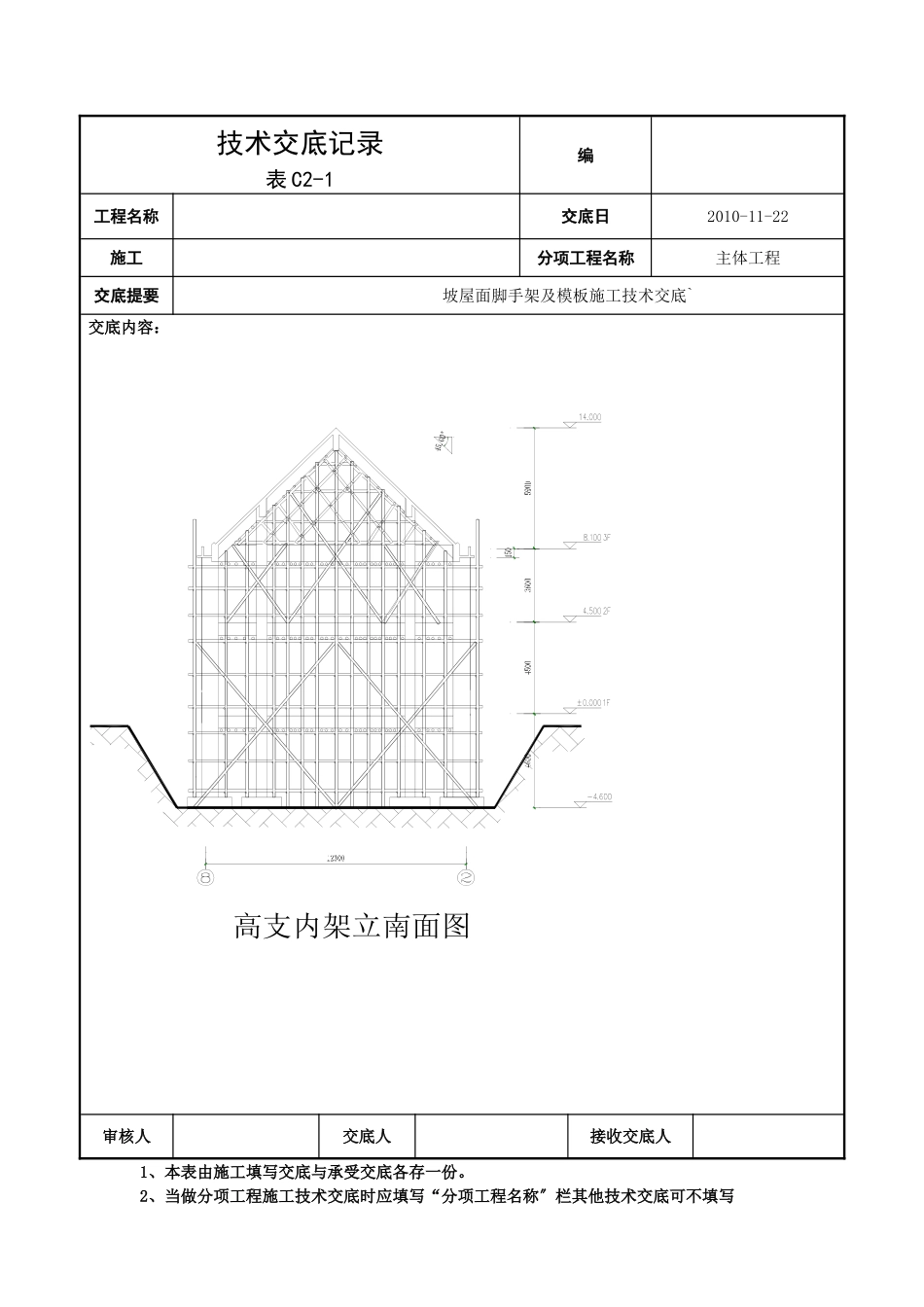

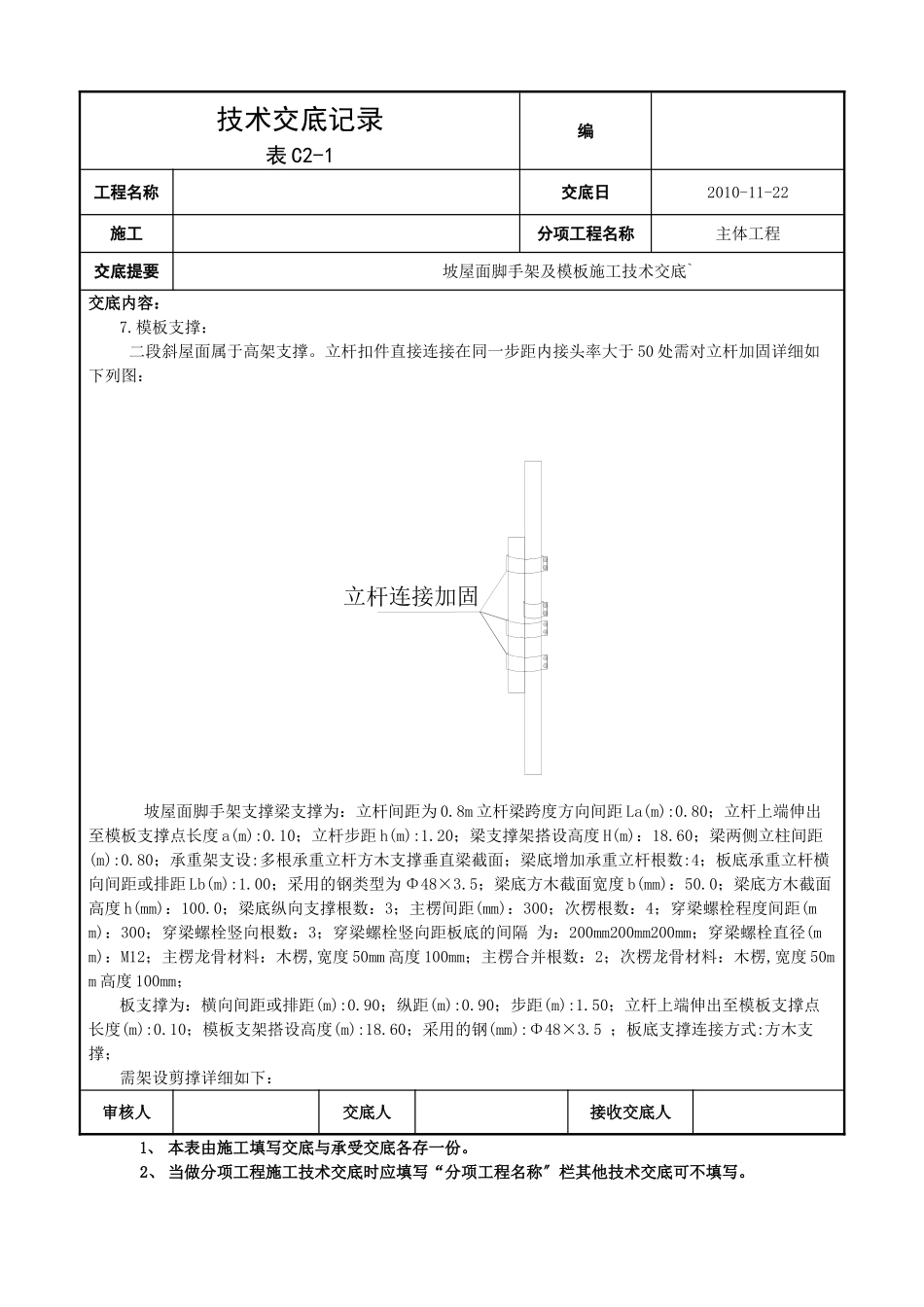

技术交底记录表C2-1编工程名称交底日2010-11-22施工分项工程名称主体工程交底提要坡屋面脚手架及模板施工技术交底`交底内容:一、施工准备1、主要机具及材料:1.1.木板〔厚度为15mm〕。1.2.方木、木楔、支撑〔木或钢〕铅丝〔12~14〕隔离剂等。1.3.主要机具:打眼电钻、搬手、钳子、圆盘锯。1.4.Φ48×3.2钢〔型:1.5m、2m、3m、4m、6m〕扣件〔直接扣件、旋转扣件、十字扣件〕顶托。2、作业条件:2.1、工程构造图进展模板设计。模板及其支架应具有足够的承载才能、刚度和稳定性。模板按梁、板进展编并涂刷好水性隔离剂分规格堆放。2.2、外防护架已搭设到位。2.3、弹好楼层轴线弹出楼层轴线偏500mm的支模辅助线并去除干净墙身部位杂物。所有线已经历收。2.4、柱钢筋绑扎完毕钢筋保护层卡具、钢筋骨架拉结筋间距、数量应满足设计要求程度、竖向梯子筋安装到位钢筋有可靠的定位措施。2.5、柱体根部10cm范围内应抹平压光以防模板下口跑浆。11、安装上人操作台(根据工程情况设置一到两层)、护身栏、上人爬梯等。二、操作工艺〔一〕模板施工1.工艺流程:确定檐口及屋脊底标高→搭设钢脚手架→安装主次龙骨→安装屋面15mm厚木模板→虎头窗模板安装。2.首先根据图纸檐口标高及屋脊标高计算出屋顶模板坡度。先在檐口及屋脊处各搭设三根钢立杆〔相应支撑及操作平台同时施工〕并标注出屋脊及檐口标高的10cm控制线。3.根据坡屋面控制线拉设通线搭设手脚架脚手架下要垫脚手板在脚手架顶部沿屋脊平行方向铺设主龙骨主龙骨间距为800mm。在主龙骨上沿屋脊垂直方向铺设次龙骨次龙骨间距为300mm。4.在次龙骨上铺设模板当板短向4m时模板应起拱板跨度的千分之2.5。模板拼缝要严、平整。5.虎头窗模板安装:屋面模板安装完成后根据各虎头窗的位置、几何尺寸、标高分别在屋面板上放线安装虎头窗模板。6.技术措施:支撑要有足够的强度和刚度支柱下应垫木板支撑扣件要拧牢防止下沉。模板安装、梁底模要通线调平侧模要加固牢靠竖向垂直板底模龙骨要厚薄一致外表平整线条侧面顺直竖向垂直。审核人交底人接收交底人1、本表由施工填写交底与承受交底各存一份。2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。技术交底记录表C2-1编工程名称交底日2010-11-22施工分项工程名称主体工程交底提要坡屋面脚手架及模板施工技术交底`交底内容:7.模板支撑:二段斜屋面属于高架支撑。立杆扣件直接连接在同一步距内接头率大于50处需对立杆加固详细如下列图:立杆连接加固坡屋面脚手架支撑梁支撑为:立杆间距为0.8m立杆梁跨度方向间距La(m):0.80;立杆上端伸出至模板支撑点长度a(m):0.10;立杆步距h(m):1.20;梁支撑架搭设高度H(m):18.60;梁两侧立柱间距(m):0.80;承重架支设:多根承重立杆方木支撑垂直梁截面;梁底增加承重立杆根数:4;板底承重立杆横向间距或排距Lb(m):1.00;采用的钢类型为Φ48×3.5;梁底方木截面宽度b(mm):50.0;梁底方木截面高度h(mm):100.0;梁底纵向支撑根数:3;主楞间距(mm):300;次楞根数:4;穿梁螺栓程度间距(mm):300;穿梁螺栓竖向根数:3;穿梁螺栓竖向距板底的间隔为:200mm200mm200mm;穿梁螺栓直径(mm):M12;主楞龙骨材料:木楞,宽度50mm高度100mm;主楞合并根数:2;次楞龙骨材料:木楞,宽度50mm高度100mm;板支撑为:横向间距或排距(m):0.90;纵距(m):0.90;步距(m):1.50;立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):18.60;采用的钢(mm):Φ48×3.5;板底支撑连接方式:方木支撑;需架设剪撑详细如下:审核人交底人接收交底人1、本表由施工填写交底与承受交底各存一份。2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写。技术交底记录表C2-1编工程名称交底日2010-11-22施工分项工程名称主体工程交底提要坡屋面脚手架及模板施工技术交底`交底内容:高支内架立南面图审核人交底人接收交底人1、本表由施工填写交底与承受交底各存一份。2、当做分项工程施工技术交底时应填写“分项工程名称〞栏其他技术交底可不填写技术交底记录表C2-1编工程名称交底日2010-11-22施工分项工程名称主体工程交底提要坡屋面脚...
