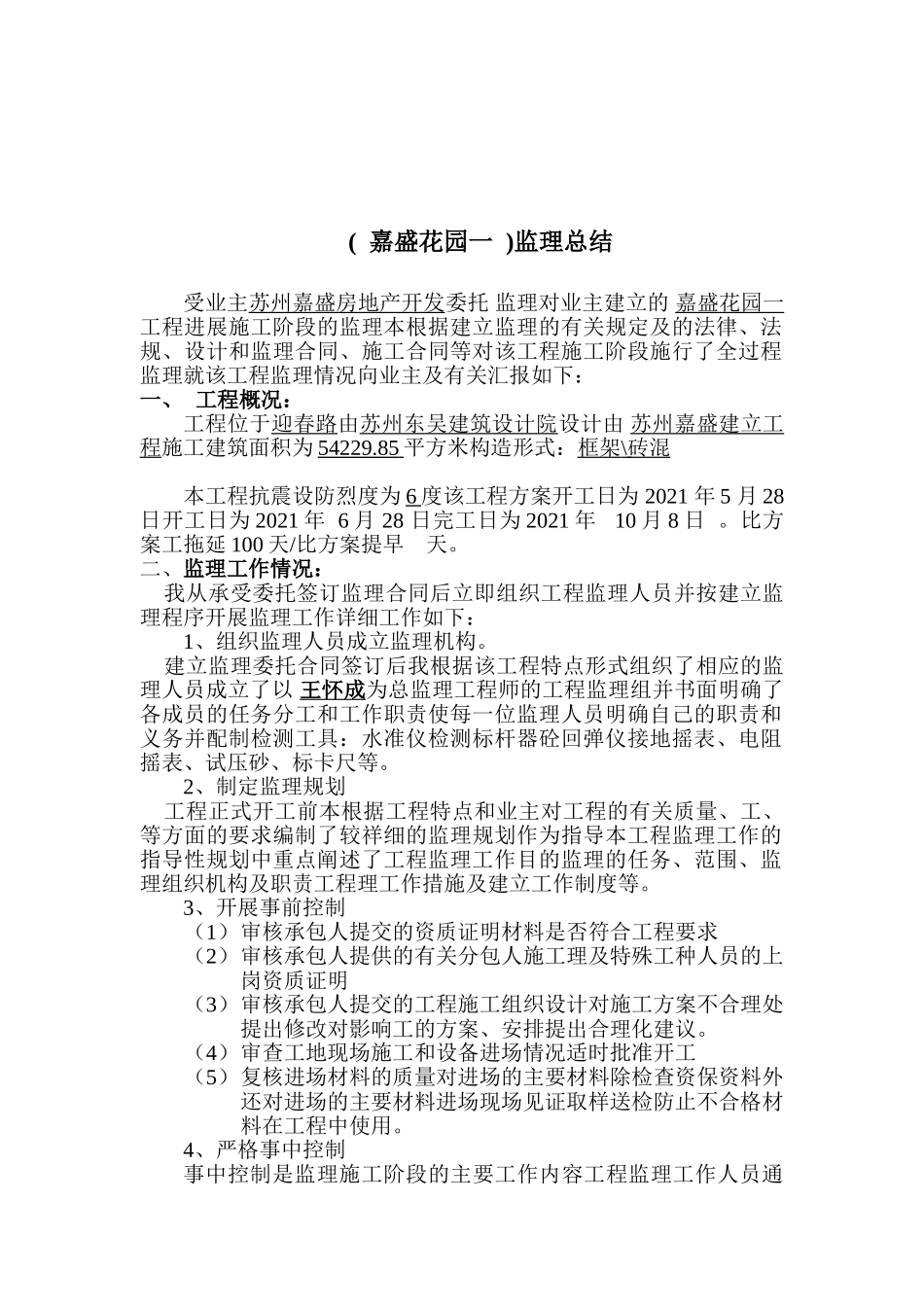

嘉盛花园一工程工程监理总结报告监理〔章〕:总监理工程师:法定代表人:日:江苏建立建立监理处监制(嘉盛花园一)监理总结受业主苏州嘉盛房地产开发委托监理对业主建立的嘉盛花园一工程进展施工阶段的监理本根据建立监理的有关规定及的法律、法规、设计和监理合同、施工合同等对该工程施工阶段施行了全过程监理就该工程监理情况向业主及有关汇报如下:一、工程概况:工程位于迎春路由苏州东吴建筑设计院设计由苏州嘉盛建立工程施工建筑面积为54229.85平方米构造形式:框架\砖混本工程抗震设防烈度为6度该工程方案开工日为2021年5月28日开工日为2021年6月28日完工日为2021年10月8日。比方案工拖延100天/比方案提早天。二、监理工作情况:我从承受委托签订监理合同后立即组织工程监理人员并按建立监理程序开展监理工作详细工作如下:1、组织监理人员成立监理机构。建立监理委托合同签订后我根据该工程特点形式组织了相应的监理人员成立了以王怀成为总监理工程师的工程监理组并书面明确了各成员的任务分工和工作职责使每一位监理人员明确自己的职责和义务并配制检测工具:水准仪检测标杆器砼回弹仪接地摇表、电阻摇表、试压砂、标卡尺等。2、制定监理规划工程正式开工前本根据工程特点和业主对工程的有关质量、工、等方面的要求编制了较祥细的监理规划作为指导本工程监理工作的指导性规划中重点阐述了工程监理工作目的监理的任务、范围、监理组织机构及职责工程理工作措施及建立工作制度等。3、开展事前控制(1)审核承包人提交的资质证明材料是否符合工程要求(2)审核承包人提供的有关分包人施工理及特殊工种人员的上岗资质证明(3)审核承包人提交的工程施工组织设计对施工方案不合理处提出修改对影响工的方案、安排提出合理化建议。(4)审查工地现场施工和设备进场情况适时批准开工(5)复核进场材料的质量对进场的主要材料除检查资保资料外还对进场的主要材料进场现场见证取样送检防止不合格材料在工程中使用。4、严格事中控制事中控制是监理施工阶段的主要工作内容工程监理工作人员通过对个工序进展见证、旁站、巡视、平行检验。并根据法律、法规行业标准委托监理合同、施工合同及设计对施工全过程的质量进展控制。(1)砌体工程:〔A〕砂浆配比〔B〕砖进场抽检〔C〕砌体砂浆饱满度、垂直度、平整度实测〔D〕抗震要求〔E〕养护(2)模板工程:〔A〕检查模板及支架的强度、刚度、稳定性〔B〕模板轴线标高截面尺寸(3)钢筋工程:〔A〕检查钢筋制作成型〔B〕现场绑扎〔C〕截面、间距(4)砼工程:〔A〕严控配合比〔B〕旁站监理〔C〕砼浇筑成型检测(5)门窗工程:〔A〕原料进场抽样检测〔B〕安装、检查(6)装饰工程:内墙粉刷平整垂直控制五面八角控制外墙控制配合比墙面平整大角线条顺直阴角方正。(7)屋面工程:〔A〕天沟、平台细部处理屋面坡度坡向防水基材检测。(8)室内给排水:〔A〕现场检查材规格、厚度〔B〕给水打压测试〔C〕卫生间蓄水试验〔D〕排水通球试验排水道坡度检查(9)电器安装:〔A〕线盒、开关、插座安装〔B〕检查总表箱、分户箱配线排布〔C〕各系统的布设〔D〕线路绝缘电阻测试、避雷接地电阻测试〔E〕通电试验、检查。在整个工程施工中对影响质量的现场指正先后签发了监理单份召开工地例会次施工在接到单后能及时进展整改并回复该工程的根底、主体构造及工程质量实测符合设计及施工标准要求后的水、电检测、测验电阻测试均进展检查均符合设计及施工标准要求。三、监理工作成效在业主的大力支持和施工、设计院的努力配合下本工程已到达了开工验收条件给予验收对存在的问题进展整改本监理工作到达了预的目的工程合格苏州金辉建立咨询2010年10月30日
