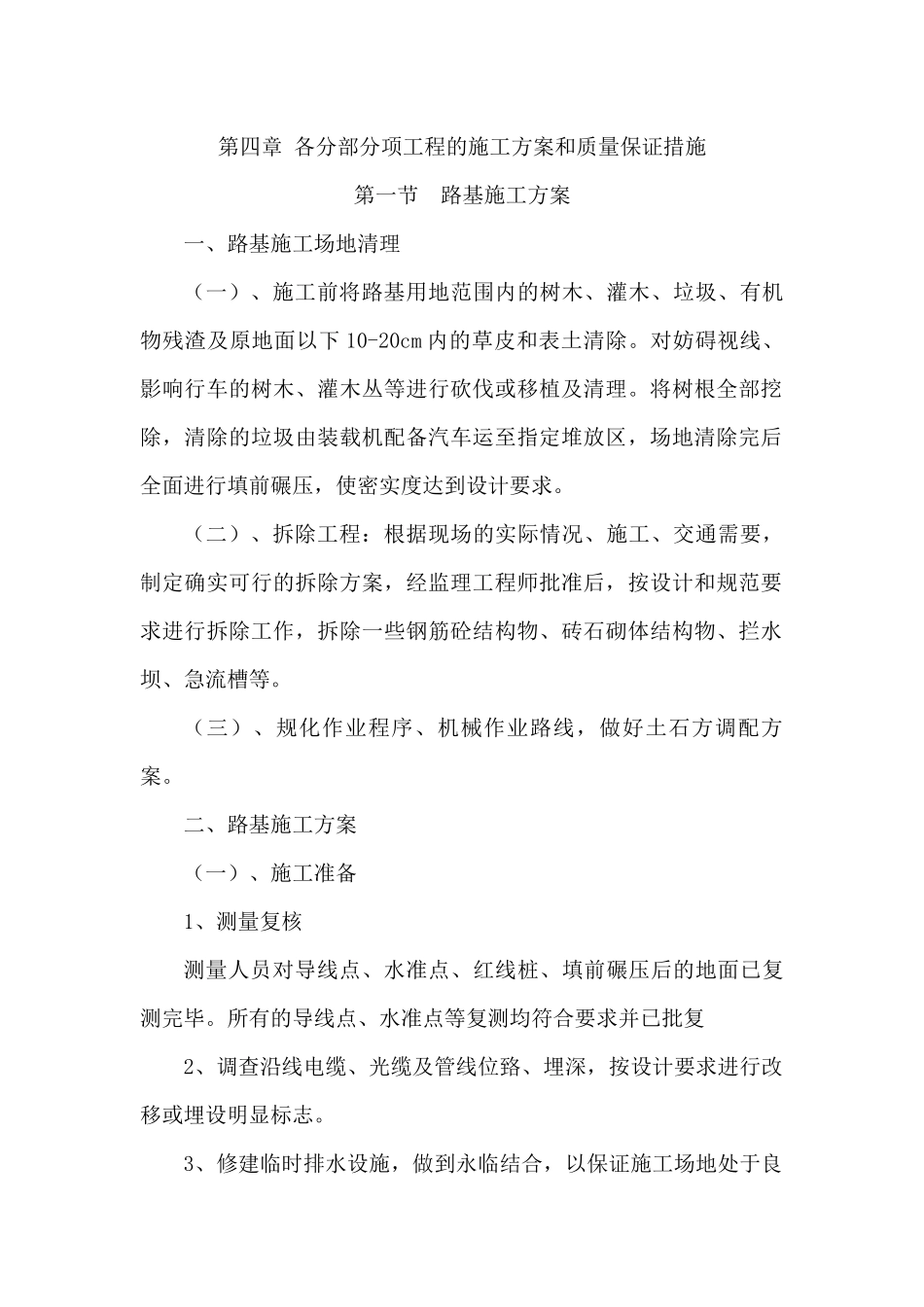

第四章各分部分项工程的施工方案和质量保证措施第一节路基施工方案一、路基施工场地清理(一)、施工前将路基用地范围内的树木、灌木、垃圾、有机物残渣及原地面以下10-20cm内的草皮和表土清除
对妨碍视线、影响行车的树木、灌木丛等进行砍伐或移植及清理
将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后全面进行填前碾压,使密实度达到设计要求
(二)、拆除工程:根据现场的实际情况、施工、交通需要,制定确实可行的拆除方案,经监理工程师批准后,按设计和规范要求进行拆除工作,拆除一些钢筋砼结构物、砖石砌体结构物、拦水坝、急流槽等
(三)、规化作业程序、机械作业路线,做好土石方调配方案
二、路基施工方案(一)、施工准备1、测量复核测量人员对导线点、水准点、红线桩、填前碾压后的地面已复测完毕
所有的导线点、水准点等复测均符合要求并已批复2、调查沿线电缆、光缆及管线位臵、埋深,按设计要求进行改移或埋设明显标志

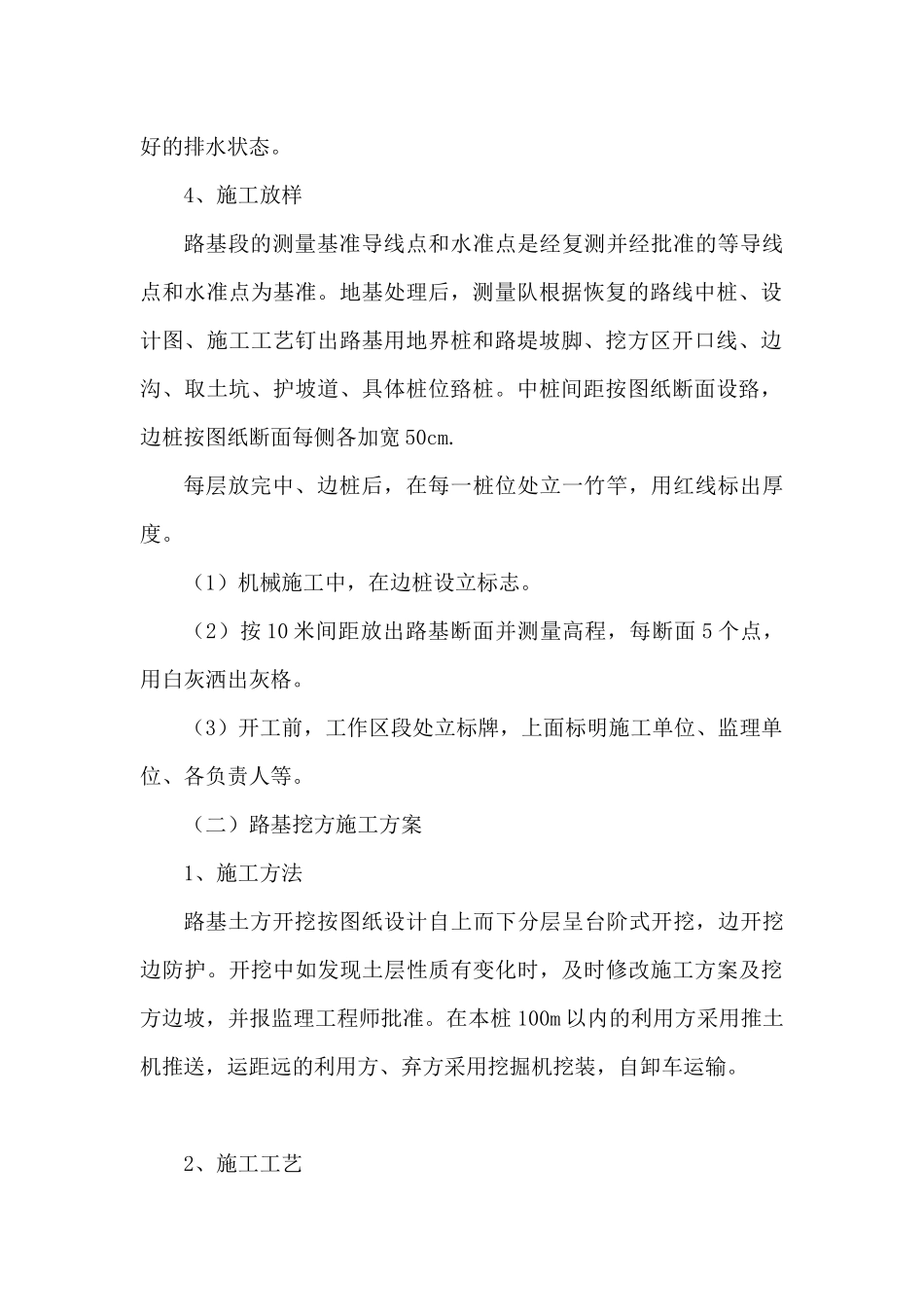

3、修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态
4、施工放样路基段的测量基准导线点和水准点是经复测并经批准的等导线点和水准点为基准
地基处理后,测量队根据恢复的路线中桩、设计图、施工工艺钉出路基用地界桩和路堤坡脚、挖方区开口线、边沟、取土坑、护坡道、具体桩位臵桩
中桩间距按图纸断面设臵,边桩按图纸断面每侧各加宽50cm
每层放完中、边桩后,在每一桩位处立一竹竿,用红线标出厚度
(1)机械施工中,在边桩设立标志
(2)按10米间距放出路基断面并测量高程,每断面5个点,用白灰洒出灰格
(3)开工前,工作区段处立标牌,上面标明施工单位、监理单位、各负责人等
(二)路基挖方施工方案1、施工方法路基土方开挖按图纸设计自上而下分层呈台阶式开挖,边开挖边防护
开挖中如发现土层性质有变化时,及时修改施工方案及挖方边坡,并报监理工程师批准
在本桩100m以内的利用方
