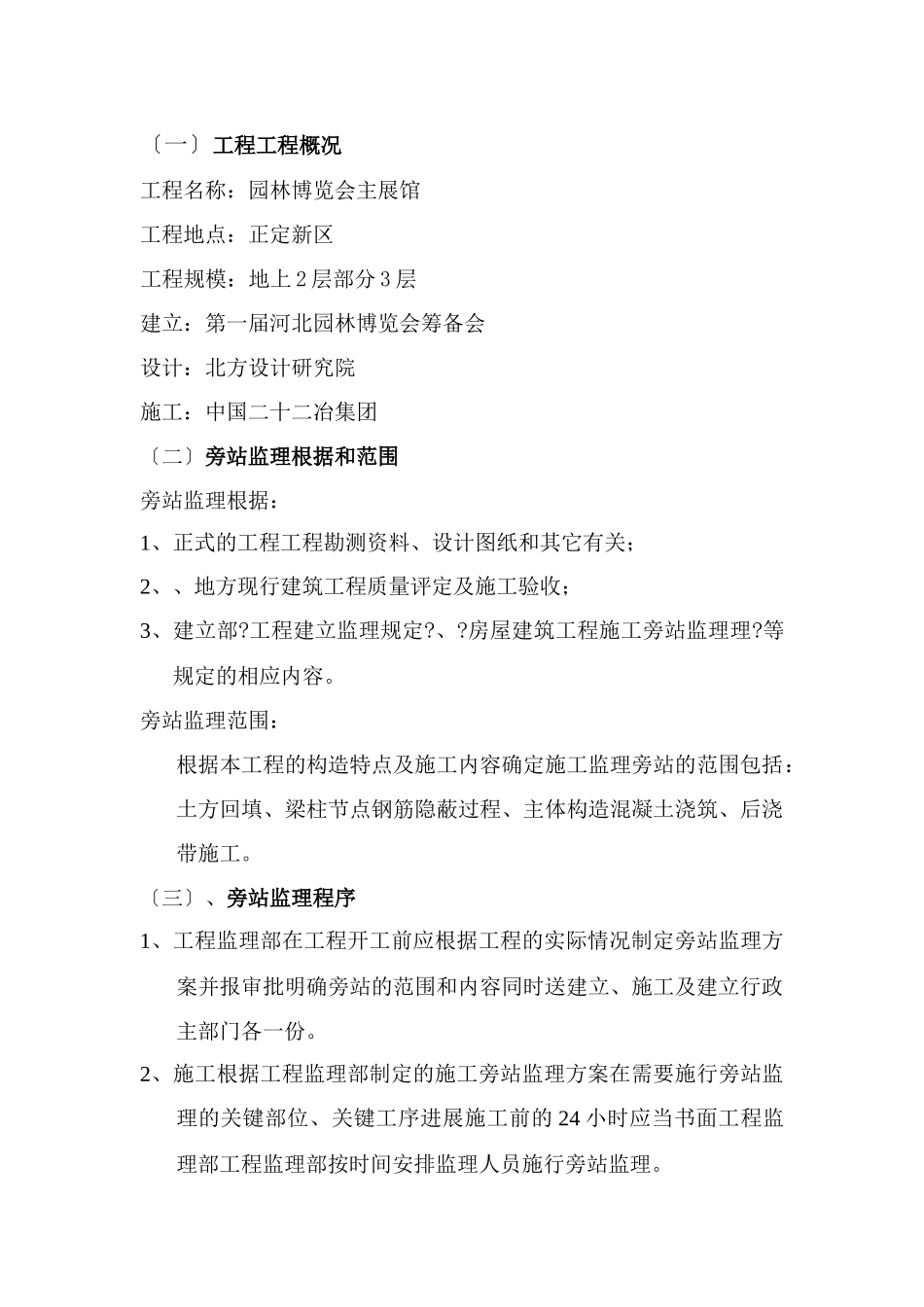

〔一〕工程工程概况工程名称:园林博览会主展馆工程地点:正定新区工程规模:地上2层部分3层建立:第一届河北园林博览会筹备会设计:北方设计研究院施工:中国二十二冶集团〔二〕旁站监理根据和范围旁站监理根据:1、正式的工程工程勘测资料、设计图纸和其它有关;2、、地方现行建筑工程质量评定及施工验收;3、建立部
工程建立监理规定
房屋建筑工程施工旁站监理理
等规定的相应内容
旁站监理范围:根据本工程的构造特点及施工内容确定施工监理旁站的范围包括:土方回填、梁柱节点钢筋隐蔽过程、主体构造混凝土浇筑、后浇带施工
〔三〕、旁站监理程序1、工程监理部在工程开工前应根据工程的实际情况制定旁站监理方案并报审批明确旁站的范围和内容同时送建立、施工及建立行政主部门各一份
2、施工根据工程监理部制定的施工旁站监理方案在需要施行旁站监理的关键部位、关键工序进展施工前的24小时应当书面工程监理部工程监理部按时间安排监理人员施行旁站监理
3、旁站监理人员应当认真履行职责在施行旁站监理时发现施工方有违背工程建立强迫性行为的有权责施工方立即整改;发现其施工活动已经或者可能危及工程质量的应及时向监理工程师或总监由总监下达部分暂停施工指或采取其他应急措施

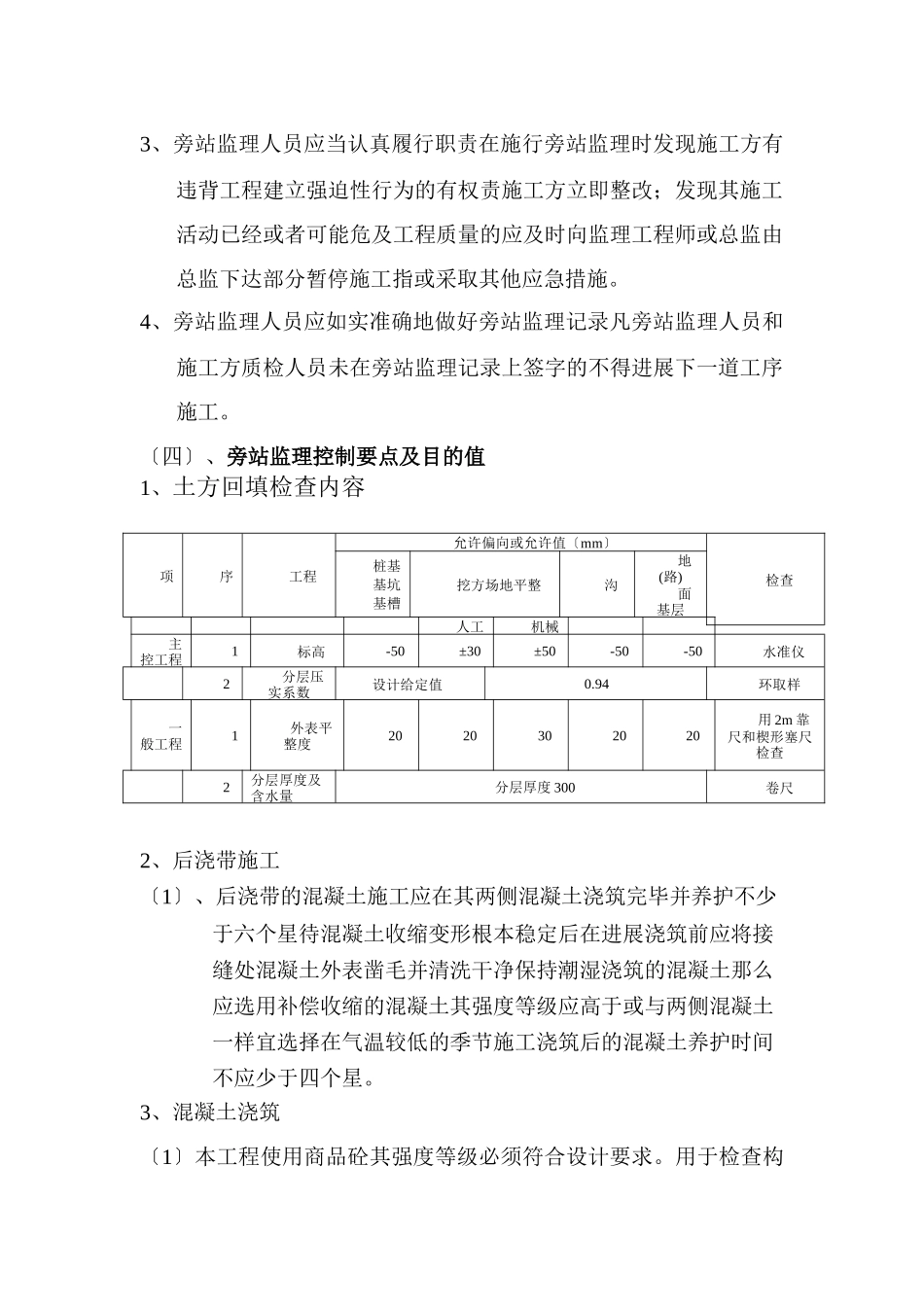

4、旁站监理人员应如实准确地做好旁站监理记录凡旁站监理人员和施工方质检人员未在旁站监理记录上签字的不得进展下一道工序施工

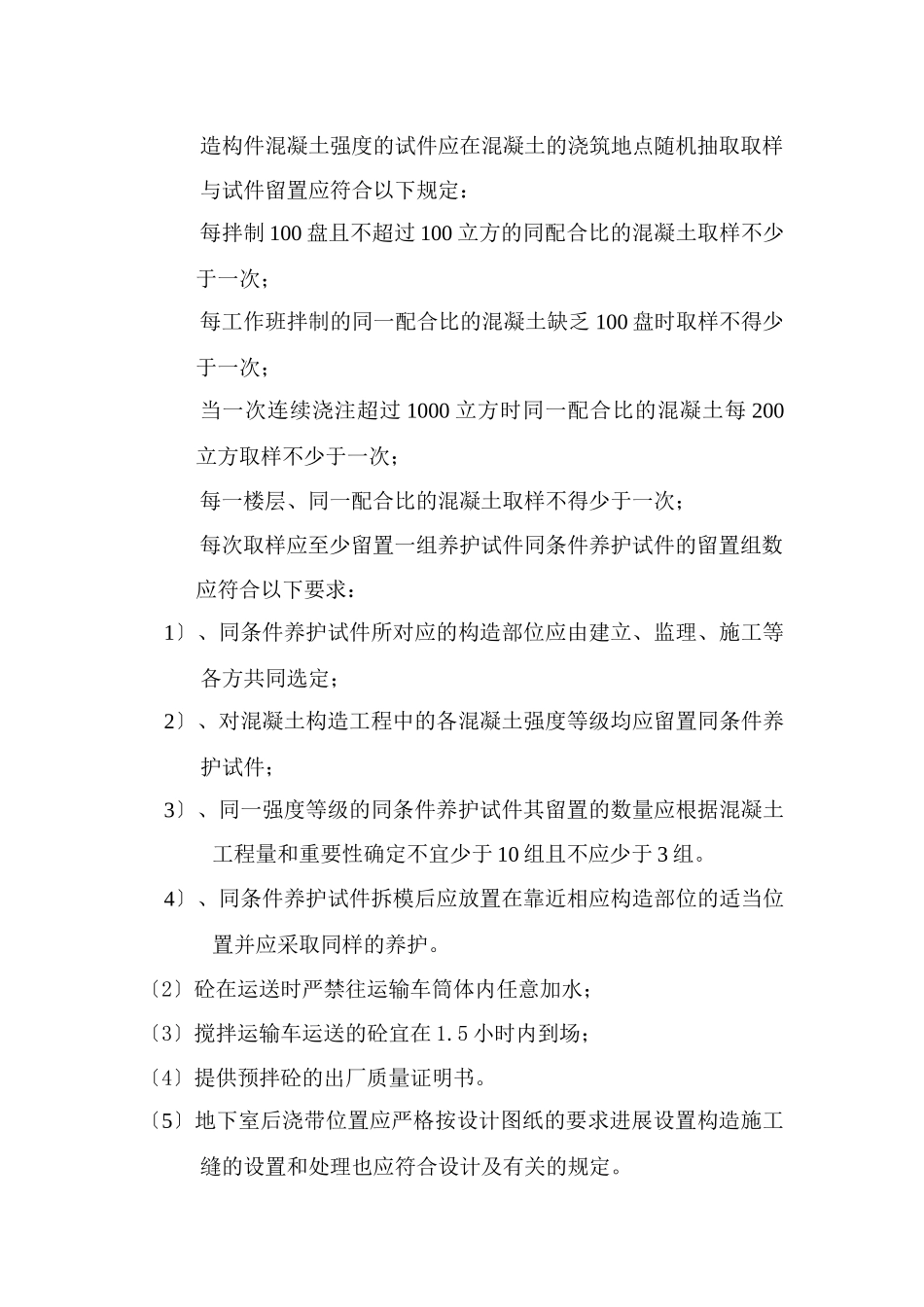

〔四〕、旁站监理控制要点及目的值1、土方回填检查内容项序工程允许偏向或允许值〔mm〕检查桩基基坑基槽挖方场地平整沟地(路)面基层人工机械主控工程1标高-50±30±50-50-50水准仪2分层压实系数设计给定值0
94环取样一般工程1外表平整度2020302020用2m靠尺和楔形塞尺检查2分层厚度及含水量分层厚度300卷尺2、后浇带施工〔1〕、后浇带的混凝土施工应在其两侧混凝土浇筑完毕并养护不少于六个星待混凝土收缩变形根本稳定后在进展浇筑前应
