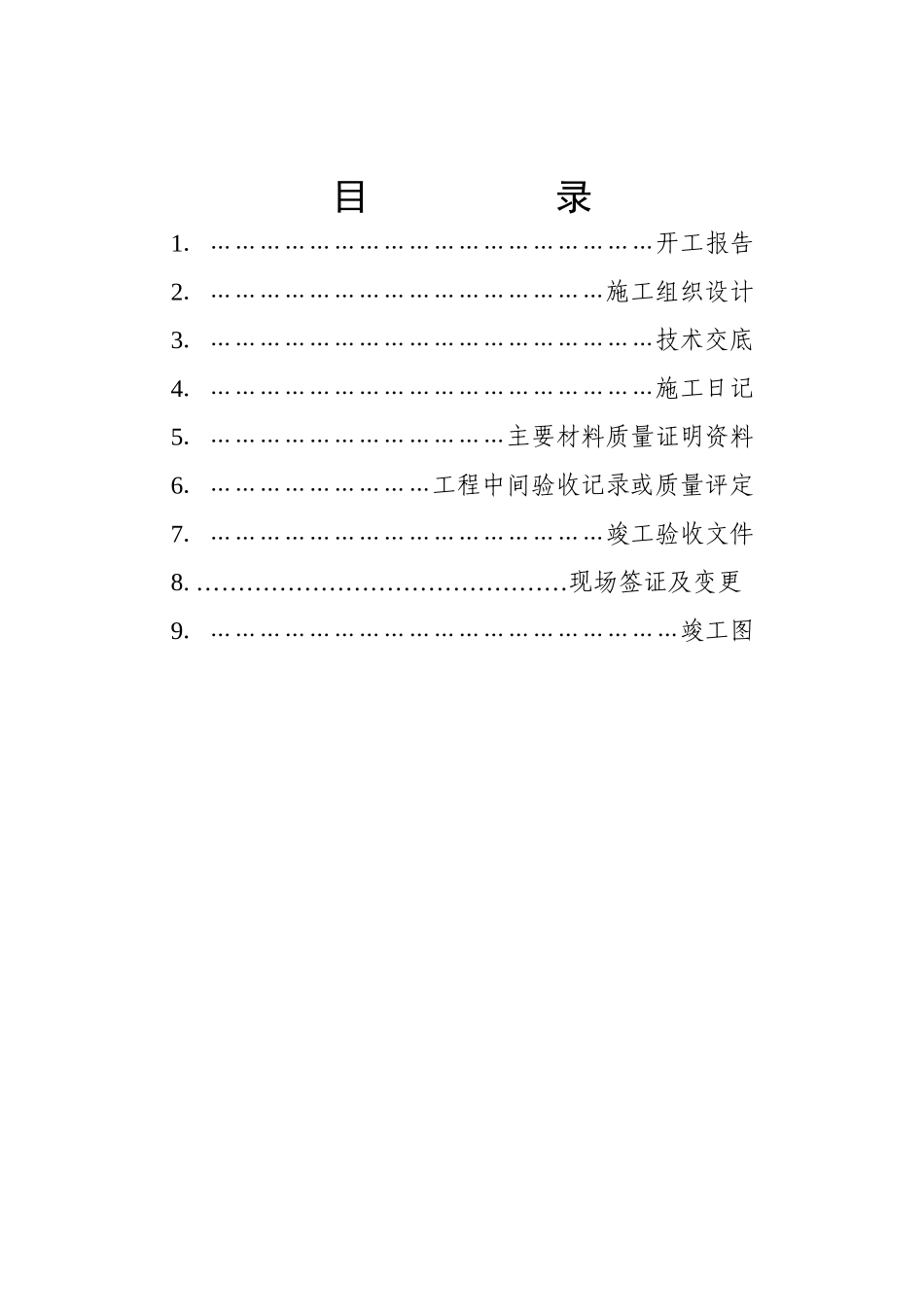

………………………………………现场签证及变更9.…………………………………………………竣工图秀水名居景观绿化工程竣工资料建设单位:建筑安装有限公司监理单位:工程监理有限公司施工单位:园林绿化工程有限公司技术交底工程名称景观绿化工程项目PPR管道安装内容:1、管道铺设在沟底标高和管道基础质量检查合格后进行,在管道铺设前要对管材、管件的材质、规格及粘结剂的技术性能重新做一次外观检查
发现有问题的管材,不得使用
2、根据图纸要求并结合实际情况,按预留喷头及接口位置测量尺寸,根据量好的尺寸进行断管,断口要平齐,用铣刀除去断口内外的毛刺,外棱铣出15°角
3、粘结前对承插口先插入试验,不得全部插入,一般为承口的3/4深度,试插合格后,用棉布将插口需要承接的部位的水分,灰土擦拭干净,用毛刷涂抹粘结剂,铣涂抹承口,再涂抹插口,随即用力垂直插入
插入粘结时,将插口稍作转动
以利粘结剂分布均匀,约30s至1min,即可粘结牢固,粘结后立即将溢出的粘结剂擦拭干净(多口粘结时,注意预留口方向)4、施工条件具备时,将加工好的管段按顺序那幢,备管段粘结时必须粘结工艺依次进行,全部粘结后,纵横的弯曲允许偏差每1m为1
5mm,各预留位置准确
硬化地带施工时,按设计要求,加套Φ125镀锌管
支管安装完毕后,将所有出水口用管堵堵死
准备做用水试验
5、管件及喷头预留安装,根据平管预留口位置,首先清除与粘结部位污物及水分,将管件涂抹粘结剂,用力推入预留口
6、管道安装完
