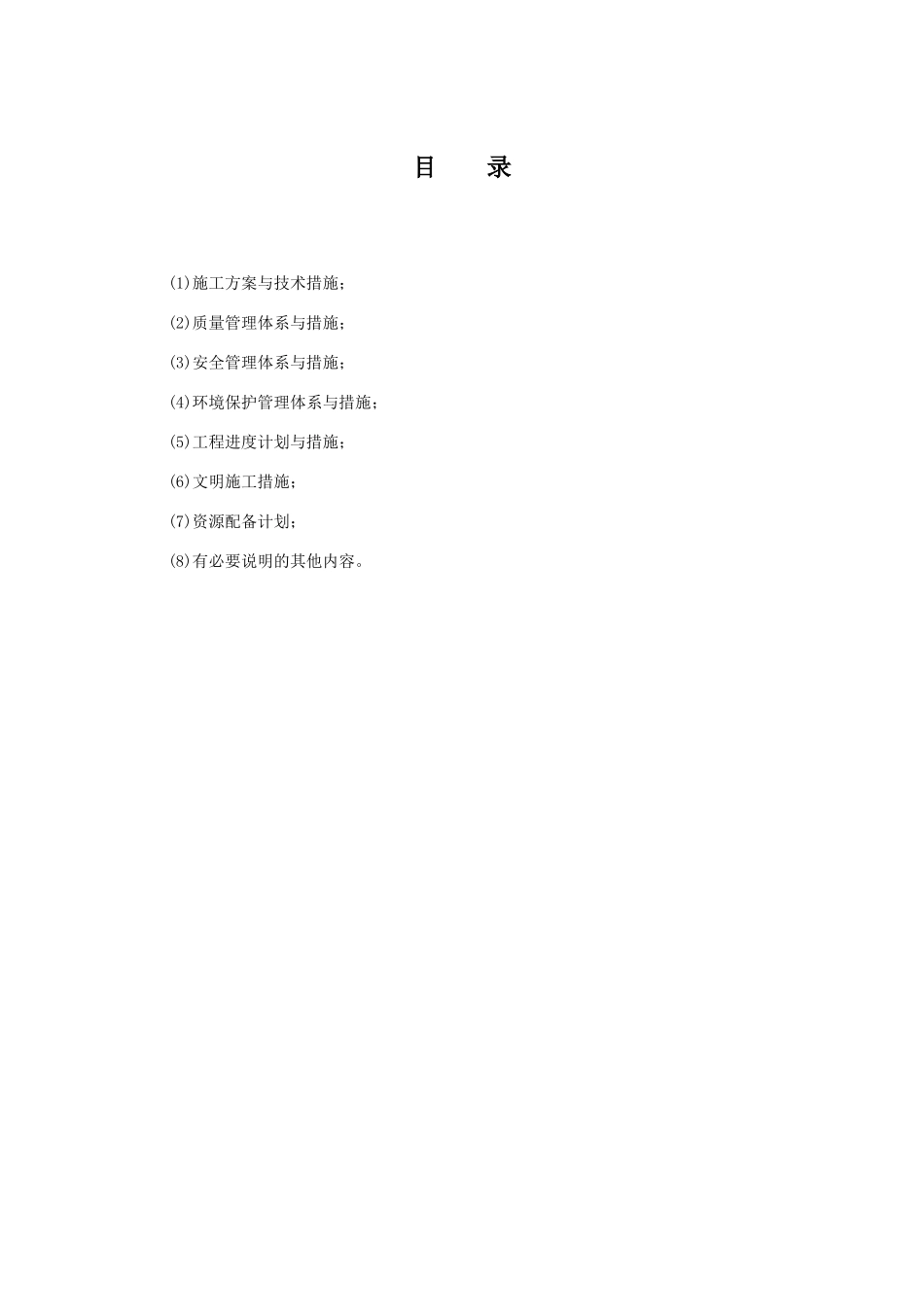

目录(1)施工方案与技术措施;(2)质量管理体系与措施;(3)安全管理体系与措施;(4)环境保护管理体系与措施;(5)工程进度计划与措施;(6)文明施工措施;(7)资源配备计划;(8)有必要说明的其他内容
施工组织设计1

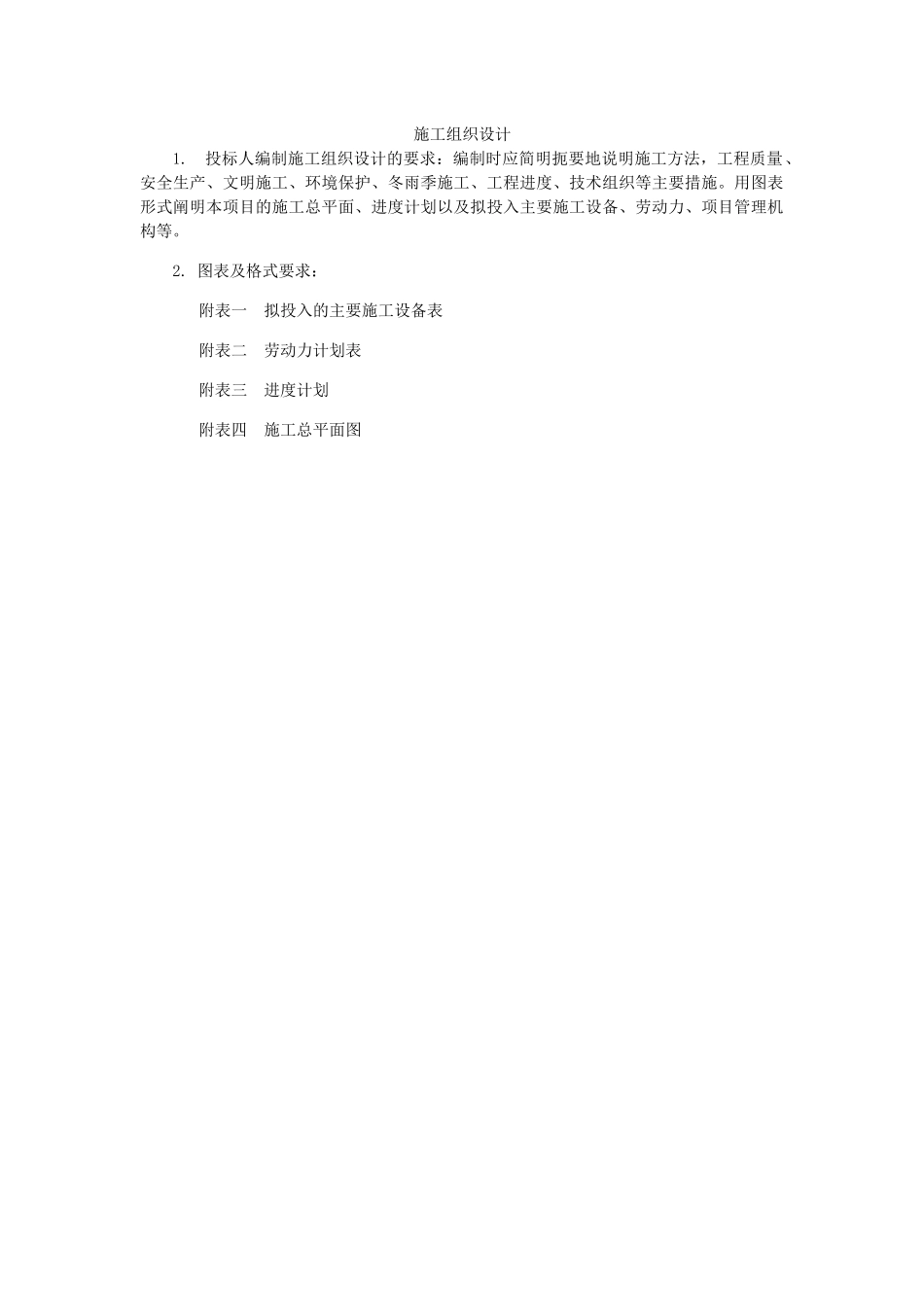

投标人编制施工组织设计的要求:编制时应简明扼要地说明施工方法,工程质量、安全生产、文明施工、环境保护、冬雨季施工、工程进度、技术组织等主要措施
用图表形式阐明本项目的施工总平面、进度计划以及拟投入主要施工设备、劳动力、项目管理机构等

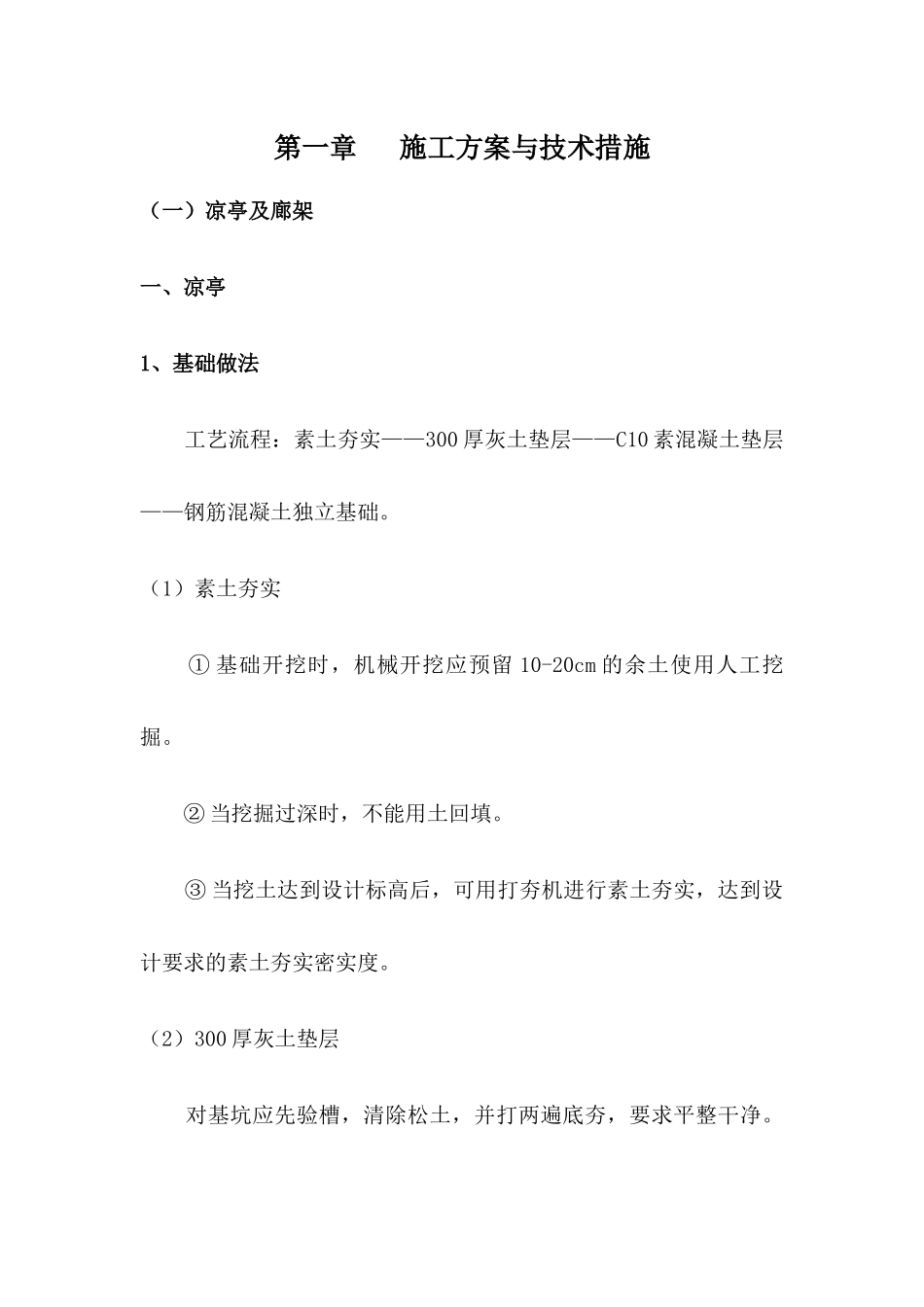

图表及格式要求:附表一拟投入的主要施工设备表附表二劳动力计划表附表三进度计划附表四施工总平面图第一章施工方案与技术措施(一)凉亭及廊架一、凉亭1、基础做法工艺流程:素土夯实——300厚灰土垫层——C10素混凝土垫层——钢筋混凝土独立基础
(1)素土夯实①基础开挖时,机械开挖应预留10-20cm的余土使用人工挖掘
②当挖掘过深时,不能用土回填
③当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求的素土夯实密实度
(2)300厚灰土垫层对基坑应先验槽,清除松土,并打两遍底夯,要求平整干净
如有积水、淤泥,应凉干;局部的软弱土层或孔洞,应及时挖处后用灰土分层回填夯实
灰土配合比应符合设计规定
用人工翻拌,不少于三遍,达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用
本工程回填灰土厚度为300mm,采用蛙式打夯机或冲击夯压实,每层虚铺厚度为200mm,分2步回填压实
灰土应当日铺填夯实,入坑灰土不得隔日夯打
夯实后的灰土3d内不得受水浸泡,并及时进行基础与基坑回填或在灰土表面做临时性覆盖,避免日晒、雨淋
雨季施工时,应采取适当防雨、排水措施,以保证灰土基坑在无积水的状态下进行
刚打完的灰土,如遇大雨,应将松软灰土除取,并补填夯实;
