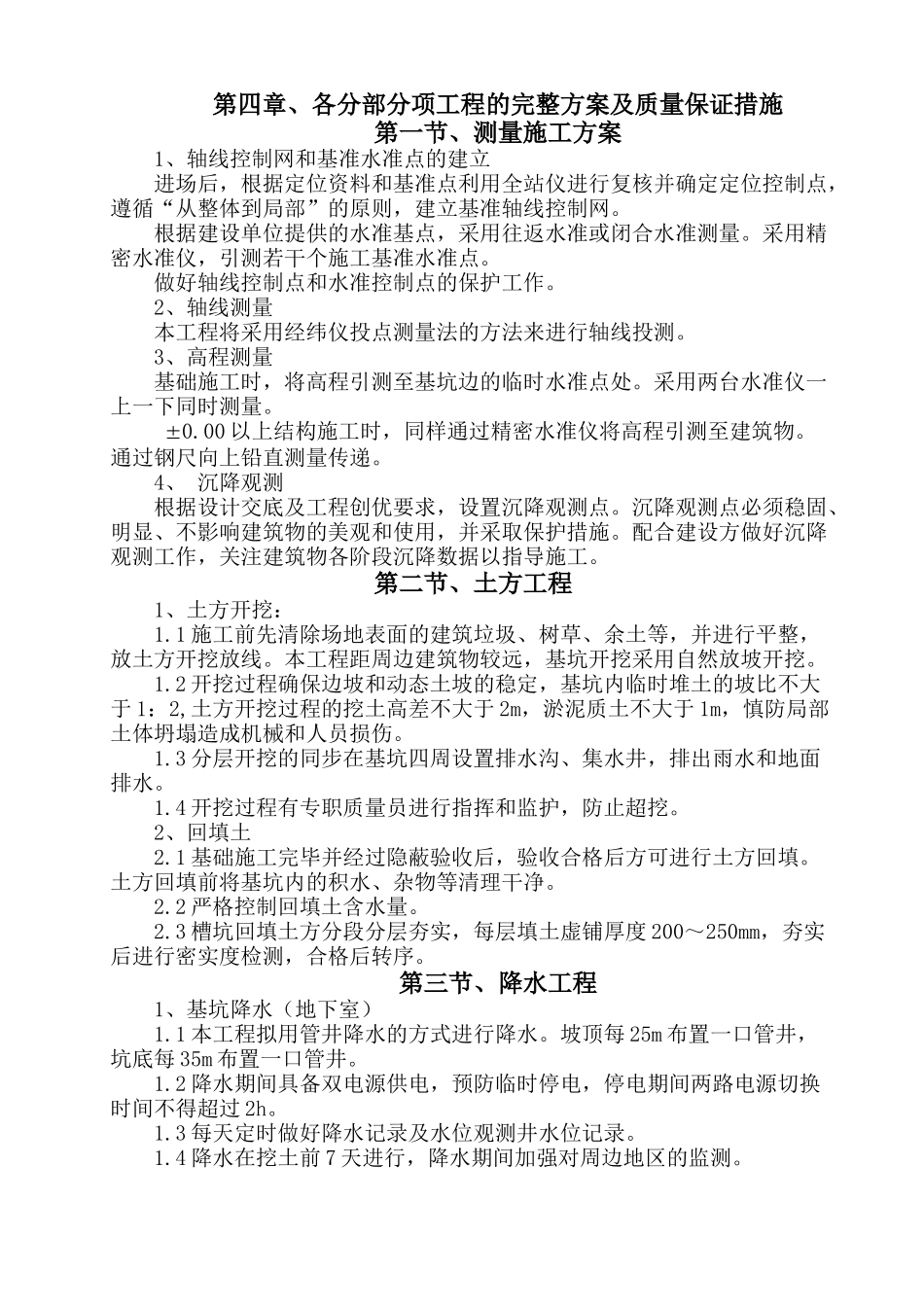

第四章、各分部分项工程的完整方案及质量保证措施第一节、测量施工方案1、轴线控制网和基准水准点的建立进场后,根据定位资料和基准点利用全站仪进行复核并确定定位控制点,遵循“从整体到局部”的原则,建立基准轴线控制网
根据建设单位提供的水准基点,采用往返水准或闭合水准测量
采用精密水准仪,引测若干个施工基准水准点
做好轴线控制点和水准控制点的保护工作
2、轴线测量本工程将采用经纬仪投点测量法的方法来进行轴线投测
3、高程测量基础施工时,将高程引测至基坑边的临时水准点处
采用两台水准仪一上一下同时测量
00以上结构施工时,同样通过精密水准仪将高程引测至建筑物
通过钢尺向上铅直测量传递
4、沉降观测根据设计交底及工程创优要求,设置沉降观测点
沉降观测点必须稳固、明显、不影响建筑物的美观和使用,并采取保护措施
配合建设方做好沉降观测工作,关注建筑物各阶段沉降数据以指导施工
第二节、土方工程1、土方开挖:1
1施工前先清除场地表面的建筑垃圾、树草、余土等,并进行平整,放土方开挖放线
本工程距周边建筑物较远,基坑开挖采用自然放坡开挖
2开挖过程确保边坡和动态土坡的稳定,基坑内临时堆土的坡比不大于1:2,土方开挖过程的挖土高差不大于2m,淤泥质土不大于1m,慎防局部土体坍塌造成机械和人员损伤
3分层开挖的同步在基坑四周设置排水沟、集水井,排出雨水和地面排水
4开挖过程有专职质量员进行指挥和监护,防止超挖
2、回填土2
1基础施工完毕并经过隐蔽验收后,验收合格后方可进行土方回填
土方回填前将基坑内的积水、杂物等清理干净
2严格控制回填土含水量
3槽坑回填土方分段分层夯实,每层填土虚铺厚度200~250mm,夯实后进行密实度检测,合格后转序
第三节、降水工程1、基坑降水(地下室)1
1本工程拟用管井降水的方式进行降水
坡顶每25m布置一口管井,坑底每35m布置一口管井
