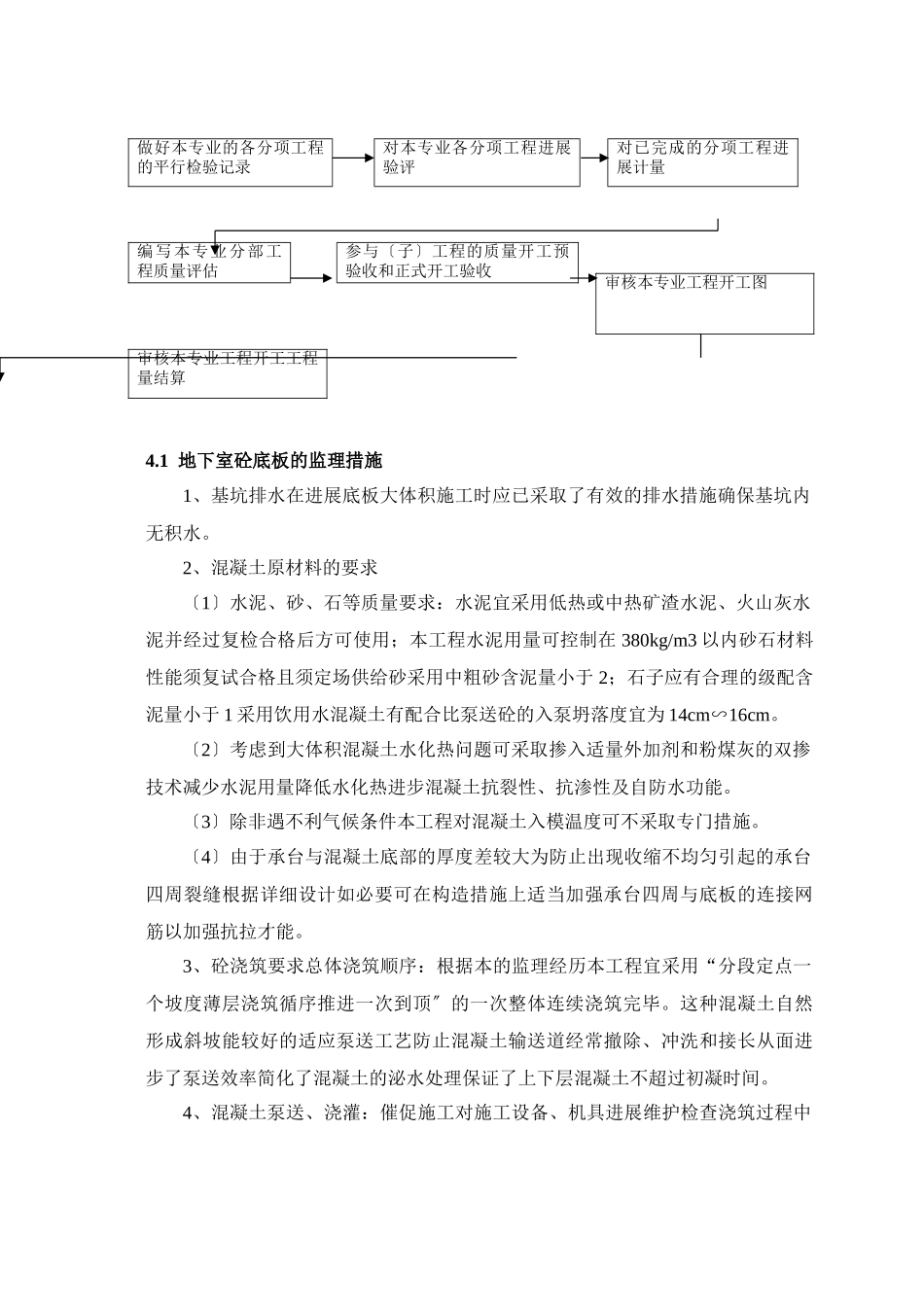

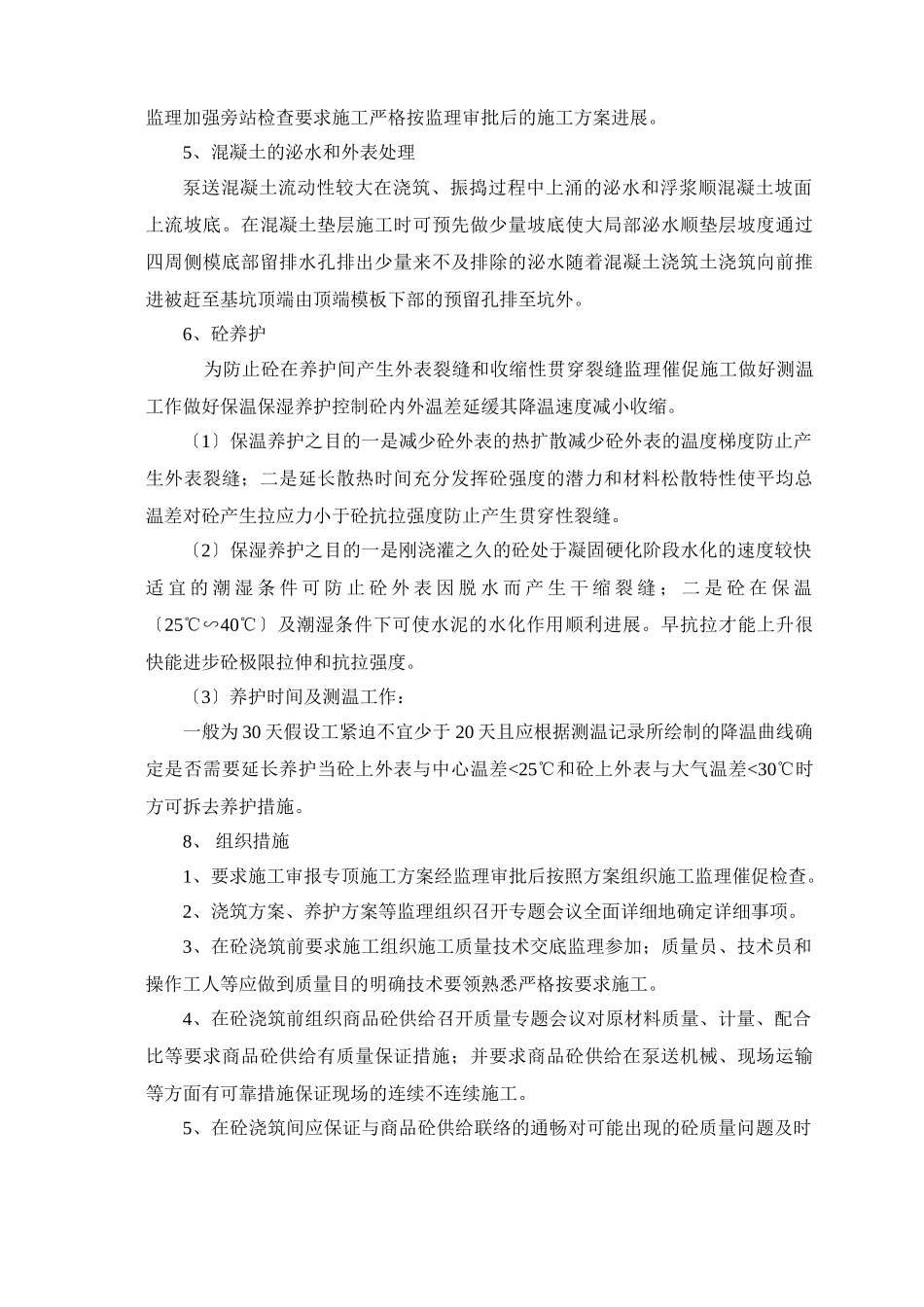

地下室工程监理施行细那么1.本细那么编写依椐1.1本工程工程已批准的监理规划。1.2与本工程相关的设计图纸1.3、规程:1.4本工程的施工组织设计.2.工程概况1.本工程为南京铁源房地产开发开发建立的南京小行工程高层住宅。地上主体构造19层与地下二层车库相连。2.本工程构造平安等级为二级设计合理使用50年抗震设防类别为丙类抗震设防烈度为7度设计根本加速度为0.1g。3.本工程构造环境类别上部构造为一类±0.00以下为二(a)类。4.本工程根底地下室及上部构造受力钢筋的混凝土保护层厚度均见建筑图集03G101-1.3.监理工作的流程如下:确定工程质量控制要点做好相关的开前准备工作与本工程相关专业进展施工前的交流熟悉土建专业相关施工图纸参与图纸会审提出相关问题确定本专业的工程质量目的对施工过程进展跟踪检查特殊施工过程和质量控制点实行旁站监理做好本专业各检验批的检查验收4.1地下室砼底板的监理措施1、基坑排水在进展底板大体积施工时应已采取了有效的排水措施确保基坑内无积水。2、混凝土原材料的要求〔1〕水泥、砂、石等质量要求:水泥宜采用低热或中热矿渣水泥、火山灰水泥并经过复检合格后方可使用;本工程水泥用量可控制在380kg/m3以内砂石材料性能须复试合格且须定场供给砂采用中粗砂含泥量小于2;石子应有合理的级配含泥量小于1采用饮用水混凝土有配合比泵送砼的入泵坍落度宜为14cm∽16cm。〔2〕考虑到大体积混凝土水化热问题可采取掺入适量外加剂和粉煤灰的双掺技术减少水泥用量降低水化热进步混凝土抗裂性、抗渗性及自防水功能。〔3〕除非遇不利气候条件本工程对混凝土入模温度可不采取专门措施。〔4〕由于承台与混凝土底部的厚度差较大为防止出现收缩不均匀引起的承台四周裂缝根据详细设计如必要可在构造措施上适当加强承台四周与底板的连接网筋以加强抗拉才能。3、砼浇筑要求总体浇筑顺序:根据本的监理经历本工程宜采用“分段定点一个坡度薄层浇筑循序推进一次到顶〞的一次整体连续浇筑完毕。这种混凝土自然形成斜坡能较好的适应泵送工艺防止混凝土输送道经常撤除、冲洗和接长从面进步了泵送效率简化了混凝土的泌水处理保证了上下层混凝土不超过初凝时间。4、混凝土泵送、浇灌:催促施工对施工设备、机具进展维护检查浇筑过程中做好本专业的各分项工程的平行检验记录对本专业各分项工程进展验评对已完成的分项工程进展计量编写本专业分部工程质量评估参与〔子〕工程的质量开工预验收和正式开工验收审核本专业工程开工图审核本专业工程开工工程量结算监理加强旁站检查要求施工严格按监理审批后的施工方案进展。5、混凝土的泌水和外表处理泵送混凝土流动性较大在浇筑、振捣过程中上涌的泌水和浮浆顺混凝土坡面上流坡底。在混凝土垫层施工时可预先做少量坡底使大局部泌水顺垫层坡度通过四周侧模底部留排水孔排出少量来不及排除的泌水随着混凝土浇筑土浇筑向前推进被赶至基坑顶端由顶端模板下部的预留孔排至坑外。6、砼养护为防止砼在养护间产生外表裂缝和收缩性贯穿裂缝监理催促施工做好测温工作做好保温保湿养护控制砼内外温差延缓其降温速度减小收缩。〔1〕保温养护之目的一是减少砼外表的热扩散减少砼外表的温度梯度防止产生外表裂缝;二是延长散热时间充分发挥砼强度的潜力和材料松散特性使平均总温差对砼产生拉应力小于砼抗拉强度防止产生贯穿性裂缝。〔2〕保湿养护之目的一是刚浇灌之久的砼处于凝固硬化阶段水化的速度较快适宜的潮湿条件可防止砼外表因脱水而产生干缩裂缝;二是砼在保温〔25℃∽40℃〕及潮湿条件下可使水泥的水化作用顺利进展。早抗拉才能上升很快能进步砼极限拉伸和抗拉强度。〔3〕养护时间及测温工作:一般为30天假设工紧迫不宜少于20天且应根据测温记录所绘制的降温曲线确定是否需要延长养护当砼上外表与中心温差<25℃和砼上外表与大气温差<30℃时方可拆去养护措施。8、组织措施1、要求施工审报专顶施工方案经监理审批后按照方案组织施工监理催促检查。2、浇筑方案、养护方案等监理组织召开专题会议全面详细地确定详细事项。3、在砼浇筑前要求施工组织施工质量技术交底监理参加;质量员、技术员和操作工人等应做到质量目的明确技术要领熟悉...
