第一节施工组织设计编制说明及依据武汉南国置业股份有限公司所提供的相关设计图和设计说明、招标文件
第二节工程概况武汉南国置业股份有限公司开发的“南国南湖城市广场供水工程”,分为室外市政装表及供水管网、地下室生活商业加压水泵设备安装系统、地下室生活加压管网等部分组成
第三节指导思想与管理目标3
1指导思想遵循我公司“开拓高新技术、实现规范管理、创建名优工程、满足用户需求”的质量方针和“求真、务实、负重、争先”的企业宗旨,以质量为中心,建立工程质量管理保证体系,选配高素质的项目经理及工程技术管理人员,按国家惯例实施项目管理;严格按照设计图纸和施工验收规范优质高速组织施工
2管理目标我公司为本项目的落实与实施并确保优良工程,为达到这一目标,慎重选派有丰富经验的管理干部和工程技术人员实施工程管理,(将ISOS9002质量管理体系的各个要素覆盖施工全过程)
同时,严格按设计施工图和总说明及有关规范、标准、质量要求、管理和组织施工,力争高速、优质、安全,以文明施工的良好形象胜利竣工
3管理体系为了确保工程优质、安全、如期竣工,决定成立工程项目经理部
工程项目经理部职能是全权代表承担工程合同履约,全面负责施工组织管理、技术质量管理、安全文明生产管理,以及生产调度等
第四节施工准备4

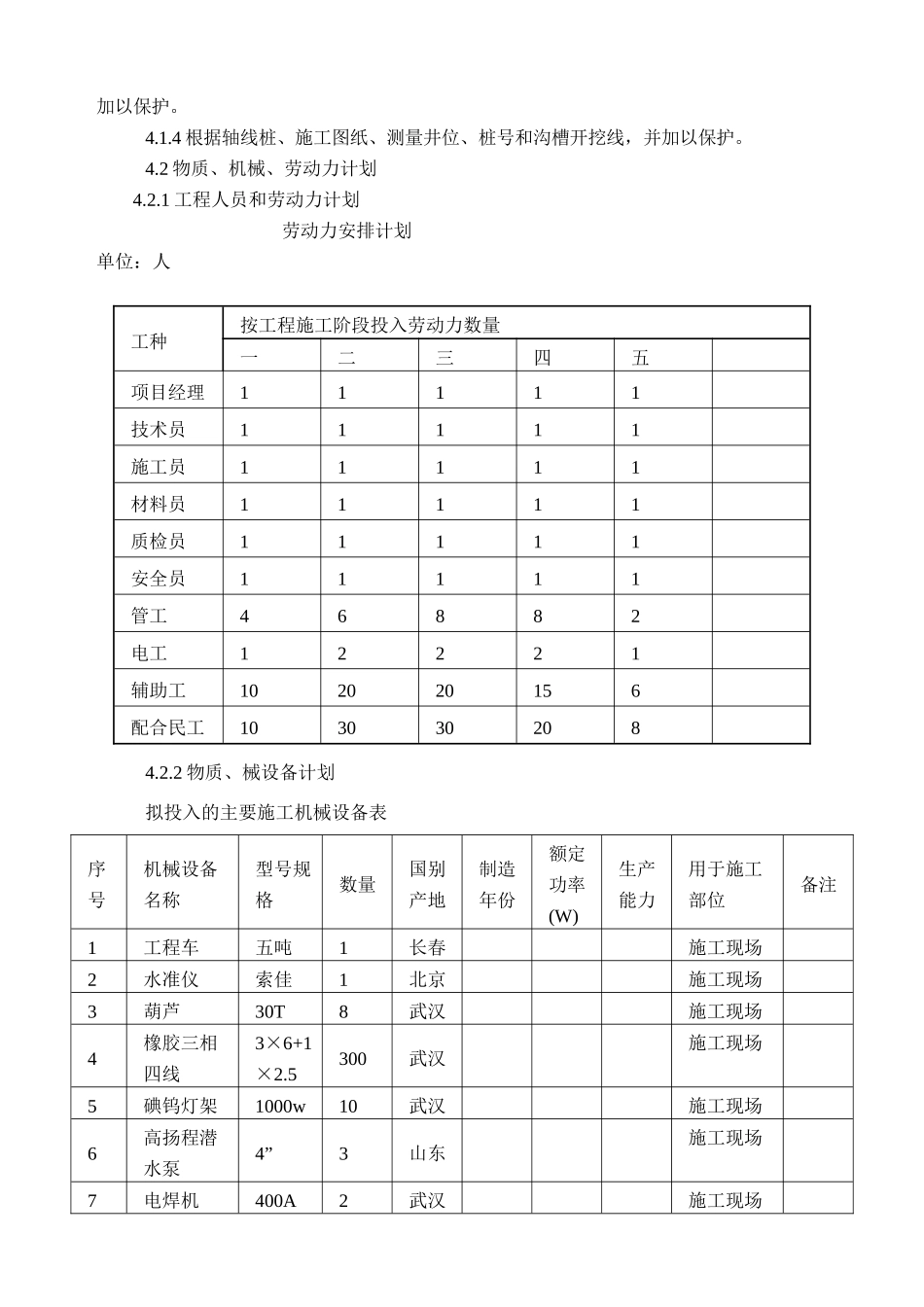

1施工技术准备组织措施4
1熟悉和审查施工图纸资料,在施工前解决好图纸资料方面存在的问题
(1)施工图纸资料是否符合国家有关技术政策、规范和规定
如有不符,应逐一提出
(2)施工图纸资料是否一致
包括安装图纸与土建图纸之间,设计表达是否一致,有无矛盾之处
(3)施工图纸资料是否正确,按图纸施工是否可能
(4)施工图纸资料是否齐全、清楚、明确
如缺少或不完全,都应逐一提出补全
必须明确,设计说明是施工图纸资料的重要组成部分,必不可少

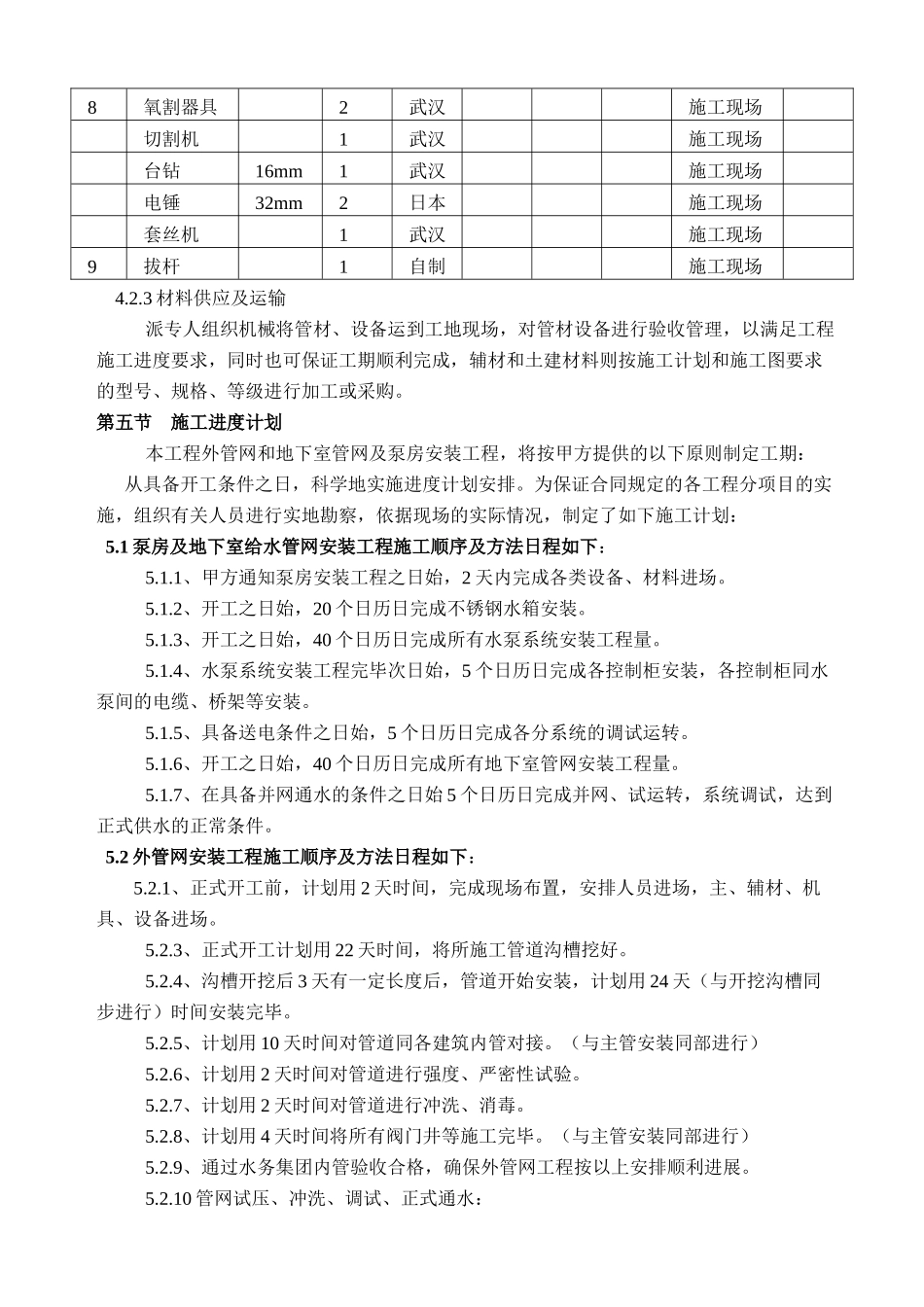

通过准备工作,应达到两方面要求:一是使施工图纸资料齐全、正确和一致,
