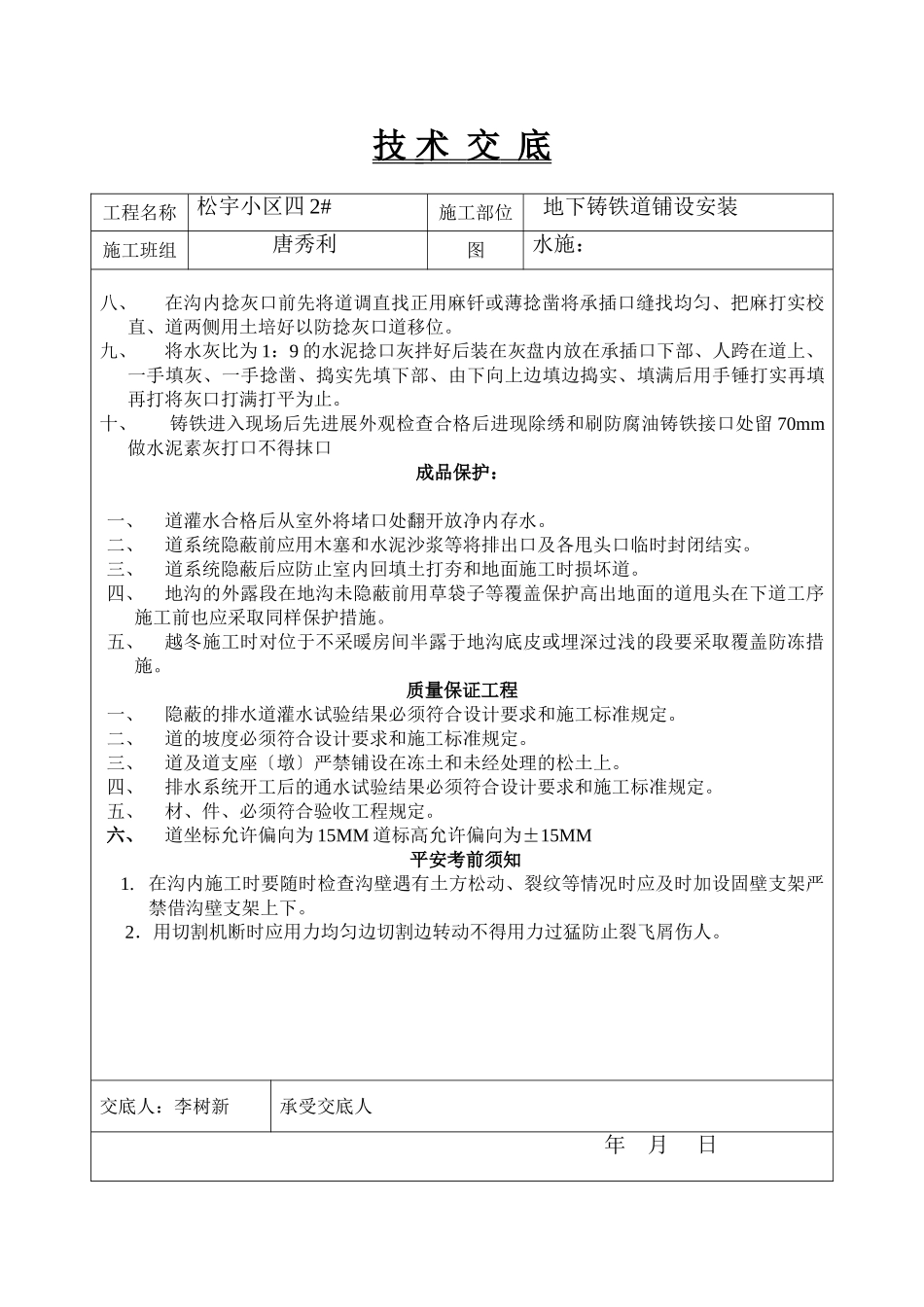

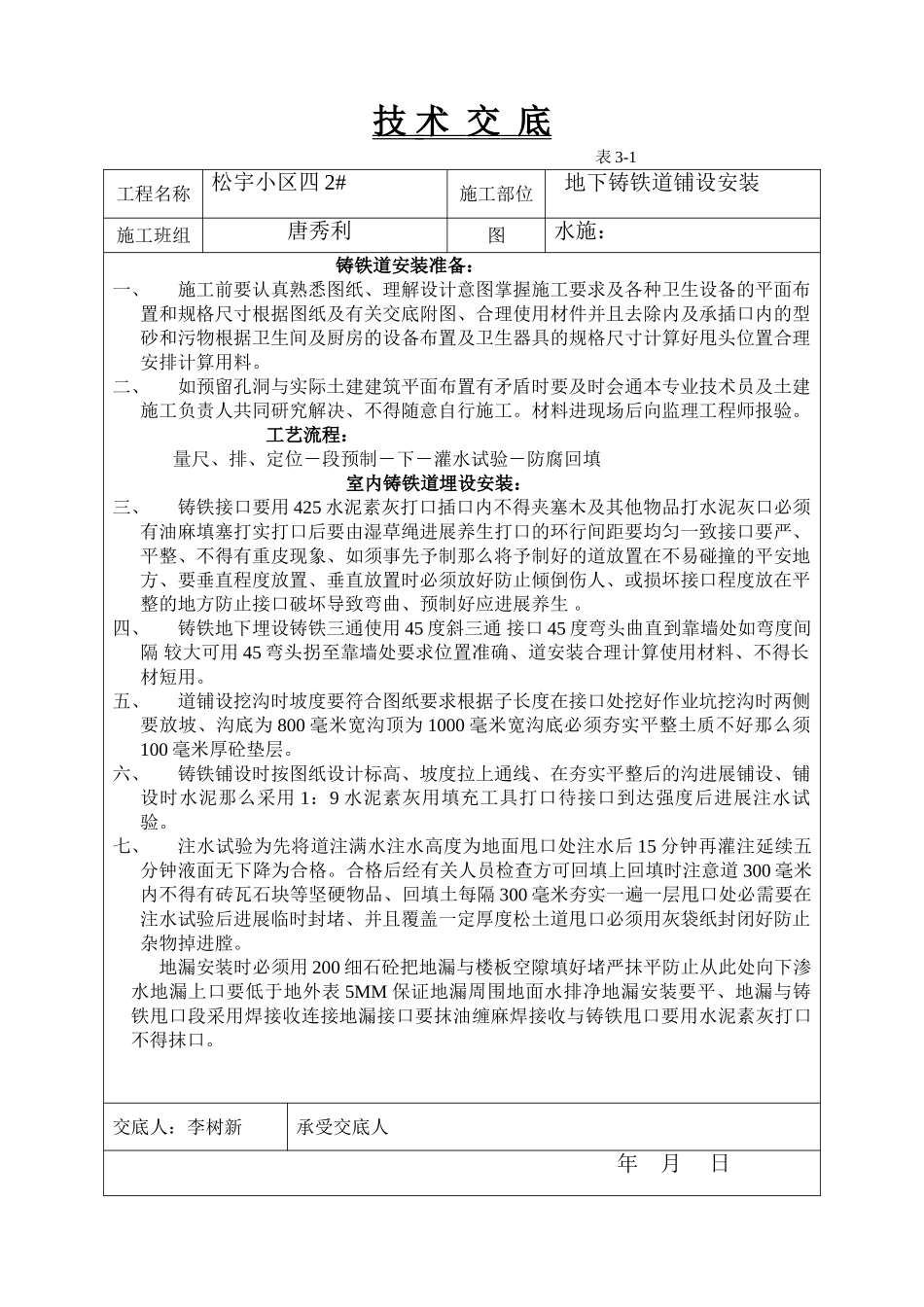

技术交底表3-1工程名称松宇小区四2#施工部位地下铸铁道铺设安装施工班组唐秀利图水施:铸铁道安装准备:一、施工前要认真熟悉图纸、理解设计意图掌握施工要求及各种卫生设备的平面布置和规格尺寸根据图纸及有关交底附图、合理使用材件并且去除内及承插口内的型砂和污物根据卫生间及厨房的设备布置及卫生器具的规格尺寸计算好甩头位置合理安排计算用料
二、如预留孔洞与实际土建建筑平面布置有矛盾时要及时会通本专业技术员及土建施工负责人共同研究解决、不得随意自行施工
材料进现场后向监理工程师报验
工艺流程:量尺、排、定位―段预制―下―灌水试验―防腐回填室内铸铁道埋设安装:三、铸铁接口要用425水泥素灰打口插口内不得夹塞木及其他物品打水泥灰口必须有油麻填塞打实打口后要由湿草绳进展养生打口的环行间距要均匀一致接口要严、平整、不得有重皮现象、如须事先予制那么将予制好的道放置在不易碰撞的平安地方、要垂直程度放置、垂直放置时必须放好防止倾倒伤人、或损坏接口程度放在平整的地方防止接口破坏导致弯曲、预制好应进展养生
四、铸铁地下埋设铸铁三通使用45度斜三通接口45度弯头曲直到靠墙处如弯度间隔较大可用45弯头拐至靠墙处要求位置准确、道安装合理计算使用材料、不得长材短用
五、道铺设挖沟时坡度要符合图纸要求根据子长度在接口处挖好作业坑挖沟时两侧要放坡、沟底为800毫米宽沟顶为1000毫米宽沟底必须夯实平整土质不好那么须100毫米厚砼垫层
六、铸铁铺设时按图纸设计标高、坡度拉上通线、在夯实平整后的沟进展铺设、铺设时水泥那么采用1:9水泥素灰用填充工具打口待接口到达强度后进展注水试验
七、注水试验为先将道注满水注水高度为地面甩口处注水后15分钟再灌注延续五分钟液面无下降为合格
合格后经有关人员检查方可回填上回填时注意道300毫米内不得有砖瓦石块等坚硬物品、回填土每隔300毫米夯实一遍一层甩口处必需要在注水试验后进展临时封堵
