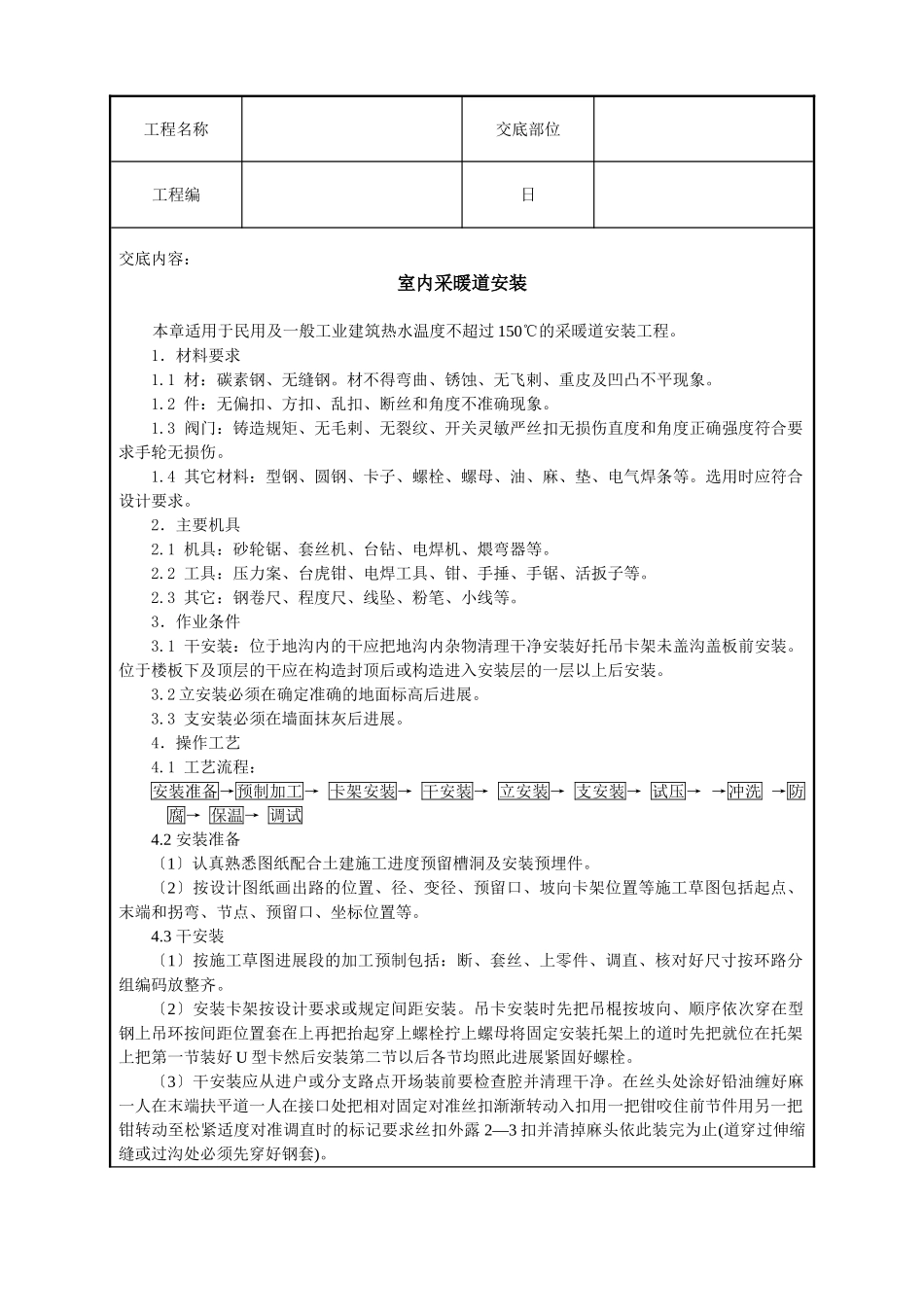

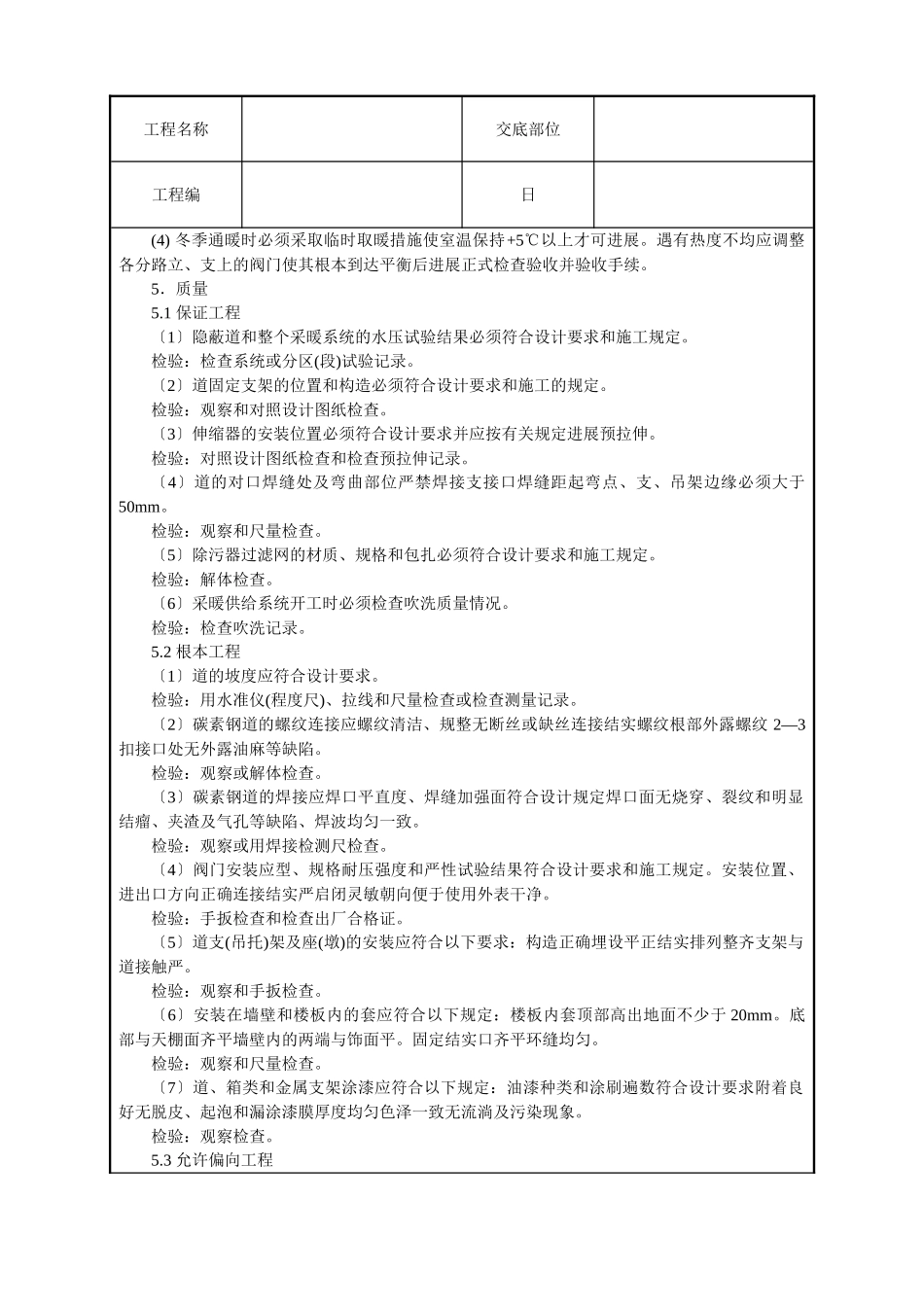

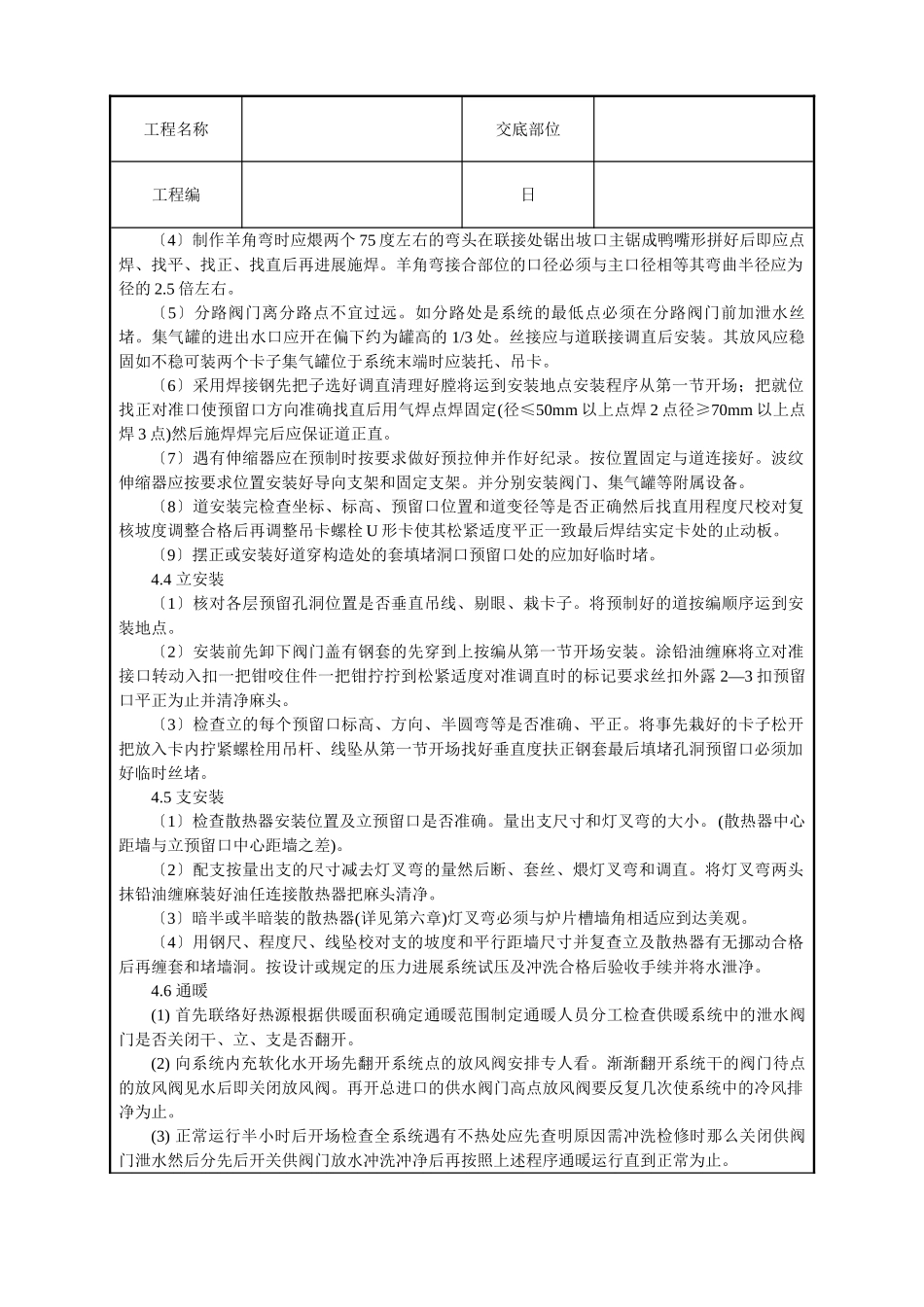

工程名称交底部位工程编日交底内容:室内采暖道安装本章适用于民用及一般工业建筑热水温度不超过150℃的采暖道安装工程。1.材料要求1.1材:碳素钢、无缝钢。材不得弯曲、锈蚀、无飞剌、重皮及凹凸不平现象。1.2件:无偏扣、方扣、乱扣、断丝和角度不准确现象。1.3阀门:铸造规矩、无毛剌、无裂纹、开关灵敏严丝扣无损伤直度和角度正确强度符合要求手轮无损伤。1.4其它材料:型钢、圆钢、卡子、螺栓、螺母、油、麻、垫、电气焊条等。选用时应符合设计要求。2.主要机具2.1机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。2.2工具:压力案、台虎钳、电焊工具、钳、手捶、手锯、活扳子等。2.3其它:钢卷尺、程度尺、线坠、粉笔、小线等。3.作业条件3.1干安装:位于地沟内的干应把地沟内杂物清理干净安装好托吊卡架未盖沟盖板前安装。位于楼板下及顶层的干应在构造封顶后或构造进入安装层的一层以上后安装。3.2立安装必须在确定准确的地面标高后进展。3.3支安装必须在墙面抹灰后进展。4.操作工艺4.1工艺流程:安装准备→预制加工→卡架安装→干安装→立安装→支安装→试压→→冲洗→防腐→保温→调试4.2安装准备〔1〕认真熟悉图纸配合土建施工进度预留槽洞及安装预埋件。〔2〕按设计图纸画出路的位置、径、变径、预留口、坡向卡架位置等施工草图包括起点、末端和拐弯、节点、预留口、坐标位置等。4.3干安装〔1〕按施工草图进展段的加工预制包括:断、套丝、上零件、调直、核对好尺寸按环路分组编码放整齐。〔2〕安装卡架按设计要求或规定间距安装。吊卡安装时先把吊棍按坡向、顺序依次穿在型钢上吊环按间距位置套在上再把抬起穿上螺栓拧上螺母将固定安装托架上的道时先把就位在托架上把第一节装好U型卡然后安装第二节以后各节均照此进展紧固好螺栓。〔3〕干安装应从进户或分支路点开场装前要检查腔并清理干净。在丝头处涂好铅油缠好麻一人在末端扶平道一人在接口处把相对固定对准丝扣渐渐转动入扣用一把钳咬住前节件用另一把钳转动至松紧适度对准调直时的标记要求丝扣外露2—3扣并清掉麻头依此装完为止(道穿过伸缩缝或过沟处必须先穿好钢套)。工程名称交底部位工程编日〔4〕制作羊角弯时应煨两个75度左右的弯头在联接处锯出坡口主锯成鸭嘴形拼好后即应点焊、找平、找正、找直后再进展施焊。羊角弯接合部位的口径必须与主口径相等其弯曲半径应为径的2.5倍左右。〔5〕分路阀门离分路点不宜过远。如分路处是系统的最低点必须在分路阀门前加泄水丝堵。集气罐的进出水口应开在偏下约为罐高的1/3处。丝接应与道联接调直后安装。其放风应稳固如不稳可装两个卡子集气罐位于系统末端时应装托、吊卡。〔6〕采用焊接钢先把子选好调直清理好膛将运到安装地点安装程序从第一节开场;把就位找正对准口使预留口方向准确找直后用气焊点焊固定(径≤50mm以上点焊2点径≥70mm以上点焊3点)然后施焊焊完后应保证道正直。〔7〕遇有伸缩器应在预制时按要求做好预拉伸并作好纪录。按位置固定与道连接好。波纹伸缩器应按要求位置安装好导向支架和固定支架。并分别安装阀门、集气罐等附属设备。〔8〕道安装完检查坐标、标高、预留口位置和道变径等是否正确然后找直用程度尺校对复核坡度调整合格后再调整吊卡螺栓U形卡使其松紧适度平正一致最后焊结实定卡处的止动板。〔9〕摆正或安装好道穿构造处的套填堵洞口预留口处的应加好临时堵。4.4立安装〔1〕核对各层预留孔洞位置是否垂直吊线、剔眼、栽卡子。将预制好的道按编顺序运到安装地点。〔2〕安装前先卸下阀门盖有钢套的先穿到上按编从第一节开场安装。涂铅油缠麻将立对准接口转动入扣一把钳咬住件一把钳拧拧到松紧适度对准调直时的标记要求丝扣外露2—3扣预留口平正为止并清净麻头。〔3〕检查立的每个预留口标高、方向、半圆弯等是否准确、平正。将事先栽好的卡子松开把放入卡内拧紧螺栓用吊杆、线坠从第一节开场找好垂直度扶正钢套最后填堵孔洞预留口必须加好临时丝堵。4.5支安装〔1〕检查散热器安装位置及立预留口是否准确。量出支尺寸和灯叉弯的大小。(散热器中心距墙与立预留口中心距墙之差)。〔2〕配支按量出支的尺寸减去灯叉弯的量然后断、套丝、煨灯叉...
