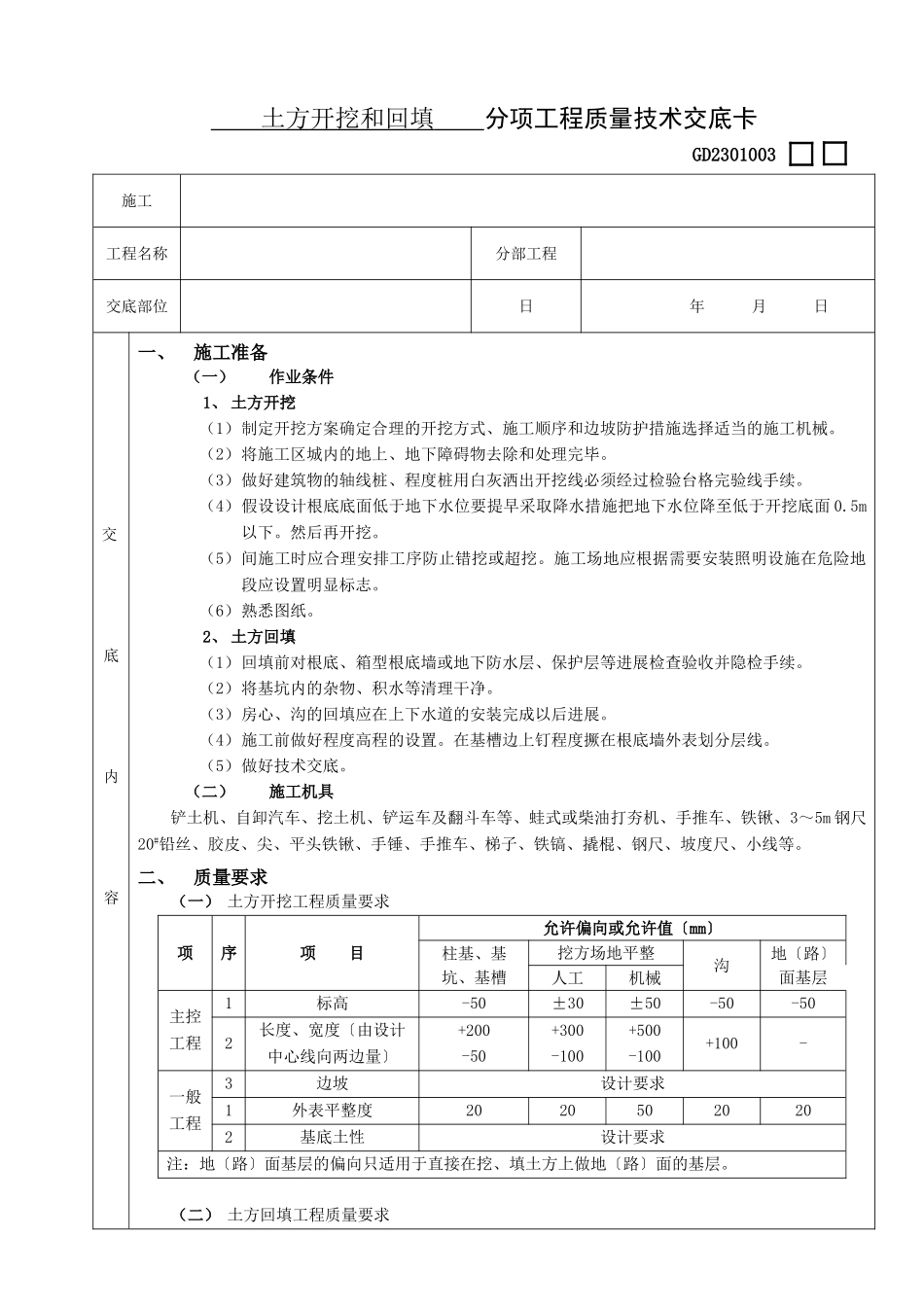

土方开挖和回填分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、土方开挖(1)制定开挖方案确定合理的开挖方式、施工顺序和边坡防护措施选择适当的施工机械
(2)将施工区城内的地上、地下障碍物去除和处理完毕
(3)做好建筑物的轴线桩、程度桩用白灰洒出开挖线必须经过检验台格完验线手续
(4)假设设计根底底面低于地下水位要提早采取降水措施把地下水位降至低于开挖底面0
(5)间施工时应合理安排工序防止错挖或超挖
施工场地应根据需要安装照明设施在危险地段应设置明显标志
(6)熟悉图纸
2、土方回填(1)回填前对根底、箱型根底墙或地下防水层、保护层等进展检查验收并隐检手续
(2)将基坑内的杂物、积水等清理干净
(3)房心、沟的回填应在上下水道的安装完成以后进展
(4)施工前做好程度高程的设置
在基槽边上钉程度撅在根底墙外表划分层线
(5)做好技术交底
(二)施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、蛙式或柴油打夯机、手推车、铁锹、3~5m钢尺20#铅丝、胶皮、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等
二、质量要求(一)土方开挖工程质量要求项序项目允许偏向或允许值〔mm〕柱基、基坑、基槽挖方场地平整沟地〔路〕面基层人工机械主控工程1标高-50±30±50-50-502长度、宽度〔由设计中心线向两边量〕+200-50+300-100+500-100+100-一般工程3边坡设计要求1外表平整度20205020202基底土性设计要求注:地〔路〕面基层的偏向只适用于直接在挖、填土方上做地〔路〕面的基层
(二)土方回填工程质量要求交底内容项序项目允许偏向或允许值〔mm〕柱基、基坑、基槽挖方场地平整沟地〔路〕面基层人工机械主控工程1标高-50±30±50-50-502分层压实系数设
