第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页前期部工作流程第一部分:前期、后期部分报建工作流程根据当前法律、法规、规章,房地产建设项目的行政许可程序一般共分十个阶段:(1)选址定点;(2)规划总图审查及确定规划设计条件;(3)项目立项及地名申报;(4)初步设计及施工图审查;(5)规划报建图审查;(6)施工报建;(7)商品房预售价格审核;(8)商品房预售许可;(9)建设工程竣工综合验收备案;(10)商品房房屋产权初始登记(大产权办理)
一、选址定点阶段

此阶段一般办理以下事项:1、国土资源局进行土地利用总体规划和土地供应方式的审查
2、建设局办理投资开发项目建设条件意见书
3、环保局办理生产性项目环保意见书及《项目环境影响评估报告》(表)
4、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查
5、规划部门办理《规划要点》、《项目选址意见书》
附:1、环境影响申报(登记)(B类)申报材料(另按各地要求编制环境影响报告书或报告表)(1)、建设项目所在地环境保护行政主管部门及行业行政主管部门签署意见的《环境影响申报(登记)表》(经建设单位盖章认可、法人代表签字确认)一式六份;(2)、新建工业项目拟建地所在区域属于工业园区或工业集中区的有关政府批文、区域环境规划、区域环评及其批复文件复印件;(3)、属技改、扩建或迁建项目,提供现有《营业执照》所涉及产品环评批复及环保验收意见、排污许可证复印件;(4)、新增污水拟接入污水处理厂的,需提供区域污水处理厂动态接管台帐(由建设项目所在地环境保护行政主管部门按常州市环保局制订的格式在预审时一并附送,当地环保局盖章确认);(5)、属核准制项目,必要时要求提供项目核准机关出具的同意开展前期工作的意见

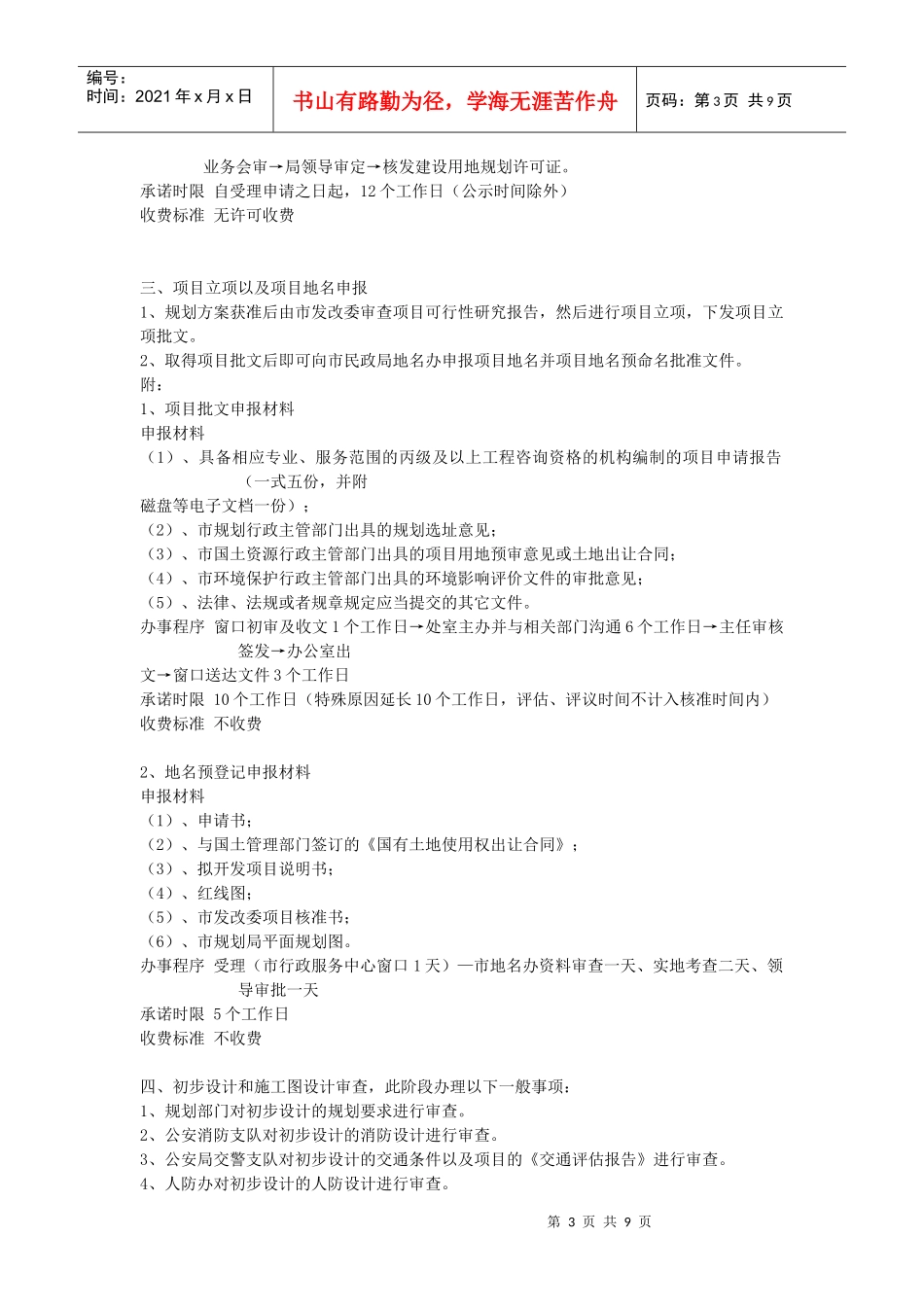

办事程序:受理(市行政服务中心窗口1天)→现场踏勘、资料审核(3天)→窗口办结(1天)
