目录1、工程概况2、主要施工方案与技术措施3、质量保证体系及保证措施4、安全文明与环境保护5、确保工程进度计划及技术组织措施6、资源配备7、施工平面布置及临时用地表8、工程施工的重点和难点及保证措施1、工程概况1
1、工程简介工程名称:
2、工程概况内容包括室外道路、排水、路灯、消防环网、围墙等施工内容,详见施工图
3、项目成果目标如果我公司承接到该工程承诺确保达到以下目标:1
1、工期目标按业主要求,工程工期45个日历天竣工
竣工时做到工完、料尽,场地清,设备清,临时设施清
2、质量目标:确保达到合格标准
3、安全目标坚持“安全第一,预防为主”的方针,确保该工程不发生重伤以上安全事故
4、文明施工、环境保护目标按照文明施工标准化工地进行管理
4、项目组织机构1
1、项目部简介若本公司中标,将立即组建
项目经理部,进行正式施工前的人员、机械及材料等准备工作
该项目部技术优良,作风过硬,近几年来连续从事市政工程施工,具有丰富的施工经验
该项目部团结一致,吃苦耐劳,能够顺利地完成本项工程的施工任务

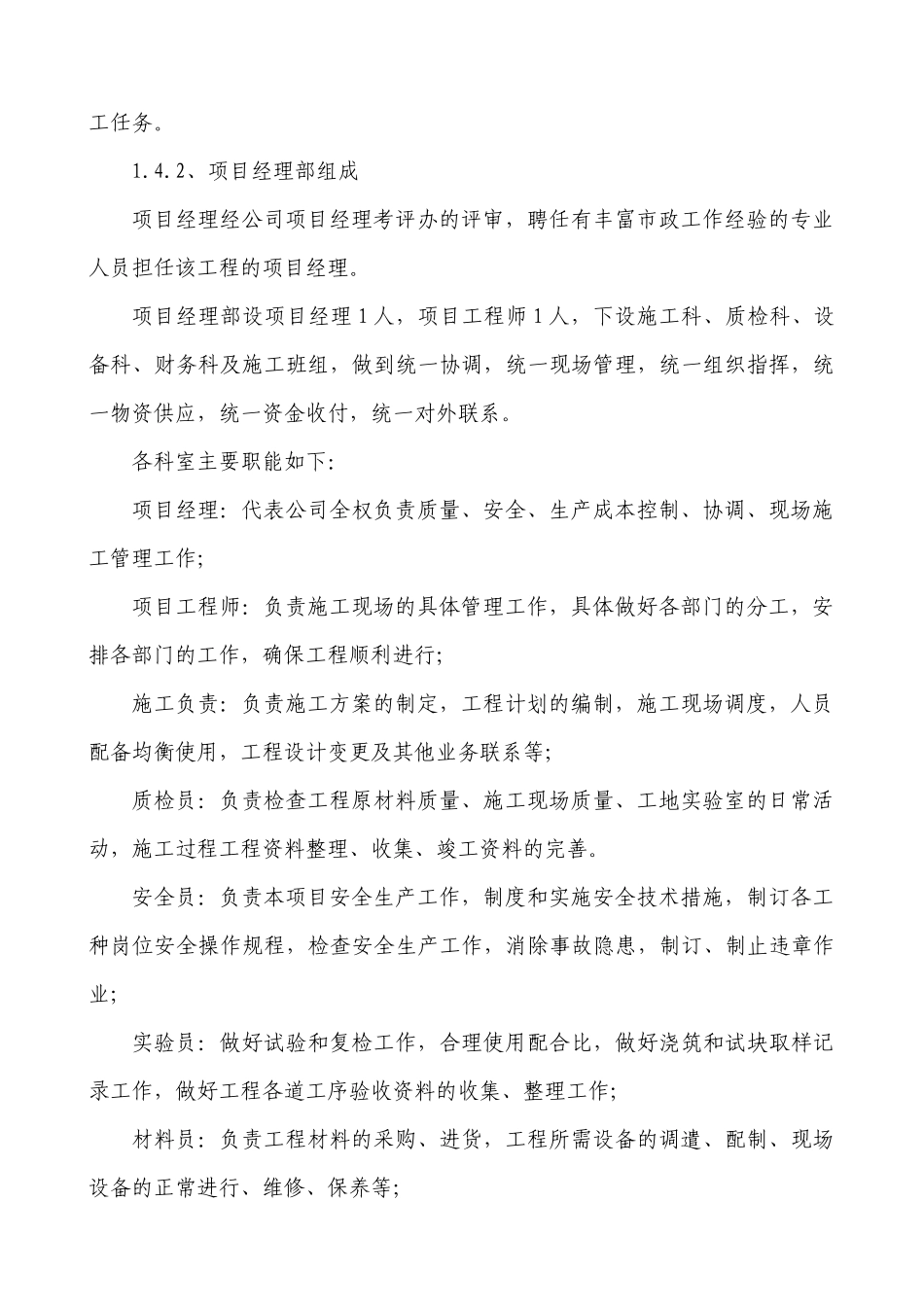

2、项目经理部组成项目经理经公司项目经理考评办的评审,聘任有丰富市政工作经验的专业人员担任该工程的项目经理
项目经理部设项目经理1人,项目工程师1人,下设施工科、质检科、设备科、财务科及施工班组,做到统一协调,统一现场管理,统一组织指挥,统一物资供应,统一资金收付,统一对外联系
各科室主要职能如下:项目经理:代表公司全权负责质量、安全、生产成本控制、协调、现场施工管理工作;项目工程师:负责施工现场的具体管理工作,具体做好各部门的分工,安排各部门的工作,确保工程顺利进行;施工负责:负责施工方案的制定,工程计划的编制,施工现场调度,人员配备均衡使用,工程设计变更及其他业务联系等;质检员:负责检查工程原材料质量、施工现场质量、
