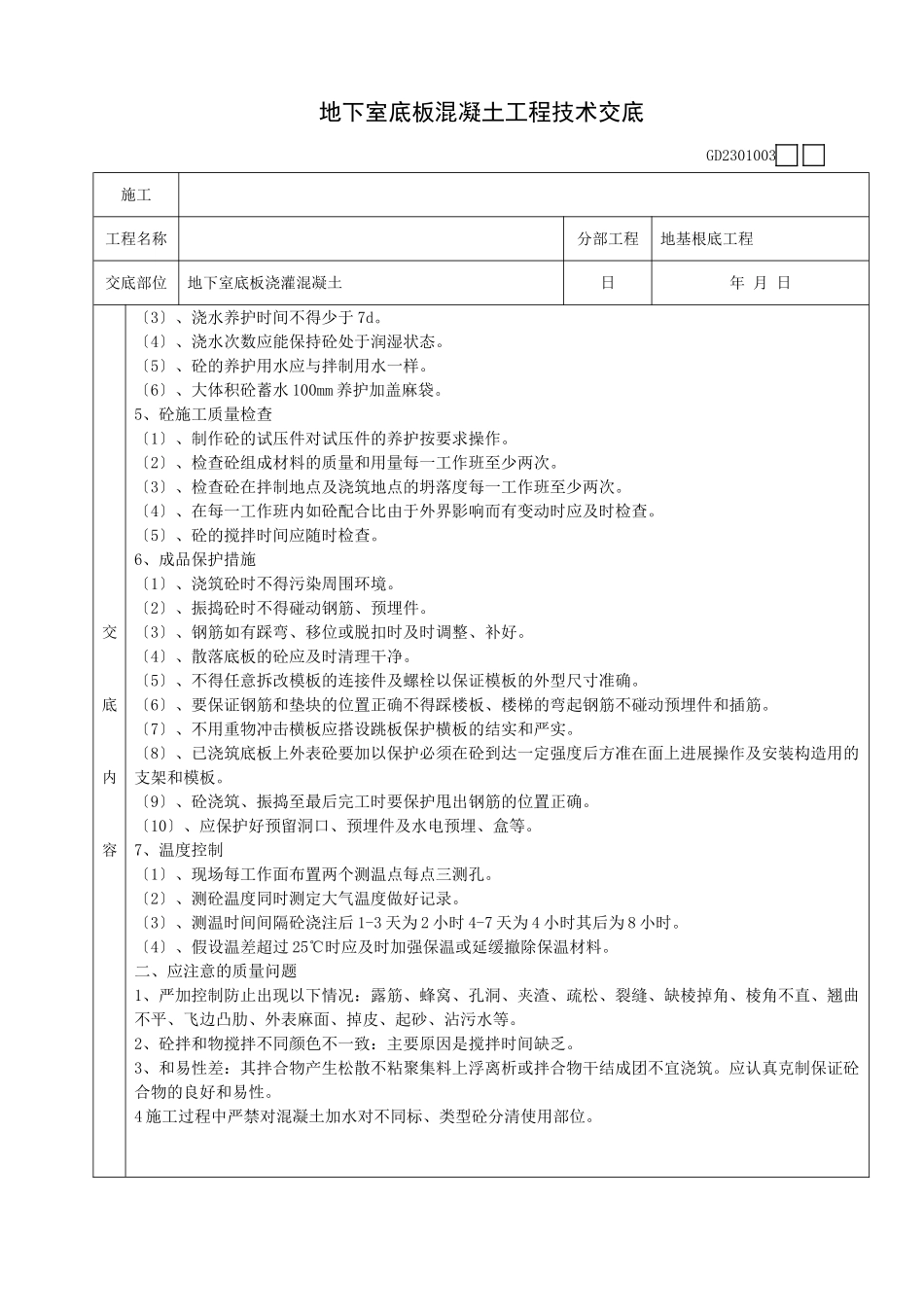

地下室底板混凝土工程技术交底GD2301003施工工程名称分部工程地基根底工程交底部位地下室底板浇灌混凝土日年月日交底内容交底内容:混凝土的施工应符合设计要求和现行施工质量验收标准规定
一、砼浇筑1、砼浇筑前准备〔1〕浇筑砼前,对模板及其支架、钢筋和预埋件必须进展检查,并作好记录
符合设计要求后,清理模板内的杂物及钢筋上的油污,堵严缝隙和孔洞,方能浇筑砼
〔2〕浇筑混凝土前指定专人仔细检查钢筋保护层垫块的位置、数量及其紧固程度
构件侧面和底面的垫块至少应为4个/m2绑扎垫块和钢筋的铁丝头不得伸入保护层内
〔3〕混凝土等级应按设计要求
2、砼浇筑要点(1)、承台浇灌过程中混凝土浇筑时的倾落高度不大于2m;当大于2m时采用滑槽、串筒、漏斗等器具辅助输送混凝土保证混凝土不出现分层离析现象
混凝土的浇筑采用分层连续推移的方式进展浇筑间隙时间不超过混凝土的初凝时间〔一般不超过90min〕不得随意留置施工缝
采用泵送混凝土时一次摊铺厚度300-500mm
承台浇筑完毕后,使砼获得初步沉实,再浇筑地下室底板砼
(2)、浇筑混凝土应连续进展,在砼浇筑过程中,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生有变形、移位时,应及时采取措施进展处理
(3)、浇筑砼时,应连续将构造整体浇筑完成
应按图纸要求预留地下室加强带〔后浇带〕,后浇带砼施工前后浇带部位和外贴式止水带应予以保护严防落入杂物和损伤外贴式止水带
加强带〔后浇带〕砼在其两侧砼浇注完成后7〔60〕天后浇注浇注前将两侧砼外表凿毛去除浮浆并冲洗干净设置止水带用强度等级高于两侧砼一级的补偿收缩砼浇注养护时间不少于14天
浇注时施工缝外表应充分潮湿且不得积水
(4)、砼的振捣每一振点的振捣延续时间,应使砼外表呈现浮浆和不再沉落
当采用插入式振捣器时,捣实砼的挪动间距,不宜大于振捣器作用半径的1
5倍,并应防止碰撞钢筋、模板、预埋件等
