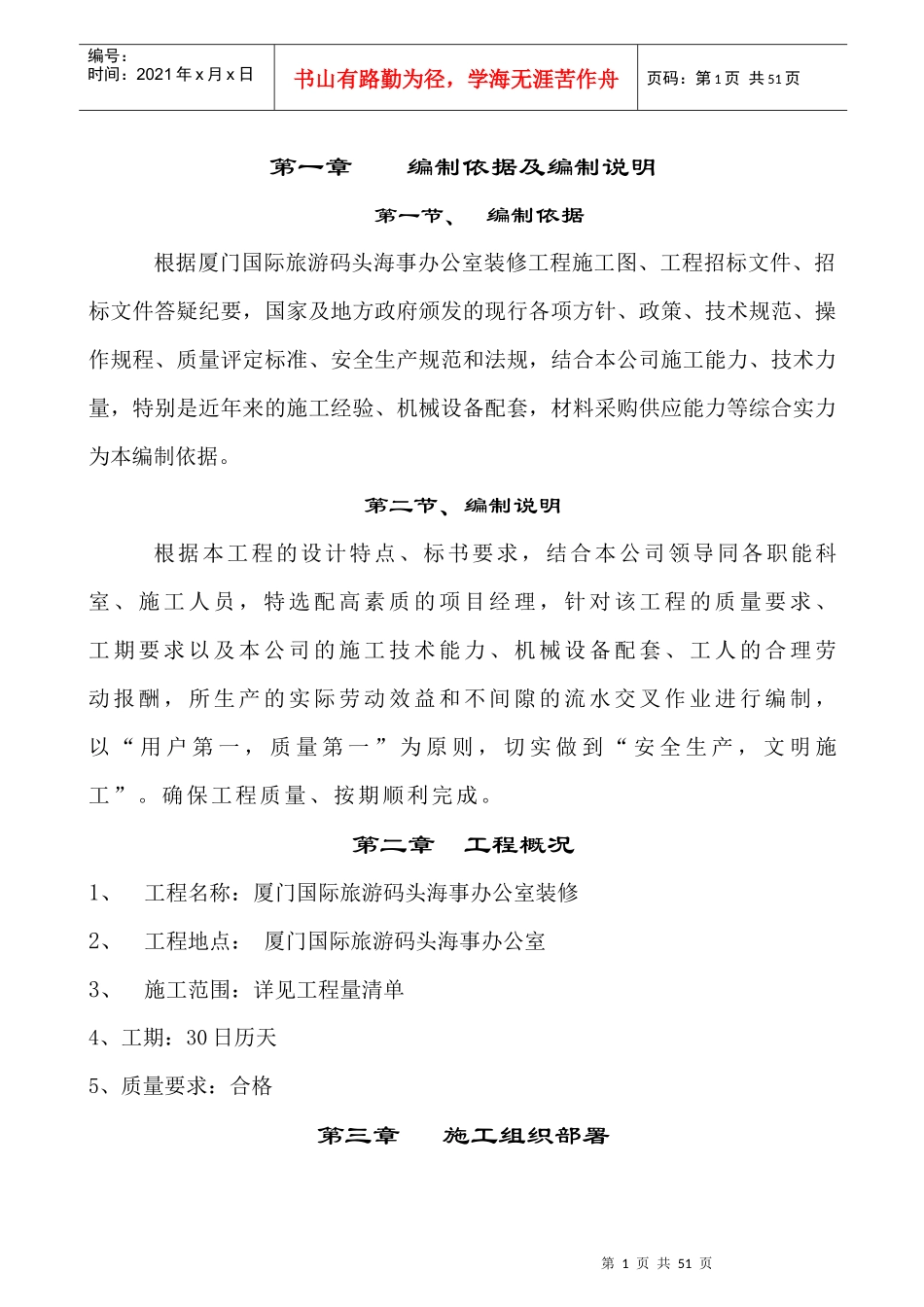

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页第一章编制依据及编制说明第一节、编制依据根据厦门国际旅游码头海事办公室装修工程施工图、工程招标文件、招标文件答疑纪要,国家及地方政府颁发的现行各项方针、政策、技术规范、操作规程、质量评定标准、安全生产规范和法规,结合本公司施工能力、技术力量,特别是近年来的施工经验、机械设备配套,材料采购供应能力等综合实力为本编制依据
第二节、编制说明根据本工程的设计特点、标书要求,结合本公司领导同各职能科室、施工人员,特选配高素质的项目经理,针对该工程的质量要求、工期要求以及本公司的施工技术能力、机械设备配套、工人的合理劳动报酬,所生产的实际劳动效益和不间隙的流水交叉作业进行编制,以“用户第一,质量第一”为原则,切实做到“安全生产,文明施工”
确保工程质量、按期顺利完成

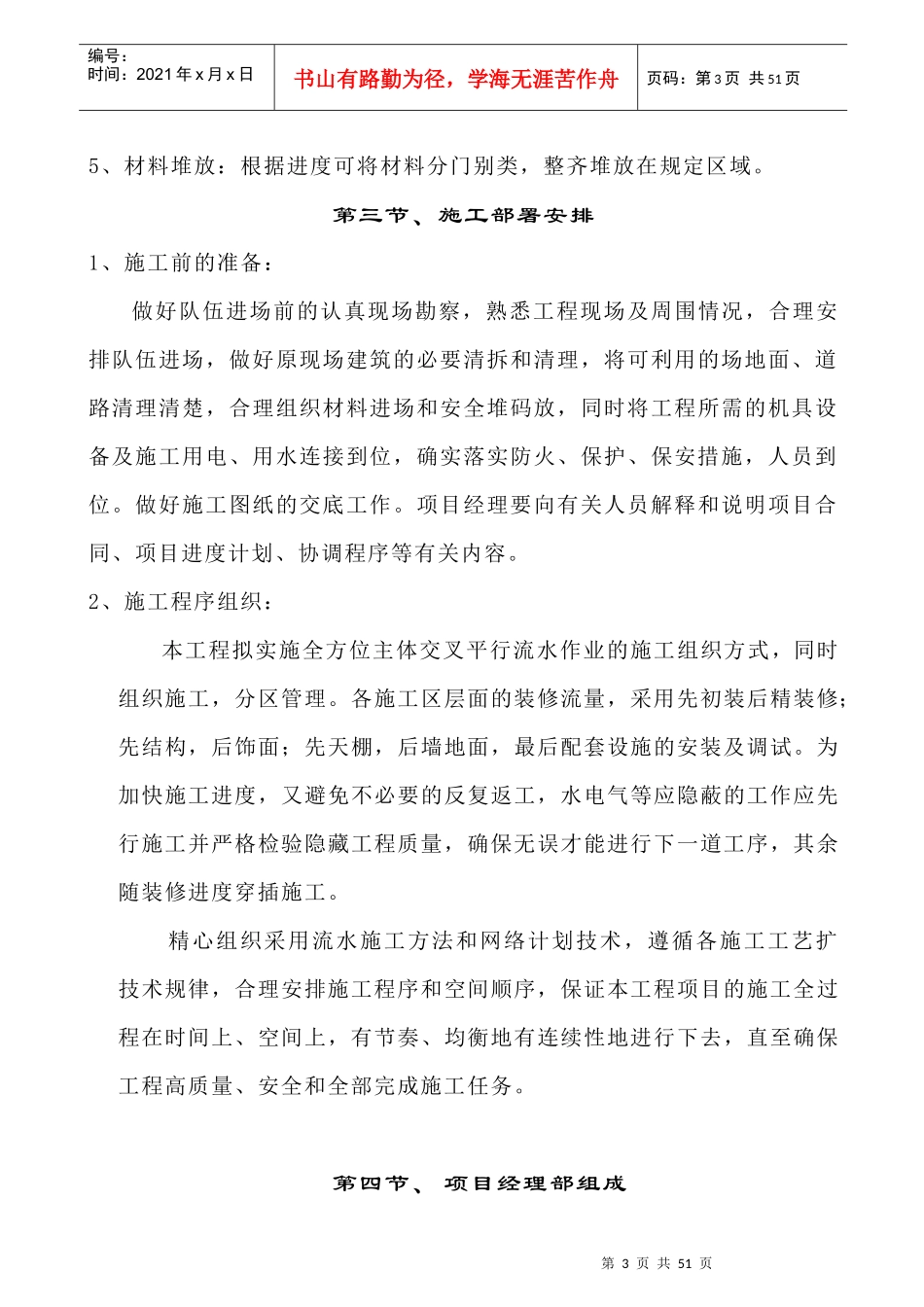

第二章工程概况1、工程名称:厦门国际旅游码头海事办公室装修2、工程地点:厦门国际旅游码头海事办公室3、施工范围:详见工程量清单4、工期:30日历天5、质量要求:合格第三章施工组织部署第2页共51页第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共51页第一节、施工特点1、本工程为办公楼的二次装修工程
根据标书工程量清单所列,其施工专业工种分明,并不太繁多
但楼内有部分为装修交叉工程,工序较多,需对各工作面的各道工序进行科学细微地安排,及时调整劳力;2、工期紧迫:建设方急于搬迁入住
我司奉信“顾客至上”的原则,客户的要求,就是我们的追求
故需认真科学地进行施工组织设计,以期确保工程质量
3、依本工程工作项目量的实际情况,装修项目工作层面独立分明,互干扰不强,只要科学安排好材料供应、劳力安排管理,安全保护措施,易实行主体交叉平行流水的施工流程

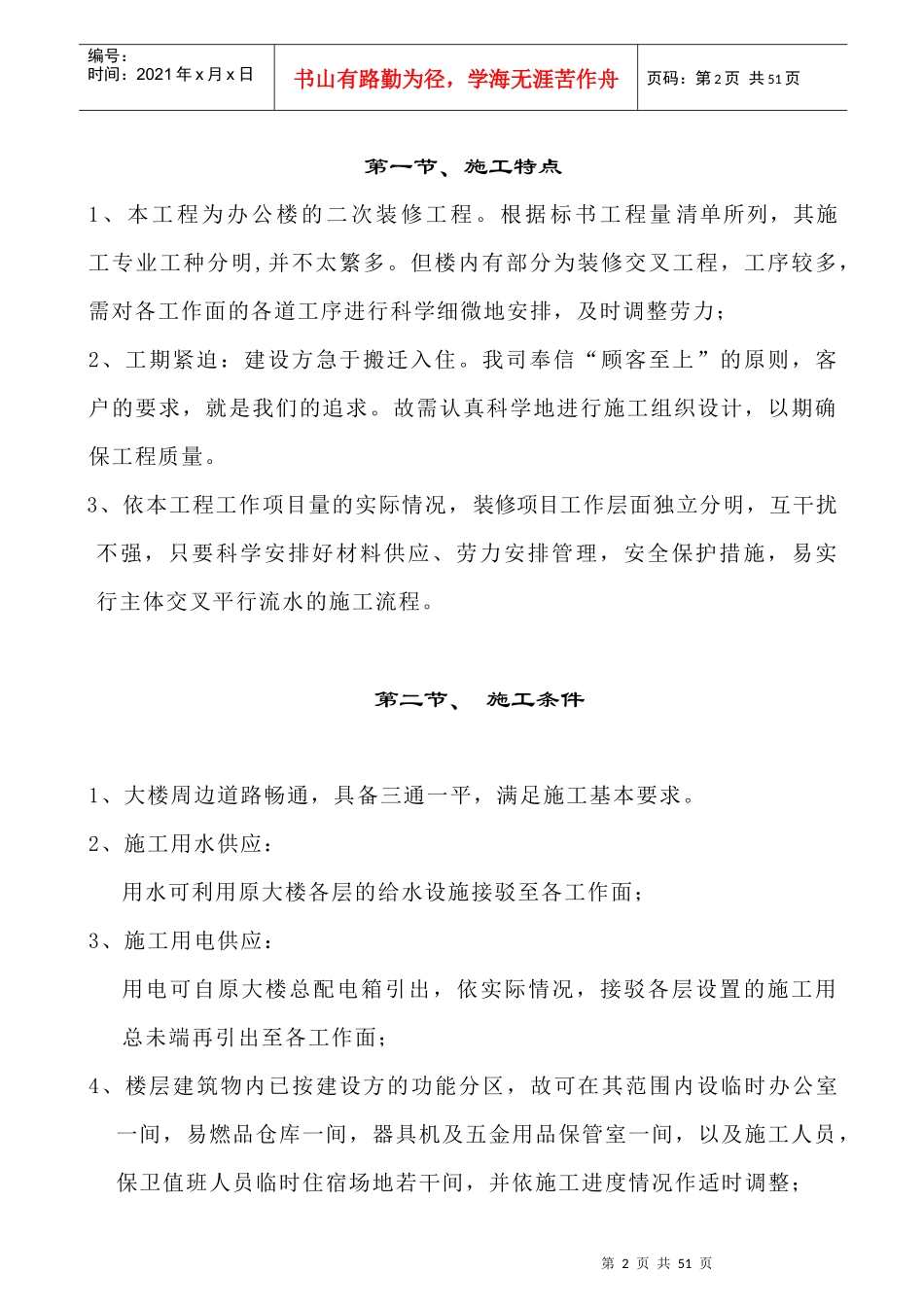

第二节、施工条件1、大楼周边道路畅通,具备三通一平,满
