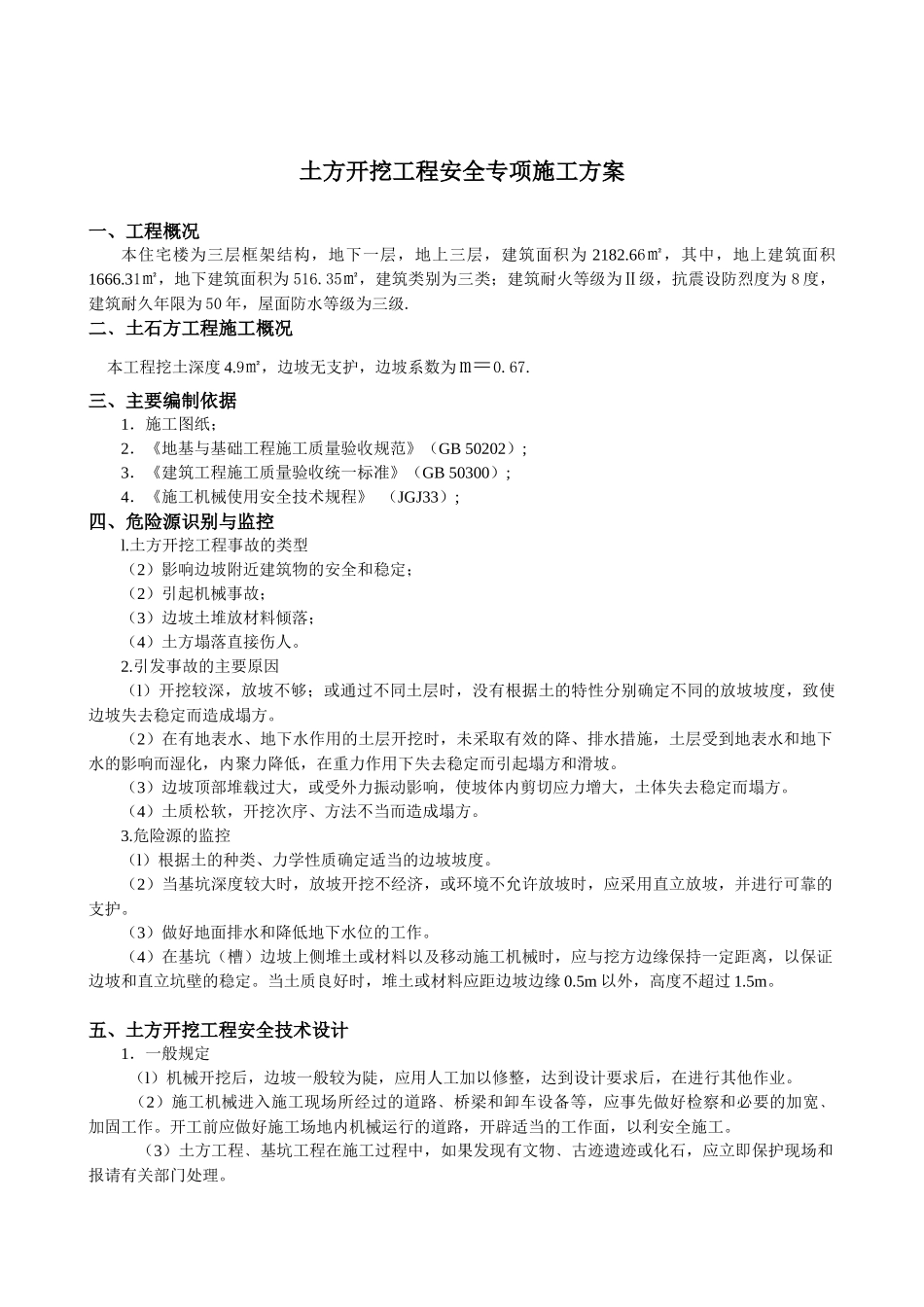

土方开挖工程安全专项施工方案一、工程概况本住宅楼为三层框架结构,地下一层,地上三层,建筑面积为2182
66㎡,其中,地上建筑面积1666
31㎡,地下建筑面积为516
35㎡,建筑类别为三类;建筑耐火等级为Ⅱ级,抗震设防烈度为8度,建筑耐久年限为50年,屋面防水等级为三级
二﹑土石方工程施工概况本工程挖土深度4
9㎡,边坡无支护,边坡系数为m=0
三、主要编制依据1.施工图纸;2.《地基与基础工程施工质量验收规范》(GB50202);3.《建筑工程施工质量验收统一标准》(GB50300);4.《施工机械使用安全技术规程》(JGJ33);四、危险源识别与监控l
土方开挖工程事故的类型(2)影响边坡附近建筑物的安全和稳定;(2)引起机械事故;(3)边坡土堆放材料倾落;(4)土方塌落直接伤人
引发事故的主要原因(l)开挖较深,放坡不够;或通过不同土层时,没有根据土的特性分别确定不同的放坡坡度,致使边坡失去稳定而造成塌方
(2)在有地表水、地下水作用的土层开挖时,未采取有效的降、排水措施,土层受到地表水和地下水的影响而湿化,内聚力降低,在重力作用下失去稳定而引起塌方和滑坡
(3)边坡顶部堆载过大,或受外力振动影响,使坡体内剪切应力增大,土体失去稳定而塌方
(4)土质松软,开挖次序、方法不当而造成塌方
危险源的监控(l)根据土的种类、力学性质确定适当的边坡坡度
(2)当基坑深度较大时,放坡开挖不经济,或环境不允许放坡时,应采用直立放坡,并进行可靠的支护
(3)做好地面排水和降低地下水位的工作
(4)在基坑(槽)边坡上侧堆土或材料以及移动施工机械时,应与挖方边缘保持一定距离,以保证边坡和直立坑壁的稳定
当土质良好时,堆土或材料应距边坡边缘0
5m以外,高度不超过1
五、土方开挖工程安全技术设计1.一般规定(l)机械开挖后,边坡一般较为陡,应用人工加以修整,达到设计
