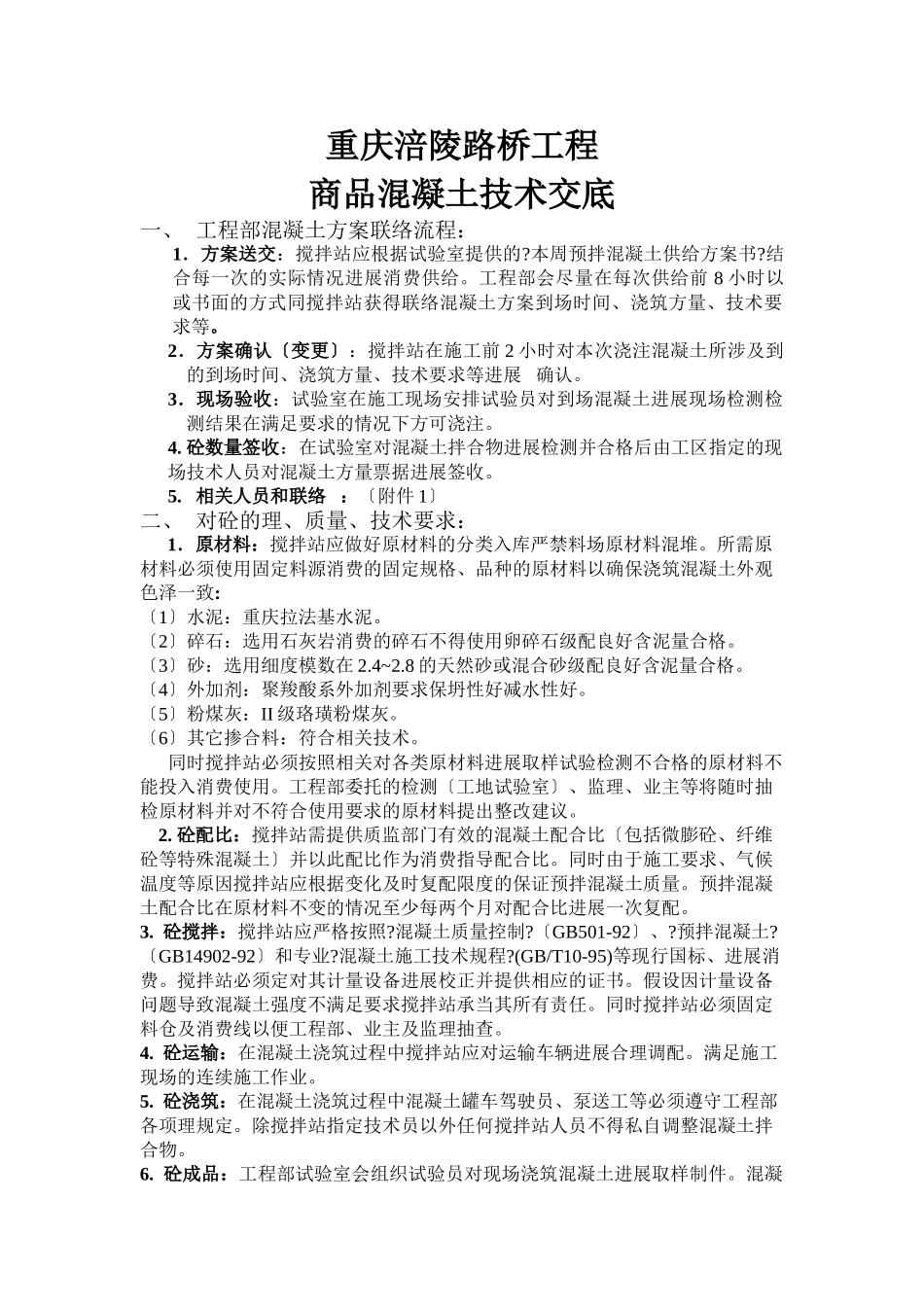

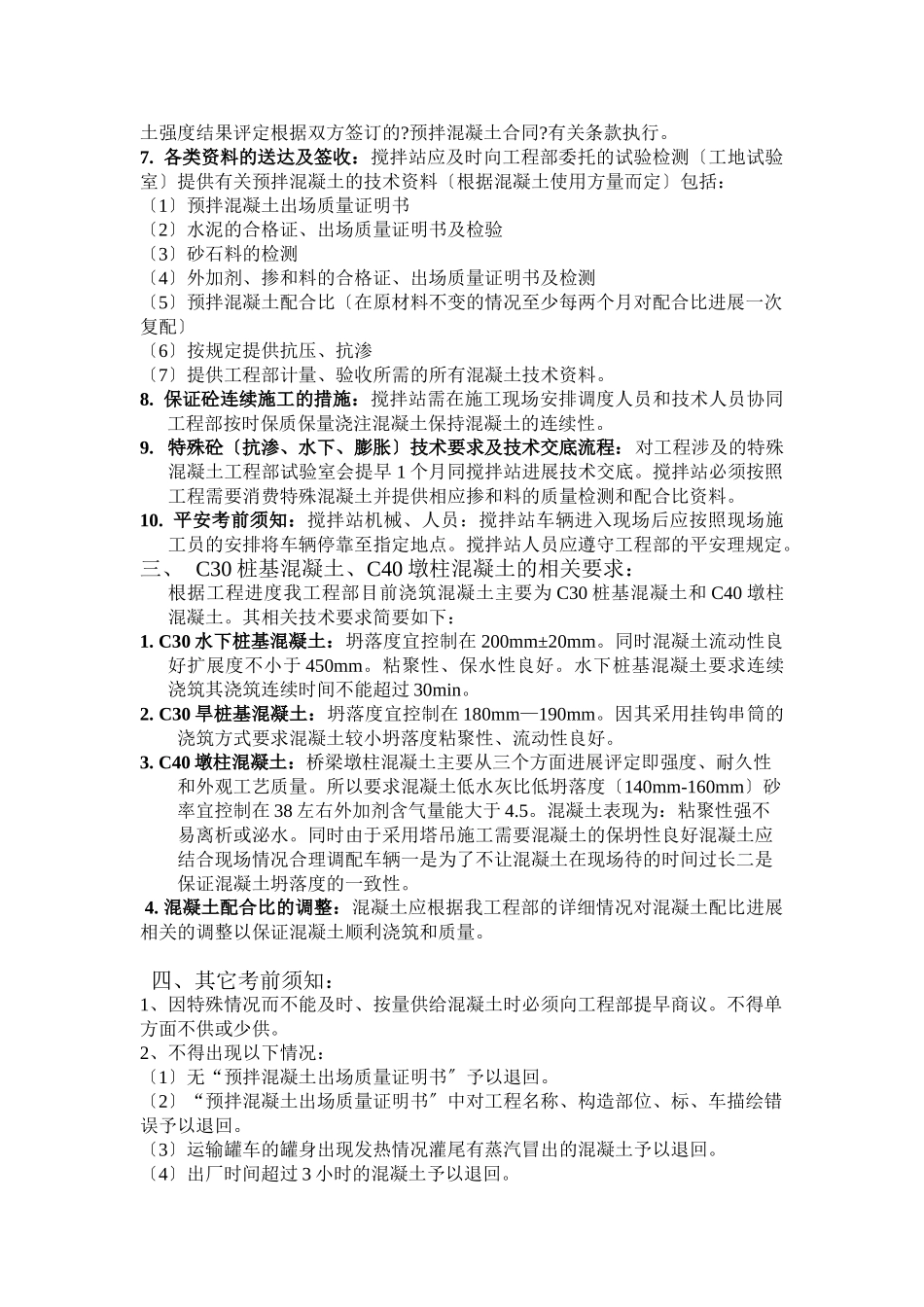

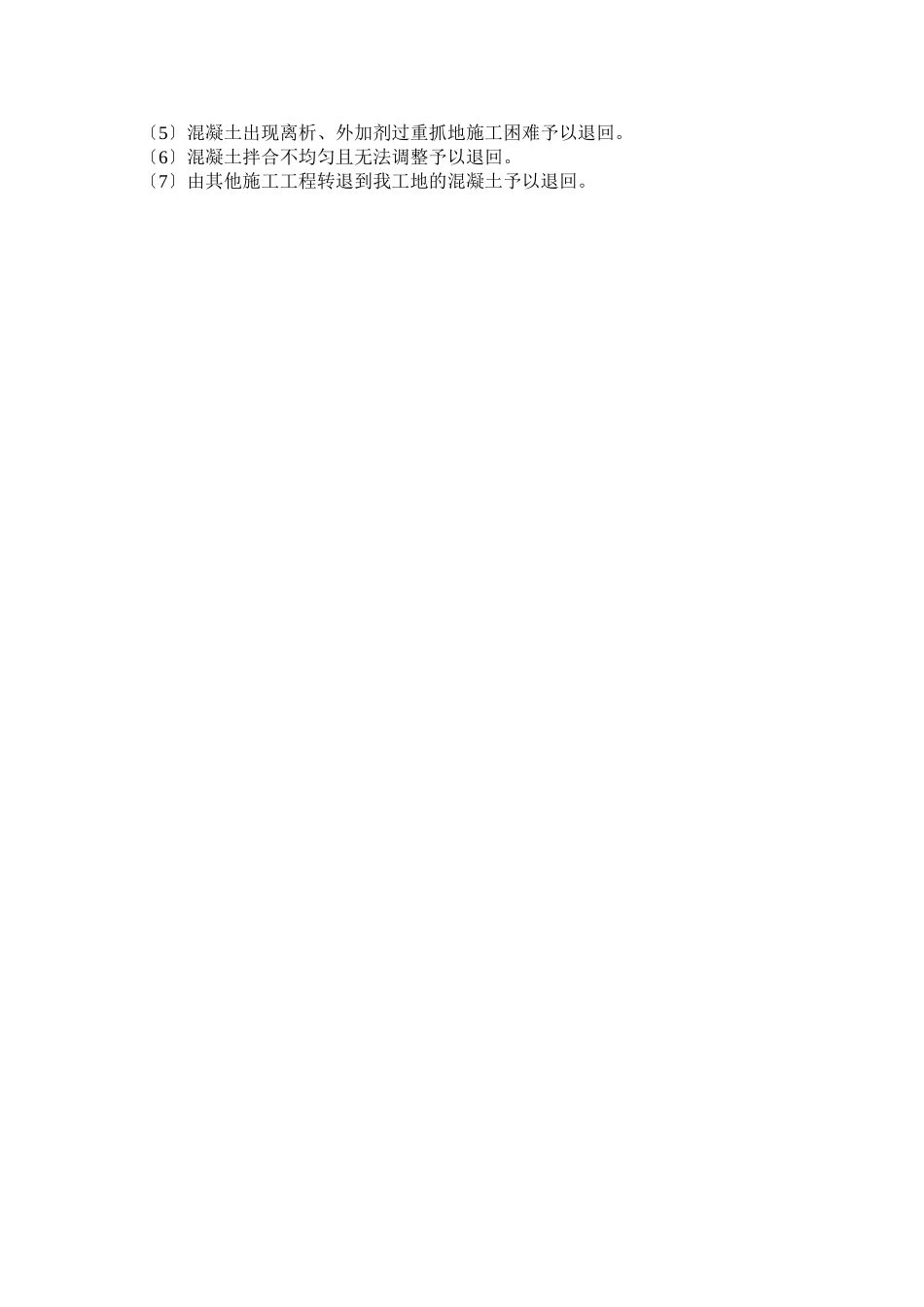

重庆涪陵路桥工程商品混凝土技术交底一、工程部混凝土方案联络流程:1.方案送交:搅拌站应根据试验室提供的
本周预拌混凝土供给方案书
结合每一次的实际情况进展消费供给
工程部会尽量在每次供给前8小时以或书面的方式同搅拌站获得联络混凝土方案到场时间、浇筑方量、技术要求等
2.方案确认〔变更〕:搅拌站在施工前2小时对本次浇注混凝土所涉及到的到场时间、浇筑方量、技术要求等进展确认
3.现场验收:试验室在施工现场安排试验员对到场混凝土进展现场检测检测结果在满足要求的情况下方可浇注
砼数量签收:在试验室对混凝土拌合物进展检测并合格后由工区指定的现场技术人员对混凝土方量票据进展签收
相关人员和联络:〔附件1〕二、对砼的理、质量、技术要求:1.原材料:搅拌站应做好原材料的分类入库严禁料场原材料混堆
所需原材料必须使用固定料源消费的固定规格、品种的原材料以确保浇筑混凝土外观色泽一致:〔1〕水泥:重庆拉法基水泥
〔2〕碎石:选用石灰岩消费的碎石不得使用卵碎石级配良好含泥量合格
〔3〕砂:选用细度模数在2
8的天然砂或混合砂级配良好含泥量合格
〔4〕外加剂:聚羧酸系外加剂要求保坍性好减水性好
〔5〕粉煤灰:II级珞璜粉煤灰
〔6〕其它掺合料:符合相关技术
同时搅拌站必须按照相关对各类原材料进展取样试验检测不合格的原材料不能投入消费使用
工程部委托的检测〔工地试验室〕、监理、业主等将随时抽检原材料并对不符合使用要求的原材料提出整改建议
砼配比:搅拌站需提供质监部门有效的混凝土配合比〔包括微膨砼、纤维砼等特殊混凝土〕并以此配比作为消费指导配合比
同时由于施工要求、气候温度等原因搅拌站应根据变化及时复配限度的保证预拌混凝土质量
预拌混凝土配合比在原材料不变的情况至少每两个月对配合比进展一次复配
砼搅拌:搅拌站应严格按照
混凝土质量控制
〔GB501-92〕、
