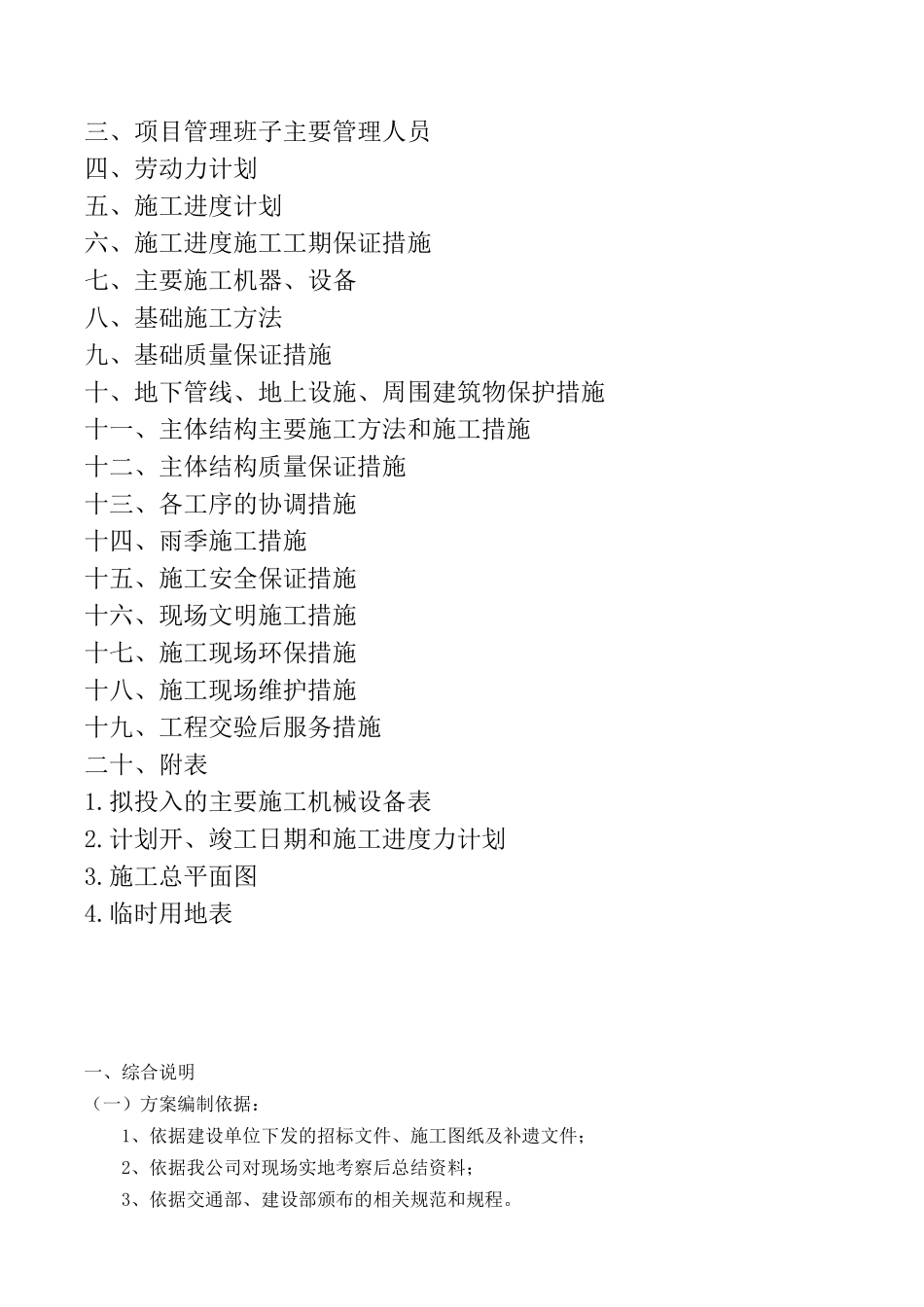

宾水西道延长线道路工程(第2合同)施工组织设计目录一、综合说明二、施工现场平面布置三、项目管理班子主要管理人员四、劳动力计划五、施工进度计划六、施工进度施工工期保证措施七、主要施工机器、设备八、基础施工方法九、基础质量保证措施十、地下管线、地上设施、周围建筑物保护措施十一、主体结构主要施工方法和施工措施十二、主体结构质量保证措施十三、各工序的协调措施十四、雨季施工措施十五、施工安全保证措施十六、现场文明施工措施十七、施工现场环保措施十八、施工现场维护措施十九、工程交验后服务措施二十、附表1
拟投入的主要施工机械设备表2
计划开、竣工日期和施工进度力计划3
施工总平面图4
临时用地表一、综合说明(一)方案编制依据:1、依据建设单位下发的招标文件、施工图纸及补遗文件;2、依据我公司对现场实地考察后总结资料;3、依据交通部、建设部颁布的相关规范和规程
(二)工程概况:宾水西道延长线道路工程(第2合同)位于天津市西青区,(规划工西路~K1+920),城市次干道,长1515米,红线宽约30米的道路、排水工程
计划工期:2005年5月31日至2005年7月28日,施工总工期:58日历天
(三)质量标准工程质量达到施工及验收的规范要求,《天津市市政工程质量检验标准》合格标准
(四)文明(包括环境保护、安全施工)的要求达到市建委及环保部门的要求、标准
执行天津市有关文件
(五)主要技术标准:1、等级:城市次干道、设计车速V=40km/h;2、荷载标准:设计车辆荷载:城市—B级,人群荷载:4
0KN/m路面结构设计:BZZ-100标准轴载3、最小平曲线半径:R=800米4、道路横坡度:车行道:i=1
5%、人行道:i=1
0%;(六)横断设计:0+404
955~0+754
955段为工西路及京沪高速代用线跨线桥范围,规划宽度50米;0+754
955~0+814
955为过度段;0
