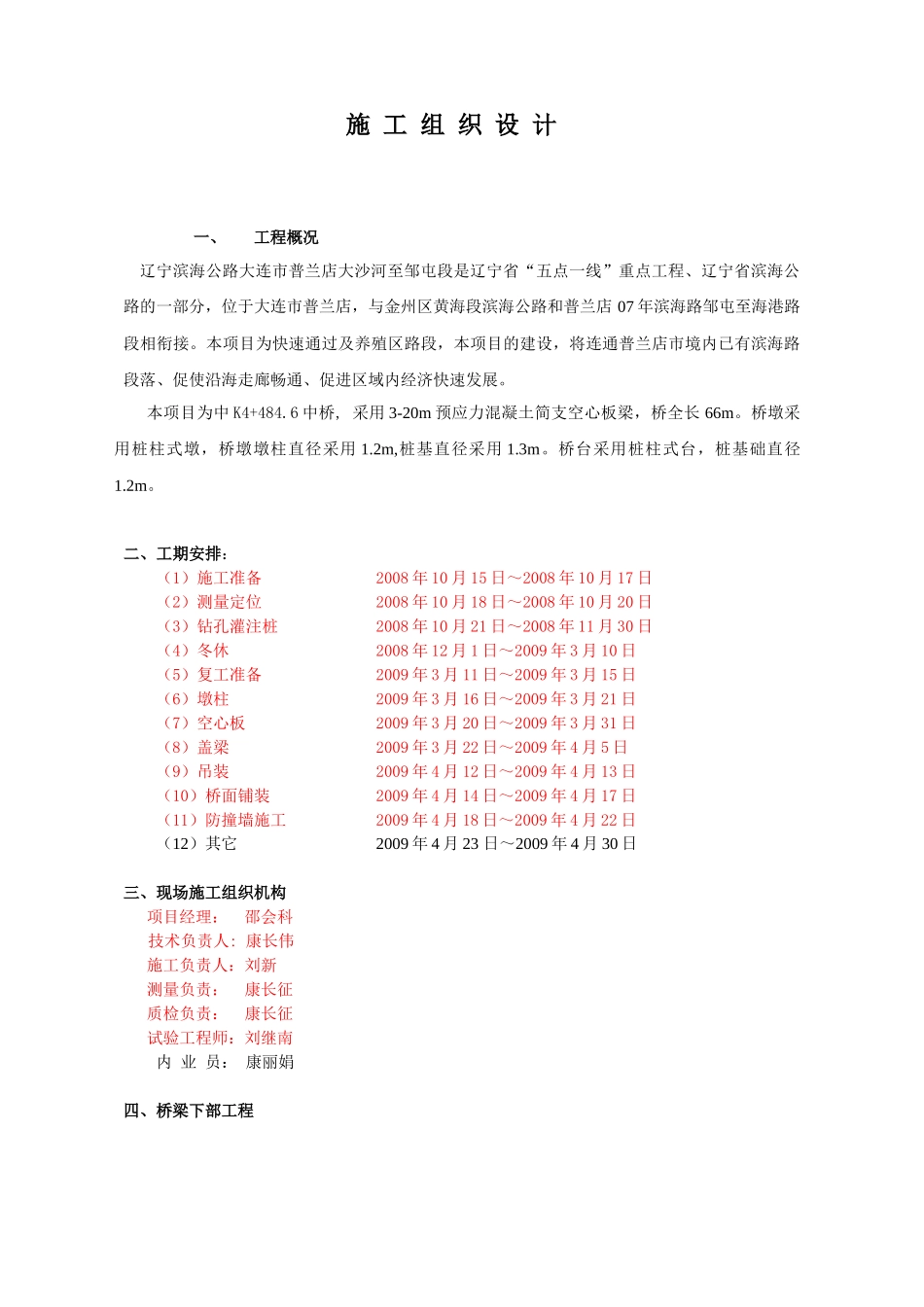

施工组织设计一、工程概况辽宁滨海公路大连市普兰店大沙河至邹屯段是辽宁省“五点一线”重点工程、辽宁省滨海公路的一部分,位于大连市普兰店,与金州区黄海段滨海公路和普兰店07年滨海路邹屯至海港路段相衔接
本项目为快速通过及养殖区路段,本项目的建设,将连通普兰店市境内已有滨海路段落、促使沿海走廊畅通、促进区域内经济快速发展
本项目为中K4+484
6中桥,采用3-20m预应力混凝土简支空心板梁,桥全长66m
桥墩采用桩柱式墩,桥墩墩柱直径采用1
2m,桩基直径采用1
桥台采用桩柱式台,桩基础直径1

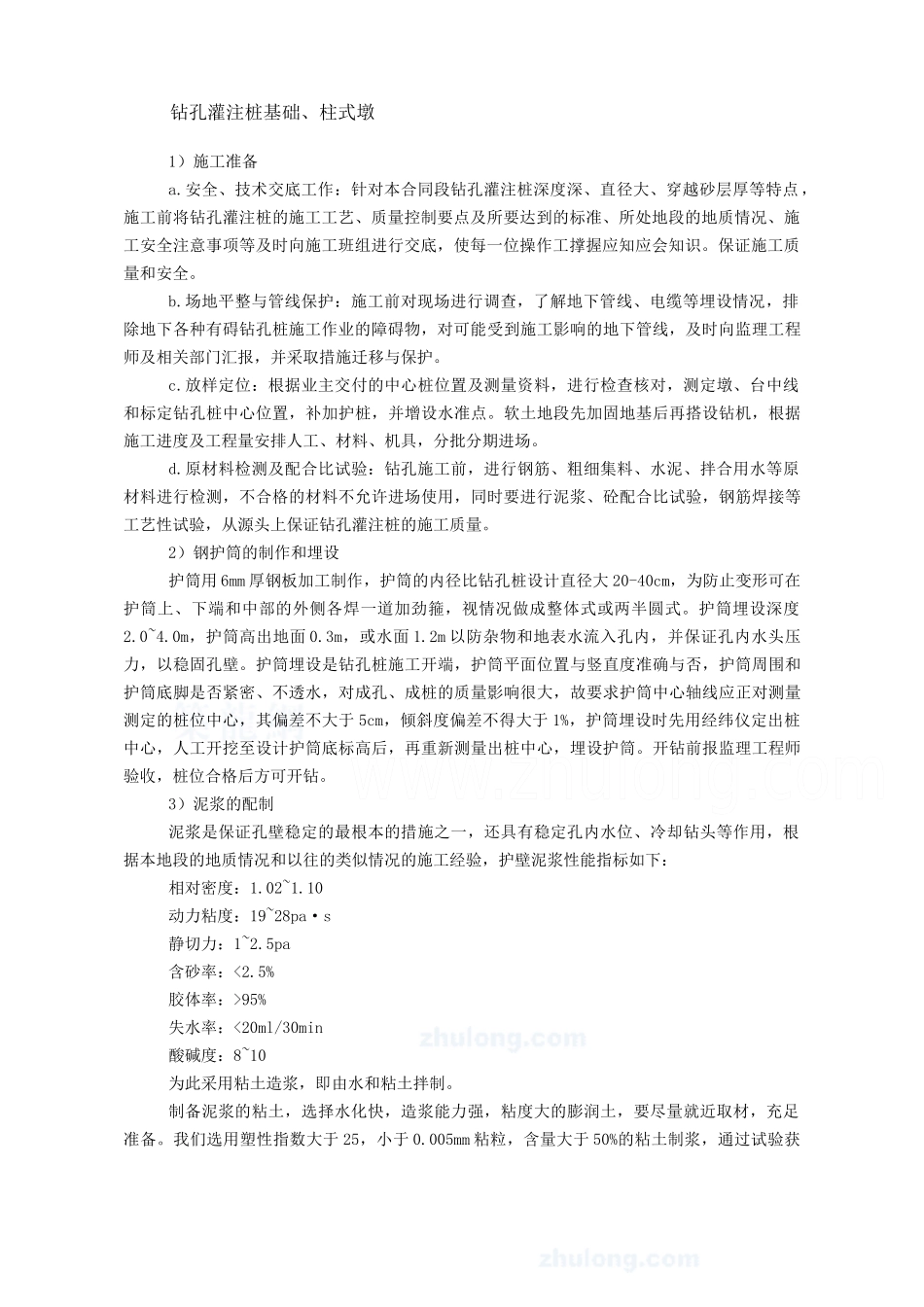

二、工期安排:(1)施工准备2008年10月15日~2008年10月17日(2)测量定位2008年10月18日~2008年10月20日(3)钻孔灌注桩2008年10月21日~2008年11月30日(4)冬休2008年12月1日~2009年3月10日(5)复工准备2009年3月11日~2009年3月15日(6)墩柱2009年3月16日~2009年3月21日(7)空心板2009年3月20日~2009年3月31日(8)盖梁2009年3月22日~2009年4月5日(9)吊装2009年4月12日~2009年4月13日(10)桥面铺装2009年4月14日~2009年4月17日(11)防撞墙施工2009年4月18日~2009年4月22日(12)其它2009年4月23日~2009年4月30日三、现场施工组织机构项目经理:邵会科技术负责人:康长伟施工负责人:刘新测量负责:康长征质检负责:康长征试验工程师:刘继南内业员:康丽娟四、桥梁下部工程钻孔灌注桩基础、柱式墩1)施工准备a

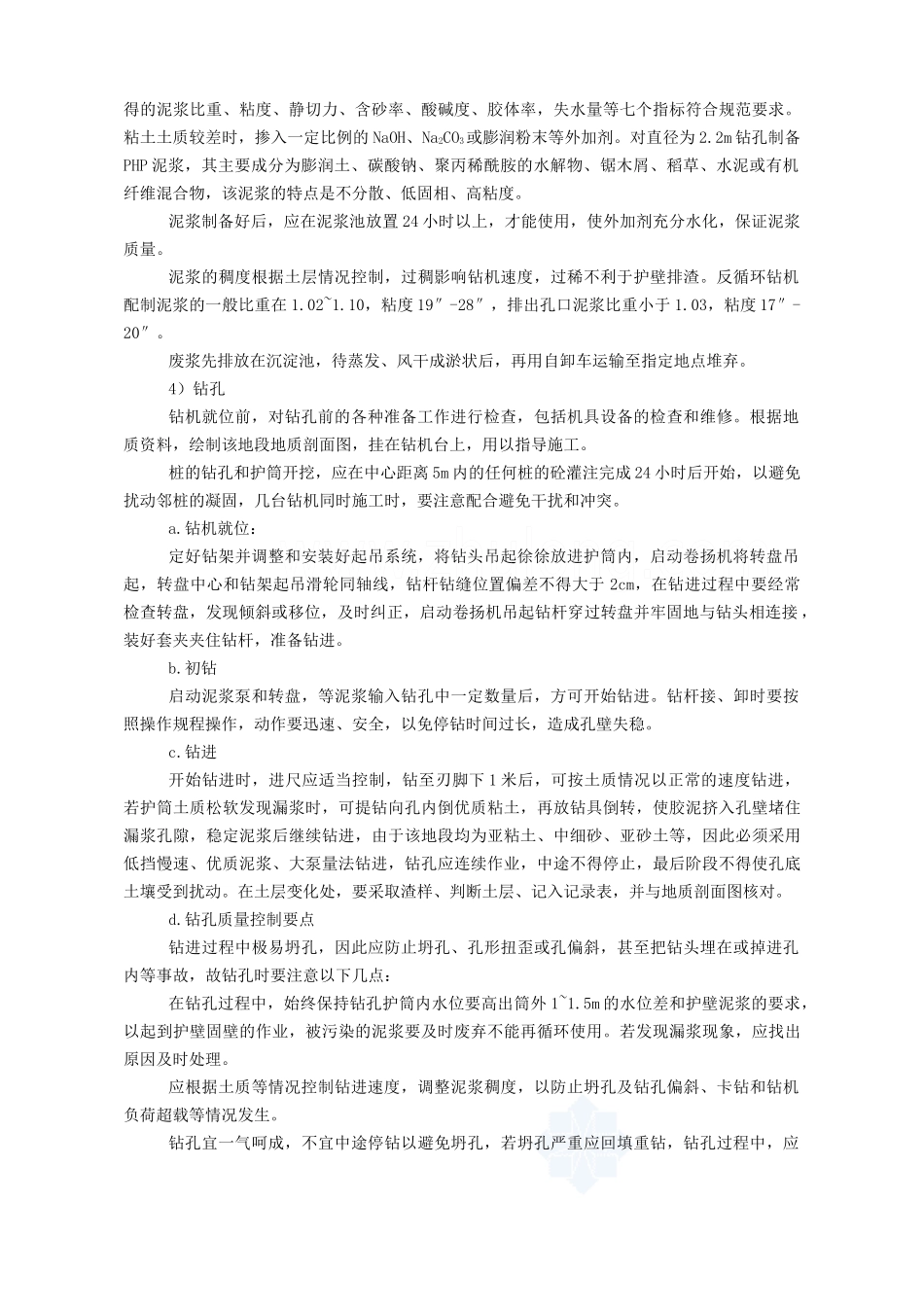

安全、技术交底工作:针对本合同段钻孔灌注桩深度深、直径大、穿越砂层厚等特点,施工前将钻孔灌注桩的施工工艺、质量控制要点及所要达到的标准、所处地段的地质情况、施工安全注意事项等及时向施工班组进行交底,使每一位操作工撑握应知
