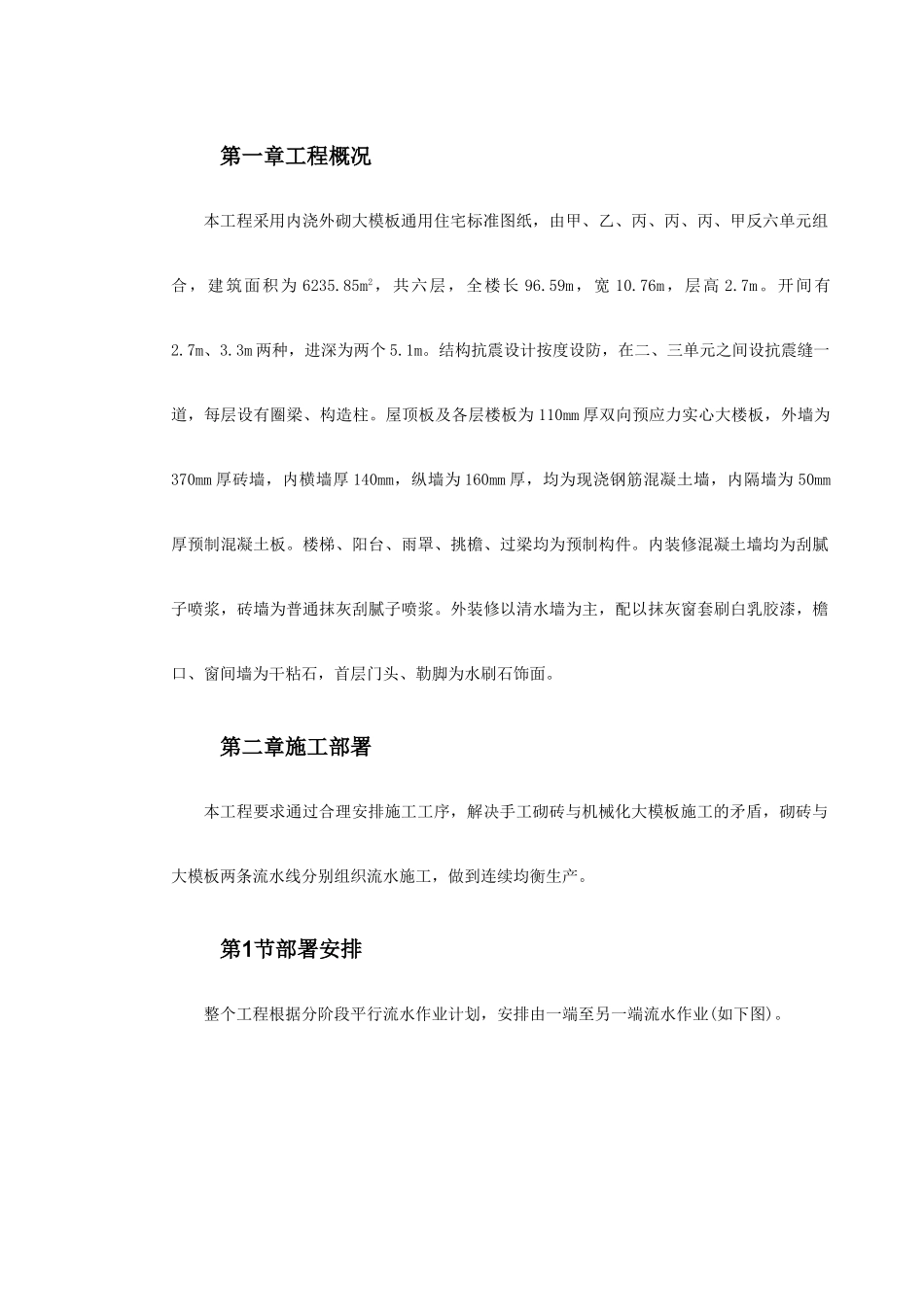

目录第一章工程概况本工程采用内浇外砌大模板通用住宅标准图纸,由甲、乙、丙、丙、丙、甲反六单元组合,建筑面积为6235
85m2,共六层,全楼长96
59m,宽10
76m,层高2
3m两种,进深为两个5
结构抗震设计按度设防,在二、三单元之间设抗震缝一道,每层设有圈梁、构造柱
屋顶板及各层楼板为110mm厚双向预应力实心大楼板,外墙为370mm厚砖墙,内横墙厚140mm,纵墙为160mm厚,均为现浇钢筋混凝土墙,内隔墙为50mm厚预制混凝土板
楼梯、阳台、雨罩、挑檐、过梁均为预制构件
内装修混凝土墙均为刮腻子喷浆,砖墙为普通抹灰刮腻子喷浆
外装修以清水墙为主,配以抹灰窗套刷白乳胶漆,檐口、窗间墙为干粘石,首层门头、勒脚为水刷石饰面
第二章施工部署本工程要求通过合理安排施工工序,解决手工砌砖与机械化大模板施工的矛盾,砌砖与大模板两条流水线分别组织流水施工,做到连续均衡生产

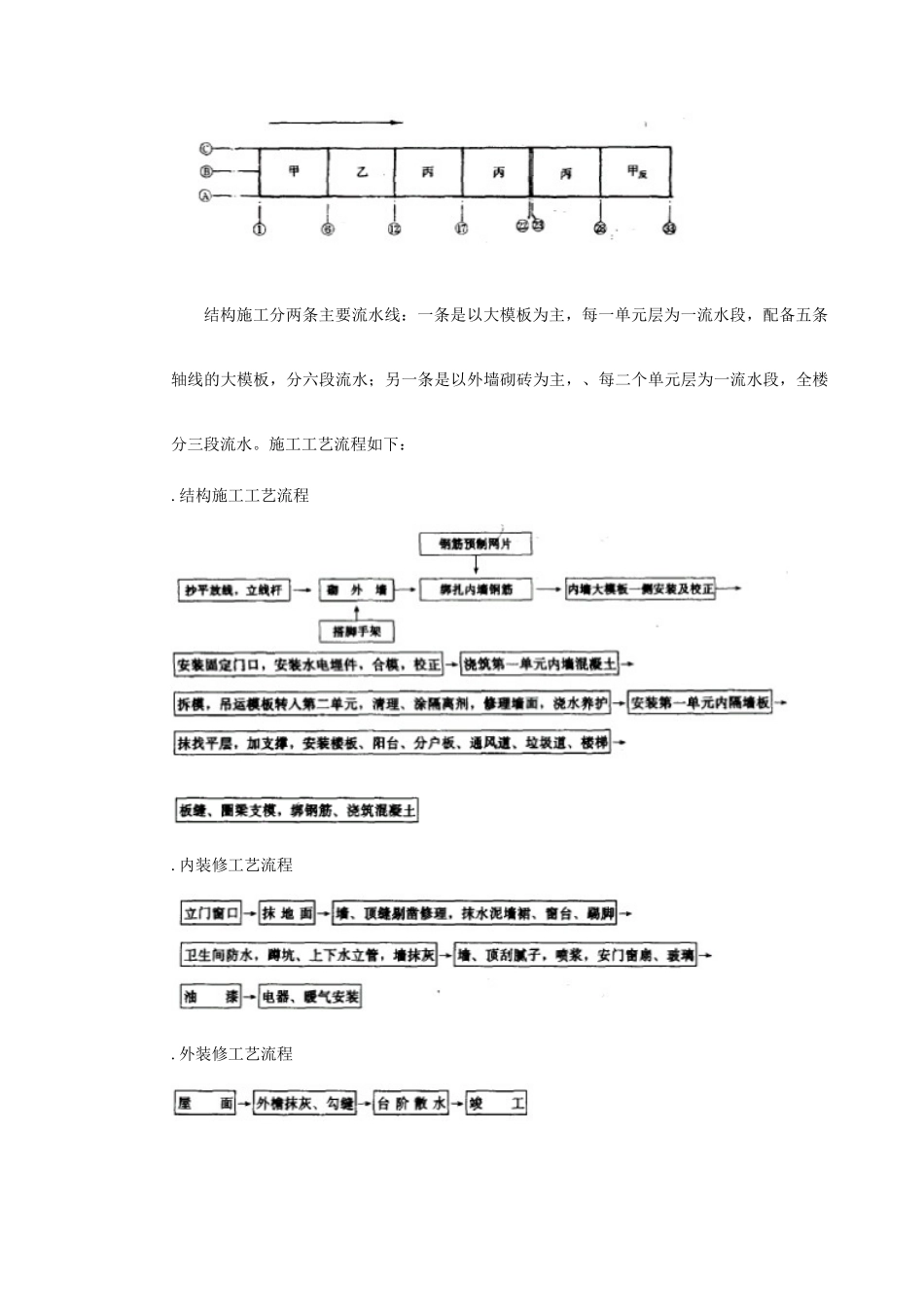

第1节部署安排整个工程根据分阶段平行流水作业计划,安排由一端至另一端流水作业(如下图)
结构施工分两条主要流水线:一条是以大模板为主,每一单元层为一流水段,配备五条轴线的大模板,分六段流水;另一条是以外墙砌砖为主,、每二个单元层为一流水段,全楼分三段流水
施工工艺流程如下:
结构施工工艺流程
内装修工艺流程
外装修工艺流程第2节任务划分土建工程由施工队组织综合大包队,板墙钢筋由钢筋加工厂统一配制网片,水电安装由水电专业队配合施工
第3节工期控制根据生产安排,本工程当年开工当年竣工,装修阶段遇上雨季
工程由月份正式开工挖土,因地处老坟区,根据地质勘测报告,基础需做特殊处理,基础施工至±工期为个月
结构施工按一层,首尾时间共计,每月按个工作天计算,工期为个月
根据施工队装修工种平衡情况,不安排立体交叉作业
结构完成后插入装修,装修为一层,加上其他配合工种共需
总工期为个月
