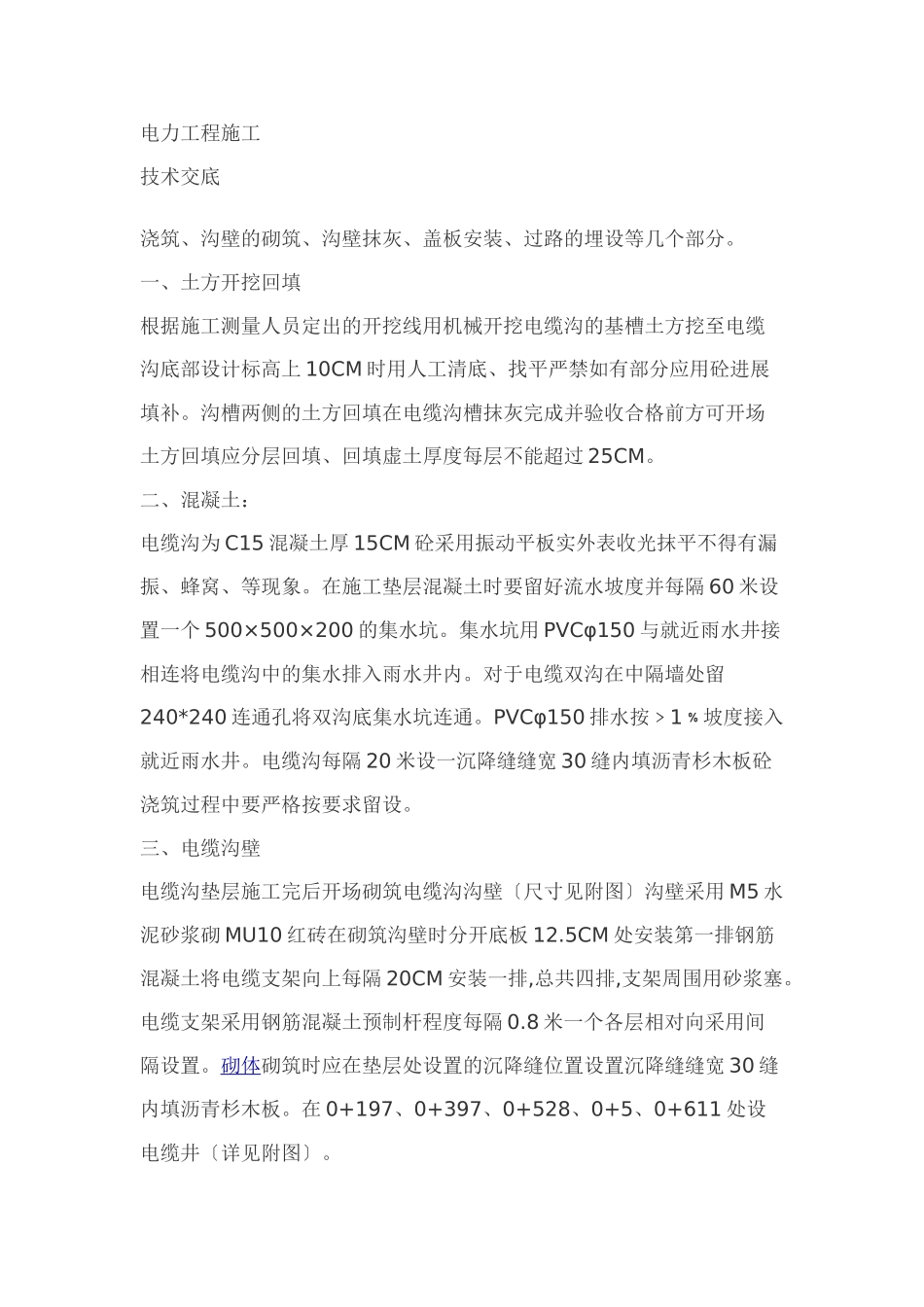

电力工程施工技术交底浇筑、沟壁的砌筑、沟壁抹灰、盖板安装、过路的埋设等几个部分
一、土方开挖回填根据施工测量人员定出的开挖线用机械开挖电缆沟的基槽土方挖至电缆沟底部设计标高上10CM时用人工清底、找平严禁如有部分应用砼进展填补
沟槽两侧的土方回填在电缆沟槽抹灰完成并验收合格前方可开场土方回填应分层回填、回填虚土厚度每层不能超过25CM
二、混凝土:电缆沟为C15混凝土厚15CM砼采用振动平板实外表收光抹平不得有漏振、蜂窝、等现象
在施工垫层混凝土时要留好流水坡度并每隔60米设置一个500×500×200的集水坑
集水坑用PVCφ150与就近雨水井接相连将电缆沟中的集水排入雨水井内
对于电缆双沟在中隔墙处留240*240连通孔将双沟底集水坑连通
PVCφ150排水按﹥1﹪坡度接入就近雨水井
电缆沟每隔20米设一沉降缝缝宽30缝内填沥青杉木板砼浇筑过程中要严格按要求留设
三、电缆沟壁电缆沟垫层施工完后开场砌筑电缆沟沟壁〔尺寸见附图〕沟壁采用M5水泥砂浆砌MU10红砖在砌筑沟壁时分开底板12
5CM处安装第一排钢筋混凝土将电缆支架向上每隔20CM安装一排,总共四排,支架周围用砂浆塞
电缆支架采用钢筋混凝土预制杆程度每隔0
8米一个各层相对向采用间隔设置
砌体砌筑时应在垫层处设置的沉降缝位置设置沉降缝缝宽30缝内填沥青杉木板
在0+197、0+397、0+528、0+5、0+611处设电缆井〔详见附图〕

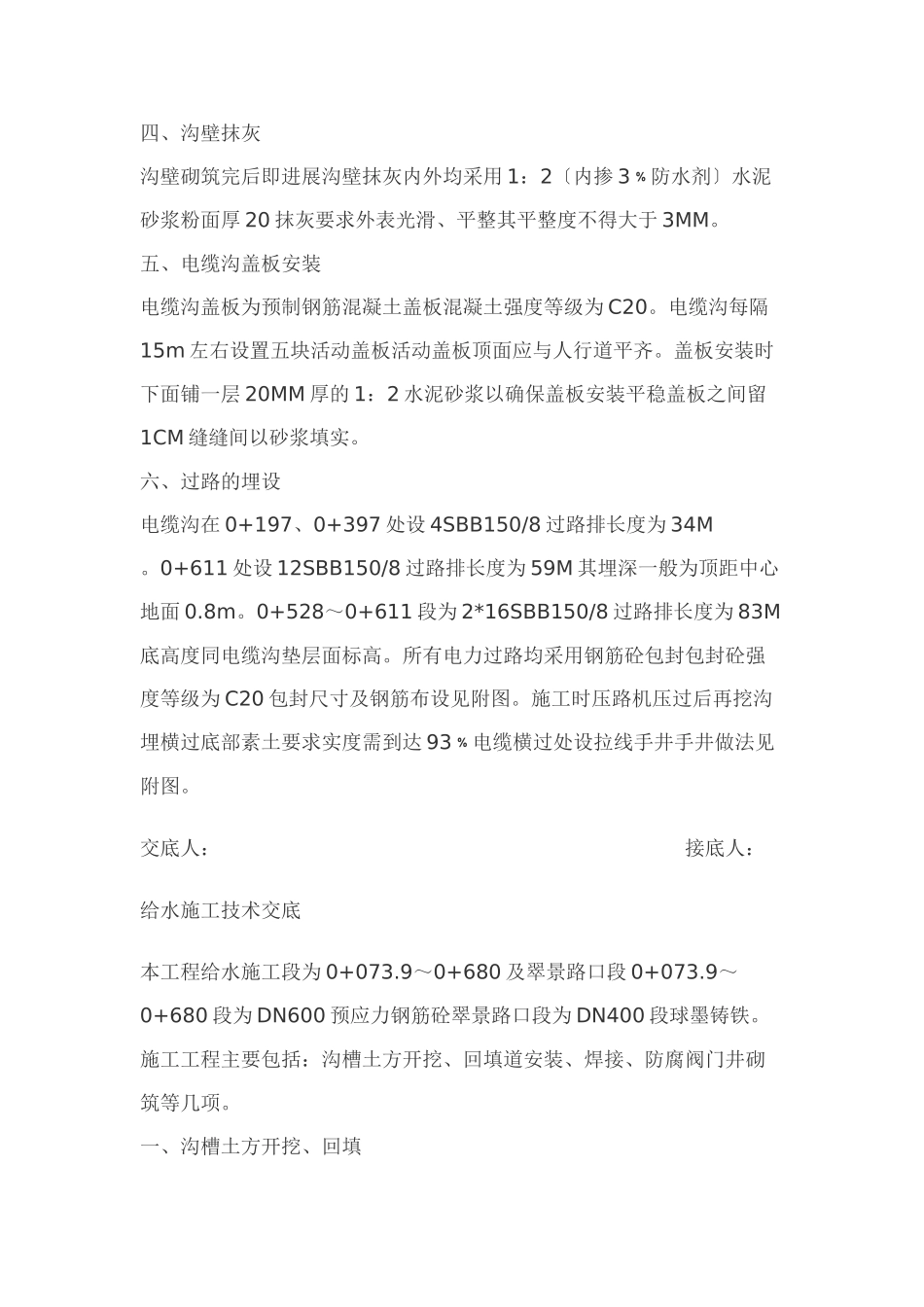

四、沟壁抹灰沟壁砌筑完后即进展沟壁抹灰内外均采用1:2〔内掺3﹪防水剂〕水泥砂浆粉面厚20抹灰要求外表光滑、平整其平整度不得大于3MM
五、电缆沟盖板安装电缆沟盖板为预制钢筋混凝土盖板混凝土强度等级为C20
电缆沟每隔15m左右设置五块活动盖板活动盖板顶面应与人行道平齐
盖板安装时下面铺一层20MM厚的1:2水泥砂浆以确保盖板安装平稳盖板之间留1CM缝缝间以砂浆填实
六、过路的埋设
