工程变更意向申报表工程名称:宜长高速公路合同段:一监理:铁四院监理咨询施工:湖北路桥编:A-31-变更工程名称去除不适宜材料桩Ek0+100~Ek0+135原设计图名称图变更等级一般重要重大变更提出湖北路桥估计变更金额估计增减金额165381元估计延长工〔天〕变更原因及内容:原地表土承载力和实度经试验检验达不到设计要求经业主、设计、监理、承包人几方商定去除外表不适宜材料换填路基开挖石方
承包人:日:工程变更意向申报表工程名称:宜长高速公路合同段:一监理:铁四院监理咨询施工:湖北路桥编:A-31-变更工程名称去除不适宜材料桩MK301+970~MK302+057原设计图名称图变更等级一般重要重大变更提出湖北路桥估计变更金额估计增减金额788元估计延长工〔天〕变更原因及内容:原地表土承载力和实度经试验检验达不到设计要求经业主、设计、监理、承包人几方商定去除外表不适宜材料换填路基开挖石方

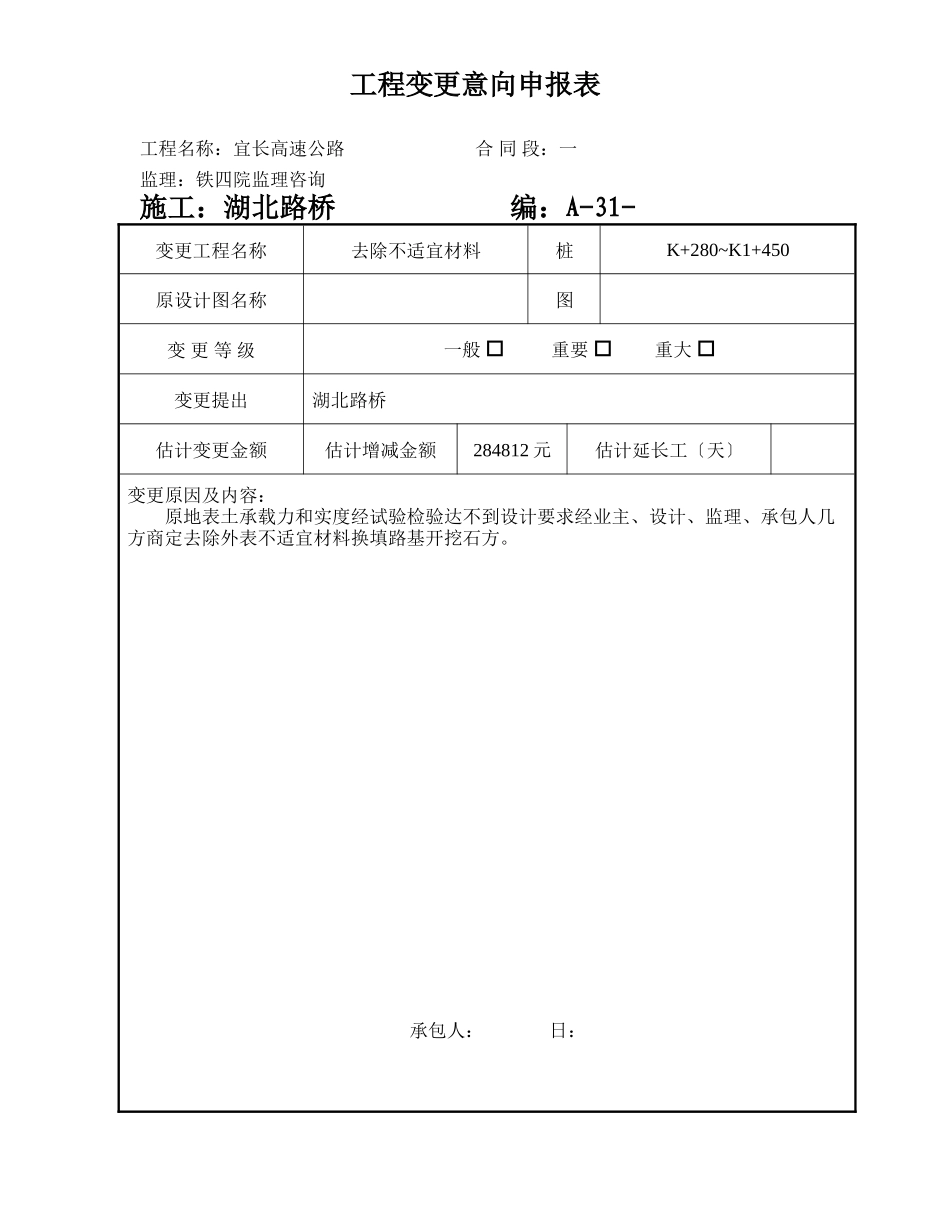

承包人:日:工程变更意向申报表工程名称:宜长高速公路合同段:一监理:铁四院监理咨询施工:湖北路桥编:A-31-变更工程名称去除不适宜材料桩K+280~K1+450原设计图名称图变更等级一般重要重大变更提出湖北路桥估计变更金额估计增减金额284812元估计延长工〔天〕变更原因及内容:原地表土承载力和实度经试验检验达不到设计要求经业主、设计、监理、承包人几方商定去除外表不适宜材料换填路基开挖石方
承包人:日:工程变更意向申报表工程名称:宜长高速公路合同段:一监理:铁四院监理咨询施工:湖北路桥编:A-31-变更工程名称去除不适宜材料桩K2+716~K2+916原设计图名称图变更等级一般重要重大变更提出湖北路桥估计变更金额估计增减金额172386元估计延长工〔天〕变更原因及内容:原地表土承载力和实度经试验检验达不到设计要求经业主、设计、监理、承包人几方商定去除外表不适宜材料换填路
