剪力墙蜂窝、麻面、露筋等缺陷的处理方案五篇第一篇:剪力墙蜂窝、麻面、露筋等缺陷的处理方案蜂窝、麻面、露筋等缺陷的处理方案一、专项小组设立由于本次浇筑的a~j轴二层梁板柱混凝土存在不同程度的蜂窝、麻面、烂角、漏筋及部分漏振等缺陷
针对此情况,我项目部成立缺陷专项整改小组,负责对缺陷事件的处理
具体如下:组长:左勤会副组长:张艳林组员:龙超然、彭云峰、李涛专项整改小组全权负责质量缺陷的方案编制及方案落实
二、施工准备1、待拆模后对砼进行全数检查,拟修补墙、柱的砼蜂窝、麻面、胀模等缺陷部位,大小标记清晰,然后请监理业主进行确认
2、对施工过程中使用的架子、锤子、铁锤、吊锤、墨斗准备好
3、施工员对操作施工人员进行施工技术、安全的交底
4、施工员负责对施工人员进行技术指导和检查监督工作
5、要求待修补处的砼强度达到设计强度的85%后,才能进行修补工作
三、检查方法混凝土应修凿到完全密实为止,我们采用目测检查和细铁丝探检,两者相结合的方法进行辨别,使现有混凝土的砂眼、气孔、裂纹全部得以剔除干净,然后清理干净,用清水冲净浮尘及碎屑,外露的钢筋用钢丝刷将钢筋上的水泥浆清除干净,以利监理工程师及业主现场代表进行复核检验
对本次私自修补的且不符合要求的全数剔打返工,待检查确认后方能按照方案要求进行修补

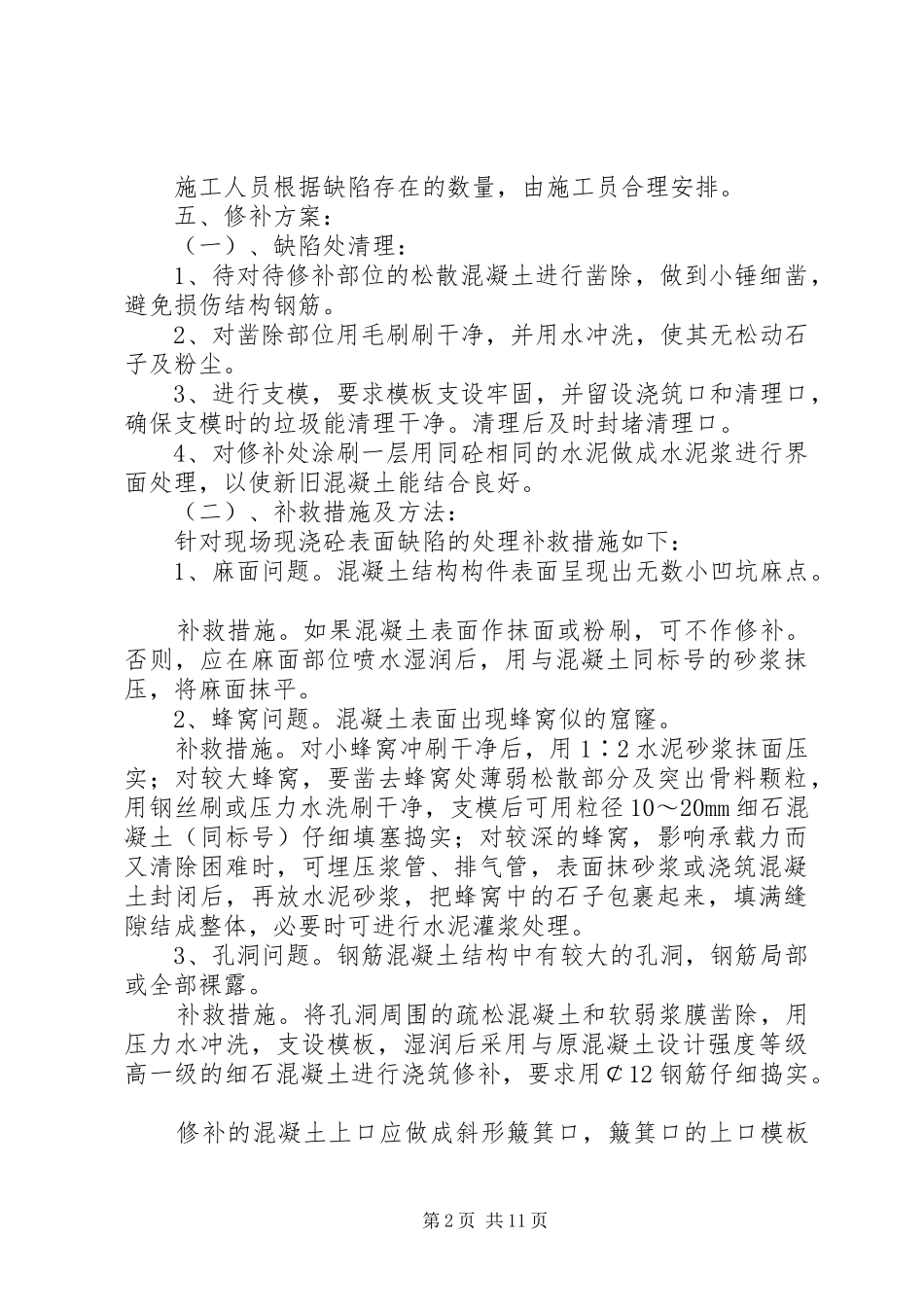

四、劳动力准备第1页共11页施工人员根据缺陷存在的数量,由施工员合理安排
五、修补方案:(一)、缺陷处清理:1、待对待修补部位的松散混凝土进行凿除,做到小锤细凿,避免损伤结构钢筋
2、对凿除部位用毛刷刷干净,并用水冲洗,使其无松动石子及粉尘
3、进行支模,要求模板支设牢固,并留设浇筑口和清理口,确保支模时的垃圾能清理干净
清理后及时封堵清理口
4、对修补处涂刷一层用同砼相同的水泥做成水泥浆进行界面处理,以使新旧混凝土能结合良好
(二)、补救措施及方法:针对现场现浇砼表面缺陷的处理补救措施如下:
