交运局扶贫总结与目标今年以来,在县委、县政府的正确领导下,我局抢抓山脉片区扶贫开发的大好机遇,紧扣服务群众出行这一中心,深入贯彻科学发展观,精心谋划,奋勇拼搏,扎实苦干,取得了良好成效,现将有关情况总结如下:一、20XX年交通扶贫工作开展情况1、精心编制《交通扶贫开发规划》
根据上级要求,我局组织精干人员,精心编制了《山区省集中连片特困地区县交通扶贫开发规划》,目前已通过省、市审核
为今后我县交通扶贫开发工作的顺利开展奠定了坚实基础
2、公路建设卓有成效
一是县乡公路改造有序实施
至、至公路已全面完成项目前期准备工作
其中至公路已于10月下旬开工建设,预计年底完成路基改造工程
至公路正在签订施工合同,预计近日开工建设
二是村组公路建设大力推进
年内,针对上级计划相应滞后的问题,我局超前谋划,在与省市沟通后,提前下发计划至各乡镇、村,明确建设任务和要求,截止目前,路基工程全面启动,完成路面30公里,实现投资1200余万元,剩余工程抓紧进行,有望年底全面竣工
3、客运网络逐步完善
一是规划建设农村公路综合服务站2个,目前建设相关问题已经县会议讨论通过,将进一步落实建设地址并启动工程建设
二是延伸开通农村客运班线1条,方便边远山区群众出行
二、存在问题1、重点工程进展偏慢
至、至公路因前期工作时间长,影响工程进度
村组公路建设项目建设计划上级尚未正式下达,工程进度相对较缓
2、农村公路管养存在不足
一是养护资金缺乏,上级补助资金少,本级财力有限
二是养护机制不够完善,养护机构未落实
三是农村公路建设标准低,抵御自然灾害能力较弱
3、公路建设推动难度大
一是历史债务重,2006年以来实施的农村公路建设项目,资金缺口达1500余万元,给以后工程实施带来一定负面影响

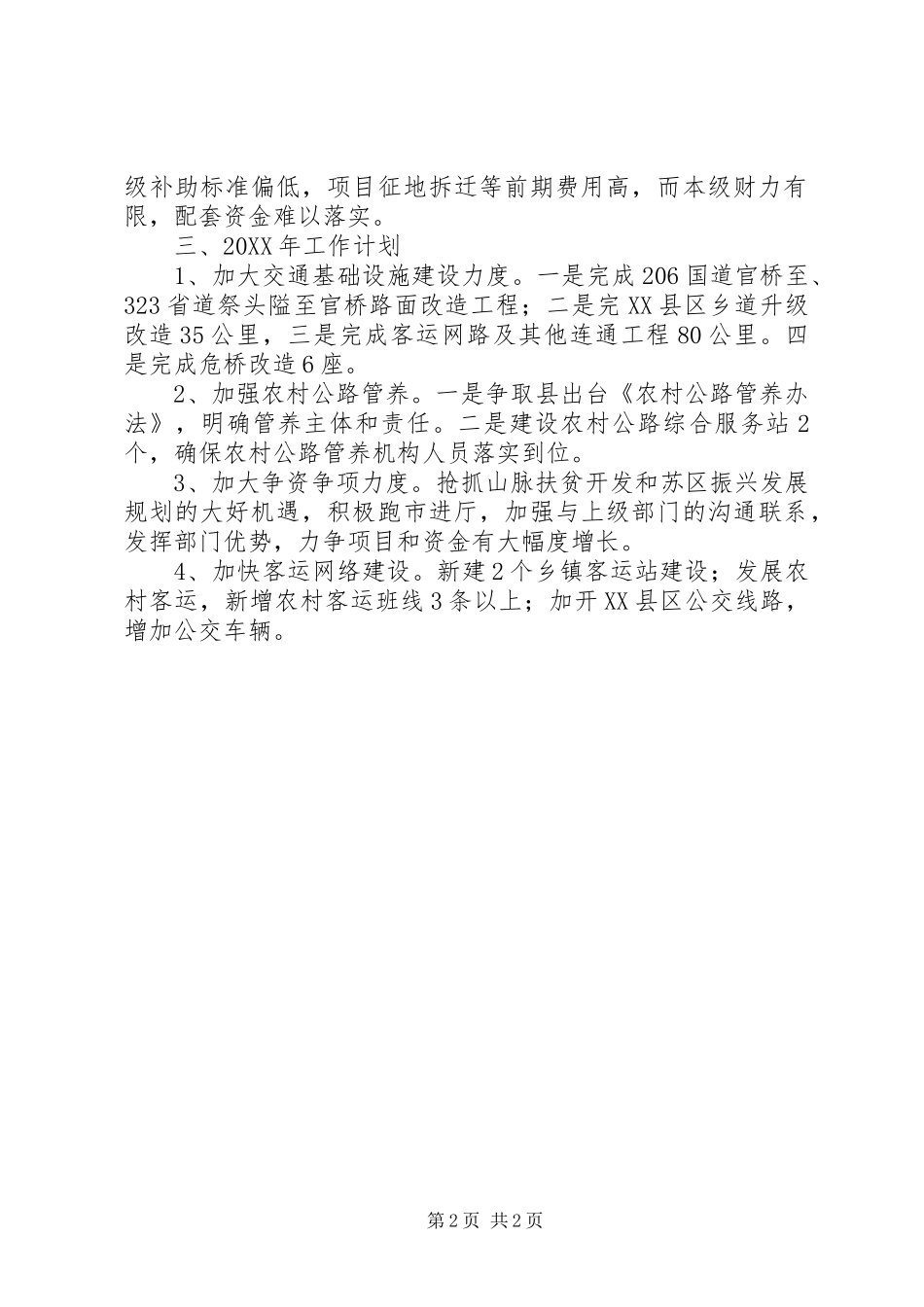

二是目前实施工程资金缺口大,上第1页共2页级补助标准偏低,项目征地拆迁等前期费用高,而本级财力有限,配套资金难以落实
