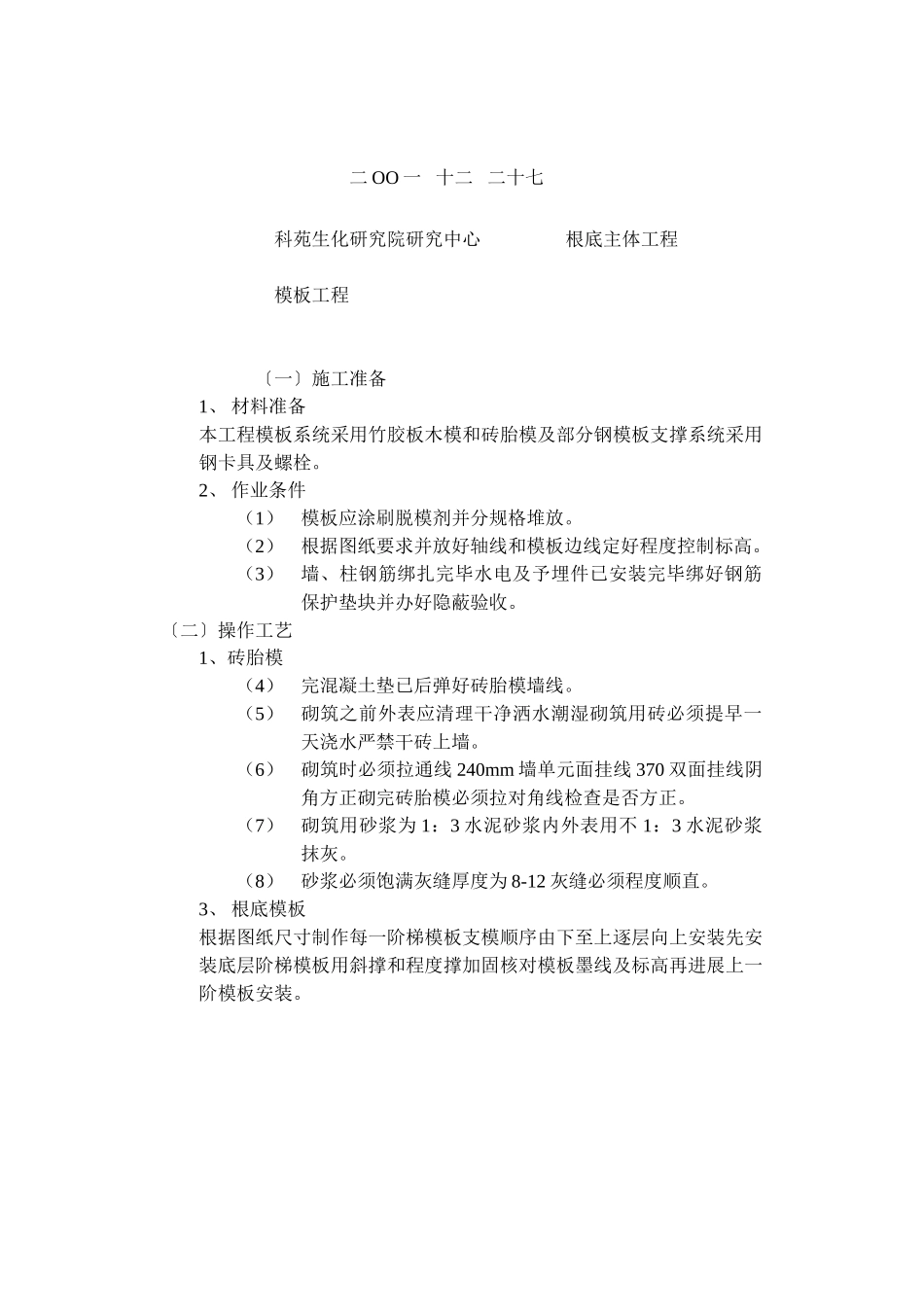

二OO一十二二十七科苑生化研究院研究中心根底主体工程模板工程〔一〕施工准备1、材料准备本工程模板系统采用竹胶板木模和砖胎模及部分钢模板支撑系统采用钢卡具及螺栓
2、作业条件(1)模板应涂刷脱模剂并分规格堆放
(2)根据图纸要求并放好轴线和模板边线定好程度控制标高
(3)墙、柱钢筋绑扎完毕水电及予埋件已安装完毕绑好钢筋保护垫块并办好隐蔽验收
〔二〕操作工艺1、砖胎模(4)完混凝土垫已后弹好砖胎模墙线
(5)砌筑之前外表应清理干净洒水潮湿砌筑用砖必须提早一天浇水严禁干砖上墙
(6)砌筑时必须拉通线240mm墙单元面挂线370双面挂线阴角方正砌完砖胎模必须拉对角线检查是否方正
(7)砌筑用砂浆为1:3水泥砂浆内外表用不1:3水泥砂浆抹灰
(8)砂浆必须饱满灰缝厚度为8-12灰缝必须程度顺直
3、根底模板根据图纸尺寸制作每一阶梯模板支模顺序由下至上逐层向上安装先安装底层阶梯模板用斜撑和程度撑加固核对模板墨线及标高再进展上一阶模板安装

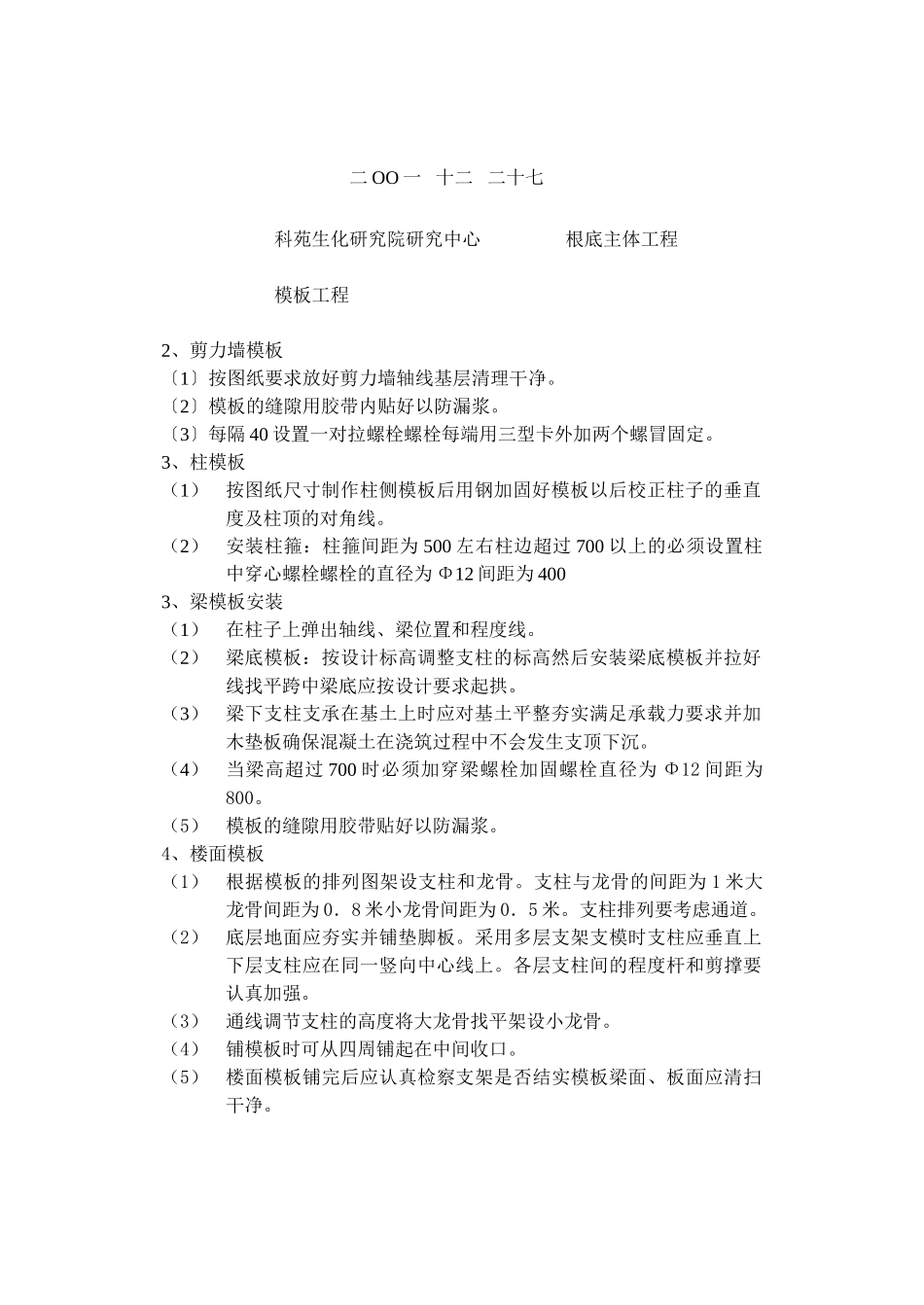

二OO一十二二十七科苑生化研究院研究中心根底主体工程模板工程2、剪力墙模板〔1〕按图纸要求放好剪力墙轴线基层清理干净
〔2〕模板的缝隙用胶带内贴好以防漏浆
〔3〕每隔40设置一对拉螺栓螺栓每端用三型卡外加两个螺冒固定
3、柱模板(1)按图纸尺寸制作柱侧模板后用钢加固好模板以后校正柱子的垂直度及柱顶的对角线
(2)安装柱箍:柱箍间距为500左右柱边超过700以上的必须设置柱中穿心螺栓螺栓的直径为Φ12间距为4003、梁模板安装(1)在柱子上弹出轴线、梁位置和程度线
(2)梁底模板:按设计标高调整支柱的标高然后安装梁底模板并拉好线找平跨中梁底应按设计要求起拱
(3)梁下支柱支承在基土上时应对基土平整夯实满足承载力要求并加木垫板确保混凝土在浇筑过程中不会发生支顶下沉
(4)当梁高超过700时必须加穿梁螺栓加固螺栓直径为Φ12间距为800
(5)模板的缝隙用胶
