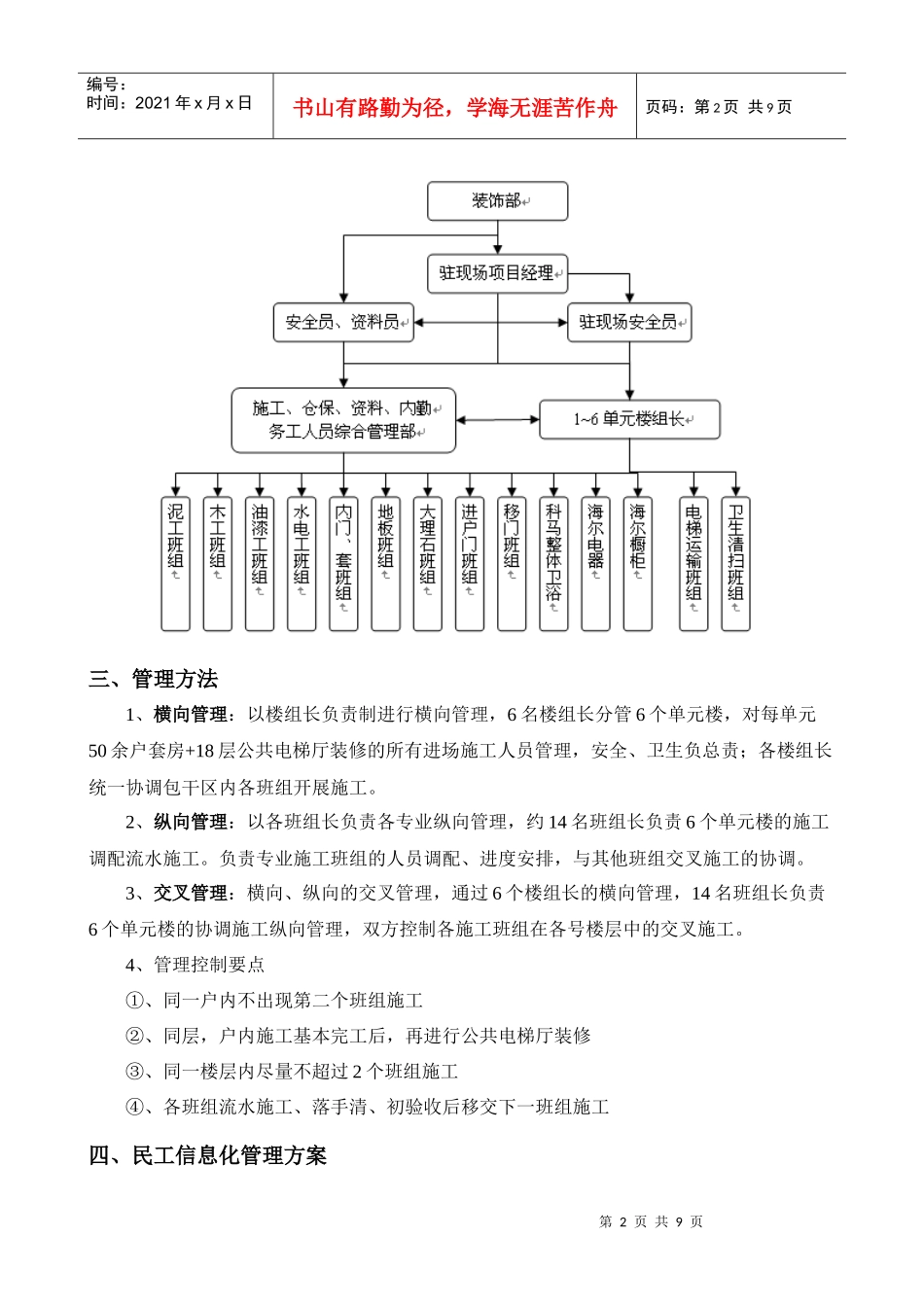

嘉富·好第坊二期精装修工程综合管理策划方案上海金鹿建设(集团)有限公司装饰部编制2011年7月27日第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页嘉富·好第坊二期精装修工程综合管理策划方案一、工程概况建设单位:嘉兴市嘉富置业有限公司监理单位:上海海龙工程技术发展有限公司总承包方:浙江港海建设有限公司装饰设计施工:上海金鹿建设(集团)有限公司二期精装修情况:楼号楼层单元单元·层幢施工面积公寓房电梯厅公寓房电梯厅2#楼18层23套1个106套36个≈12000㎡3#楼18层23套1个106套36个≈12000㎡9#楼17层13套1个48套17个≈6400㎡10#楼17层13套1个48套17个≈6400㎡合计6308套106个≈36800㎡二、拟定管理组织机构第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页三、管理方法1、横向管理:以楼组长负责制进行横向管理,6名楼组长分管6个单元楼,对每单元50余户套房+18层公共电梯厅装修的所有进场施工人员管理,安全、卫生负总责;各楼组长统一协调包干区内各班组开展施工
2、纵向管理:以各班组长负责各专业纵向管理,约14名班组长负责6个单元楼的施工调配流水施工
负责专业施工班组的人员调配、进度安排,与其他班组交叉施工的协调
3、交叉管理:横向、纵向的交叉管理,通过6个楼组长的横向管理,14名班组长负责6个单元楼的协调施工纵向管理,双方控制各施工班组在各号楼层中的交叉施工
4、管理控制要点①、同一户内不出现第二个班组施工②、同层,户内施工基本完工后,再进行公共电梯厅装修③、同一楼层内尽量不超过2个班组施工④、各班组流水施工、落手清、初验收后移交下一班组施工四、民工信息化管理方案第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海
