张家港城北新区振兴路道路、排水工程施工阶段监理交底交底人:接受交底人:江苏众信工程投资项目管理咨询有限公司张家港城北新区振兴路道路、排水工程监理组开工准备(施工单位)
施工组织设计、分项工程施工方案
备料、材料复检
施工机械进场、安装

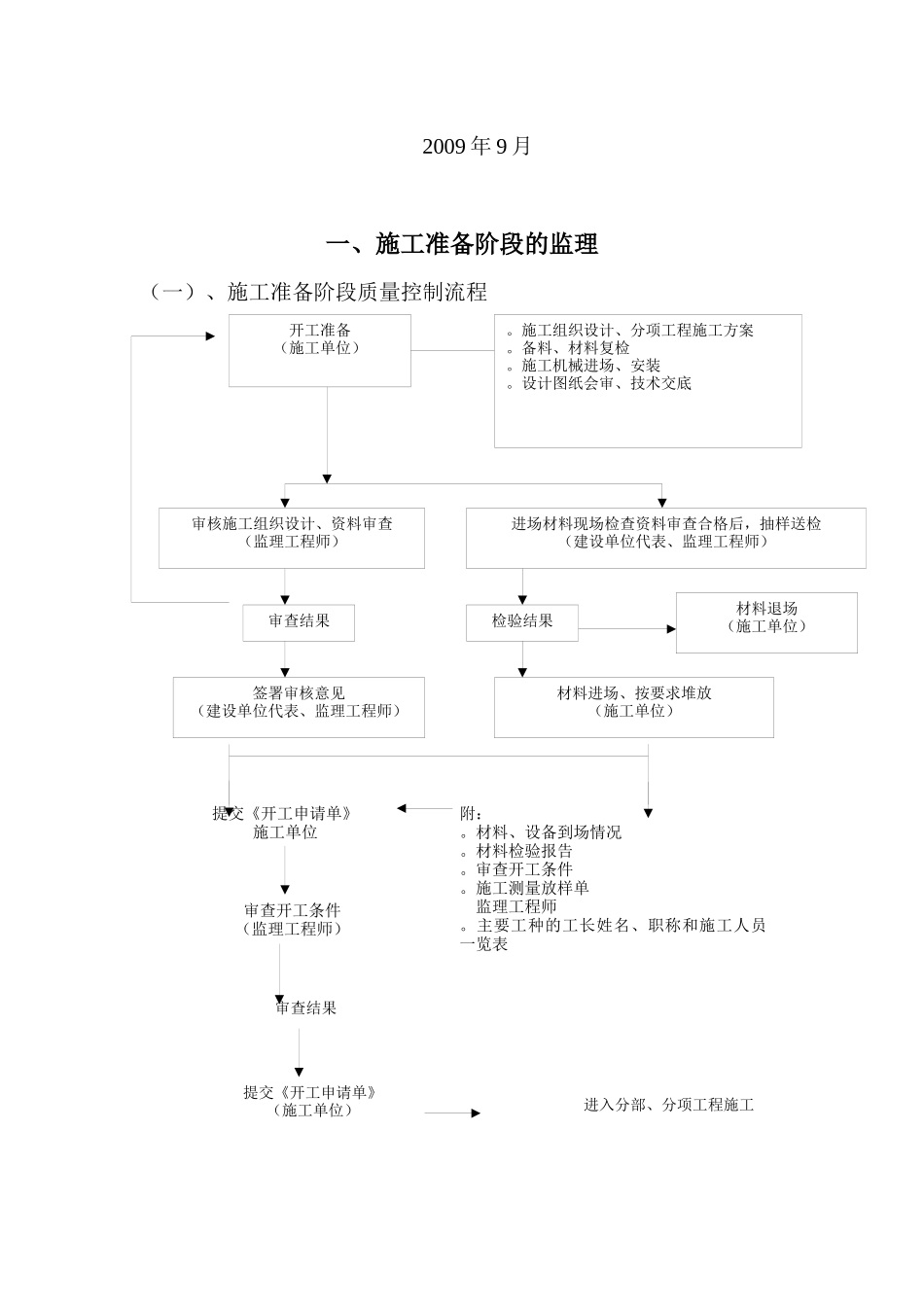

设计图纸会审、技术交底审核施工组织设计、资料审查(监理工程师)进场材料现场检查资料审查合格后,抽样送检(建设单位代表、监理工程师)审查结果检验结果材料退场(施工单位)签署审核意见(建设单位代表、监理工程师)材料进场、按要求堆放(施工单位)审查结果提交《开工申请单》(施工单位)进入分部、分项工程施工2009年9月一、施工准备阶段的监理(一)、施工准备阶段质量控制流程附:
材料、设备到场情况
材料检验报告
审查开工条件
施工测量放样单监理工程师
主要工种的工长姓名、职称和施工人员一览表提交《开工申请单》施工单位审查开工条件(监理工程师)(二)、工程设计交底前,总监理工程师组织项目监理部各专业监理人员认真熟悉施工图纸,了解工程特点及质量要求,并将发现的主要问题和建议汇总填写记录表交给建设单位

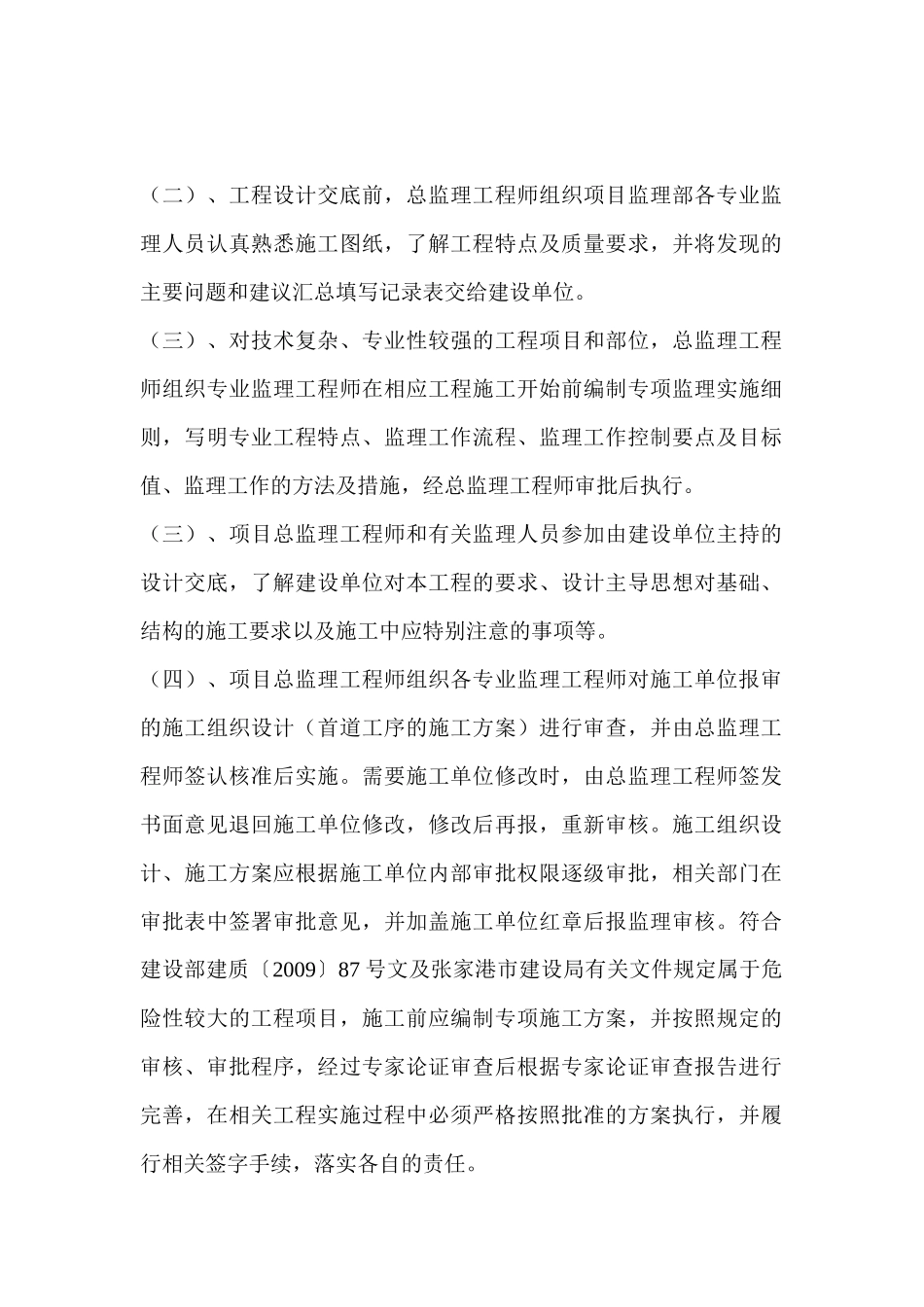

(三)、对技术复杂、专业性较强的工程项目和部位,总监理工程师组织专业监理工程师在相应工程施工开始前编制专项监理实施细则,写明专业工程特点、监理工作流程、监理工作控制要点及目标值、监理工作的方法及措施,经总监理工程师审批后执行
(三)、项目总监理工程师和有关监理人员参加由建设单位主持的设计交底,了解建设单位对本工程的要求、设计主导思想对基础、结构的施工要求以及施工中应特别注意的事项等
(四)、项目总监理工程师组织各专业监理工程师对施工单位报审的施工组织设计(首道工序的施工方案)进行审查,并由总监理工程师签认核准后实施
需要施工单位修改时,由总监理工程师签发书面意见退回施工单位修改,修改后再报,重新审核
施工组织设计、施工方案应根据施工单位内部审批权限逐级审批,相
