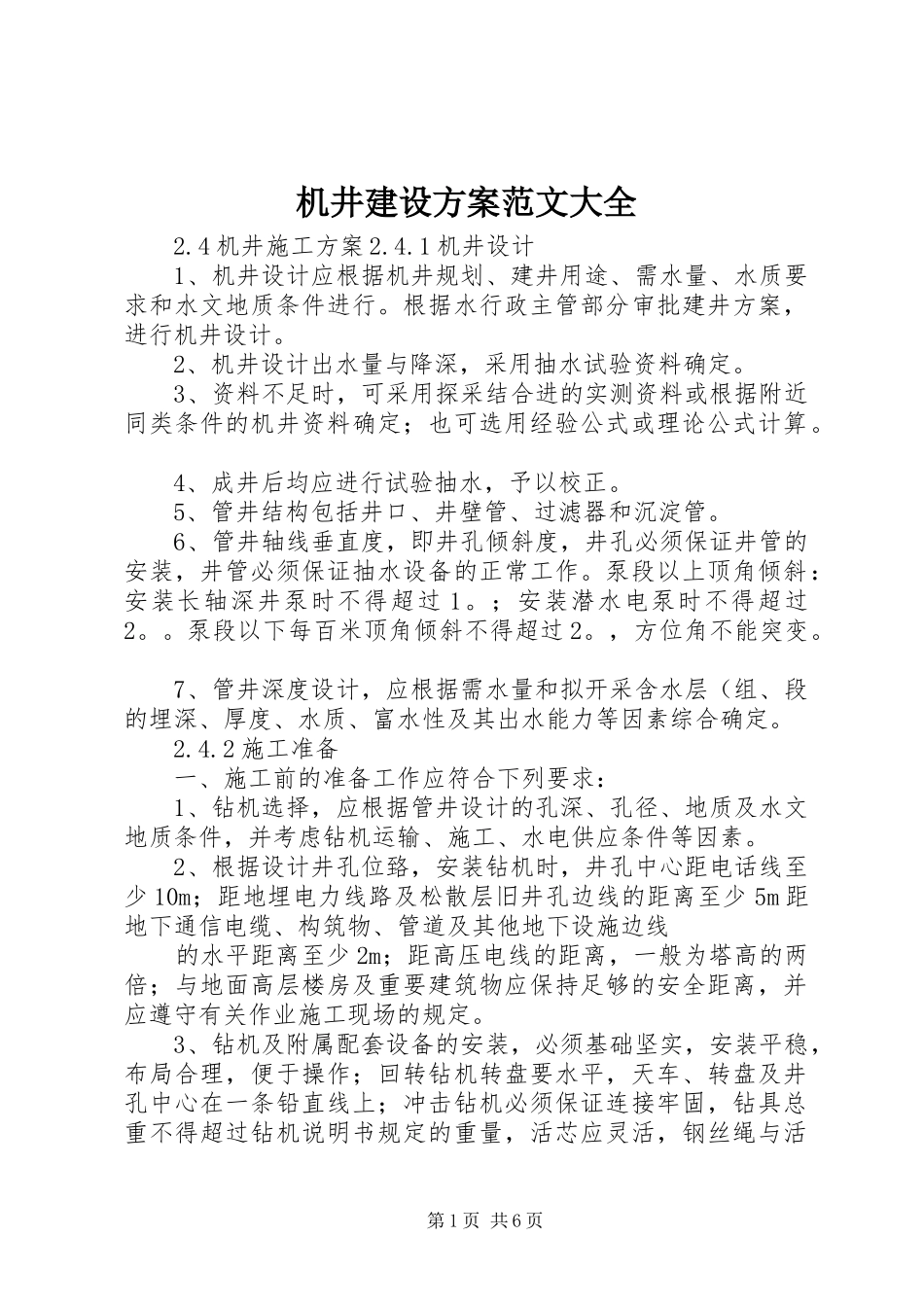

机井建设方案范文大全2
4机井施工方案2
1机井设计1、机井设计应根据机井规划、建井用途、需水量、水质要求和水文地质条件进行
根据水行政主管部分审批建井方案,进行机井设计
2、机井设计出水量与降深,采用抽水试验资料确定
3、资料不足时,可采用探采结合进的实测资料或根据附近同类条件的机井资料确定;也可选用经验公式或理论公式计算
4、成井后均应进行试验抽水,予以校正
5、管井结构包括井口、井壁管、过滤器和沉淀管
6、管井轴线垂直度,即井孔倾斜度,井孔必须保证井管的安装,井管必须保证抽水设备的正常工作
泵段以上顶角倾斜:安装长轴深井泵时不得超过1
;安装潜水电泵时不得超过2
泵段以下每百米顶角倾斜不得超过2
,方位角不能突变
7、管井深度设计,应根据需水量和拟开采含水层(组、段的埋深、厚度、水质、富水性及其出水能力等因素综合确定

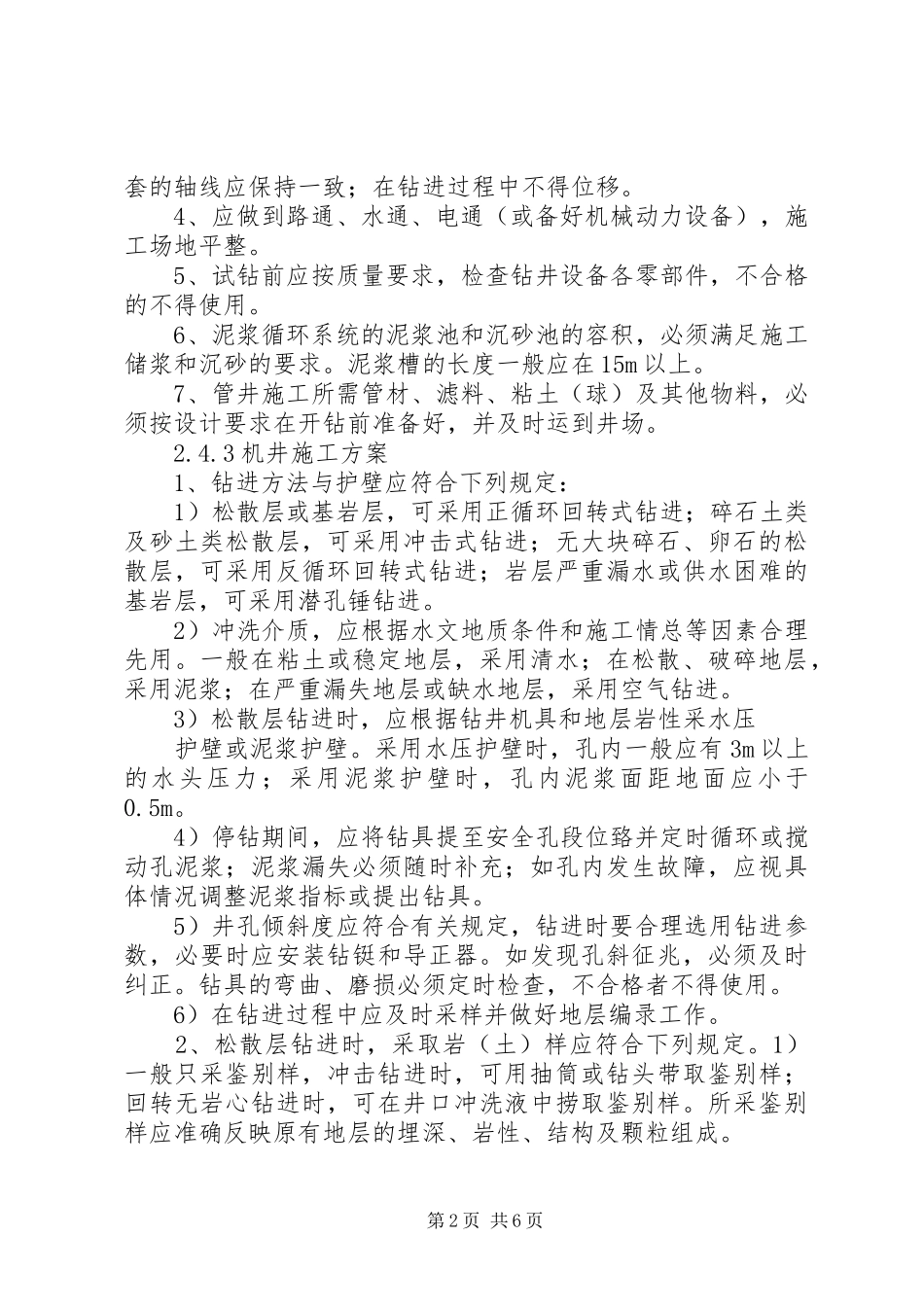

2施工准备一、施工前的准备工作应符合下列要求:1、钻机选择,应根据管井设计的孔深、孔径、地质及水文地质条件,并考虑钻机运输、施工、水电供应条件等因素
2、根据设计井孔位臵,安装钻机时,井孔中心距电话线至少10m;距地埋电力线路及松散层旧井孔边线的距离至少5m距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少2m;距高压电线的距离,一般为塔高的两倍;与地面高层楼房及重要建筑物应保持足够的安全距离,并应遵守有关作业施工现场的规定
3、钻机及附属配套设备的安装,必须基础坚实,安装平稳,布局合理,便于操作;回转钻机转盘要水平,天车、转盘及井孔中心在一条铅直线上;冲击钻机必须保证连接牢固,钻具总重不得超过钻机说明书规定的重量,活芯应灵活,钢丝绳与活第1页共6页套的轴线应保持一致;在钻进过程中不得位移
4、应做到路通、水通、电通(或备好机械动力设备),施工场地平整
5、试钻前应按质量要求,检查钻井设备各零部件,不合格的不得使用

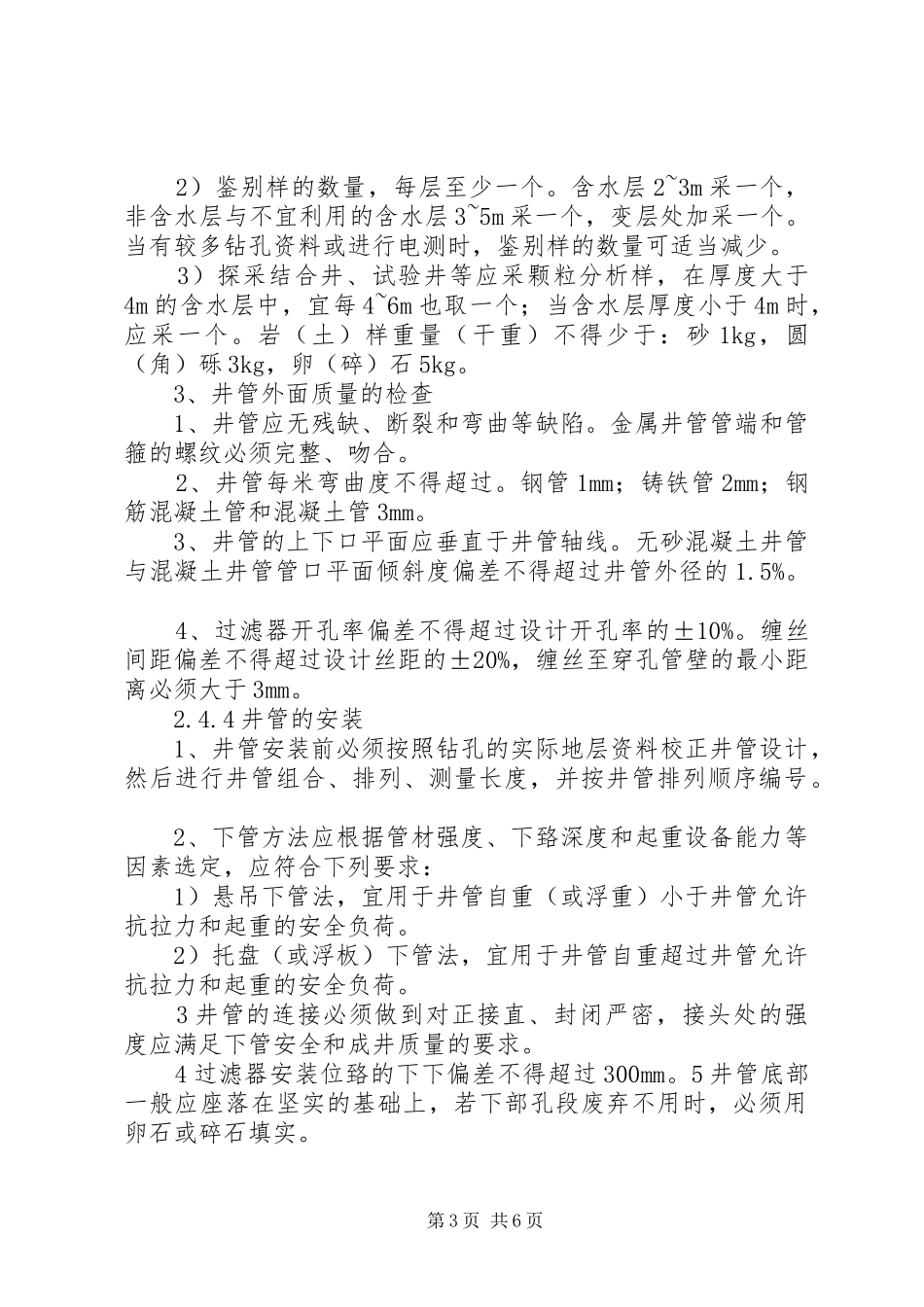

6、泥浆循环系
