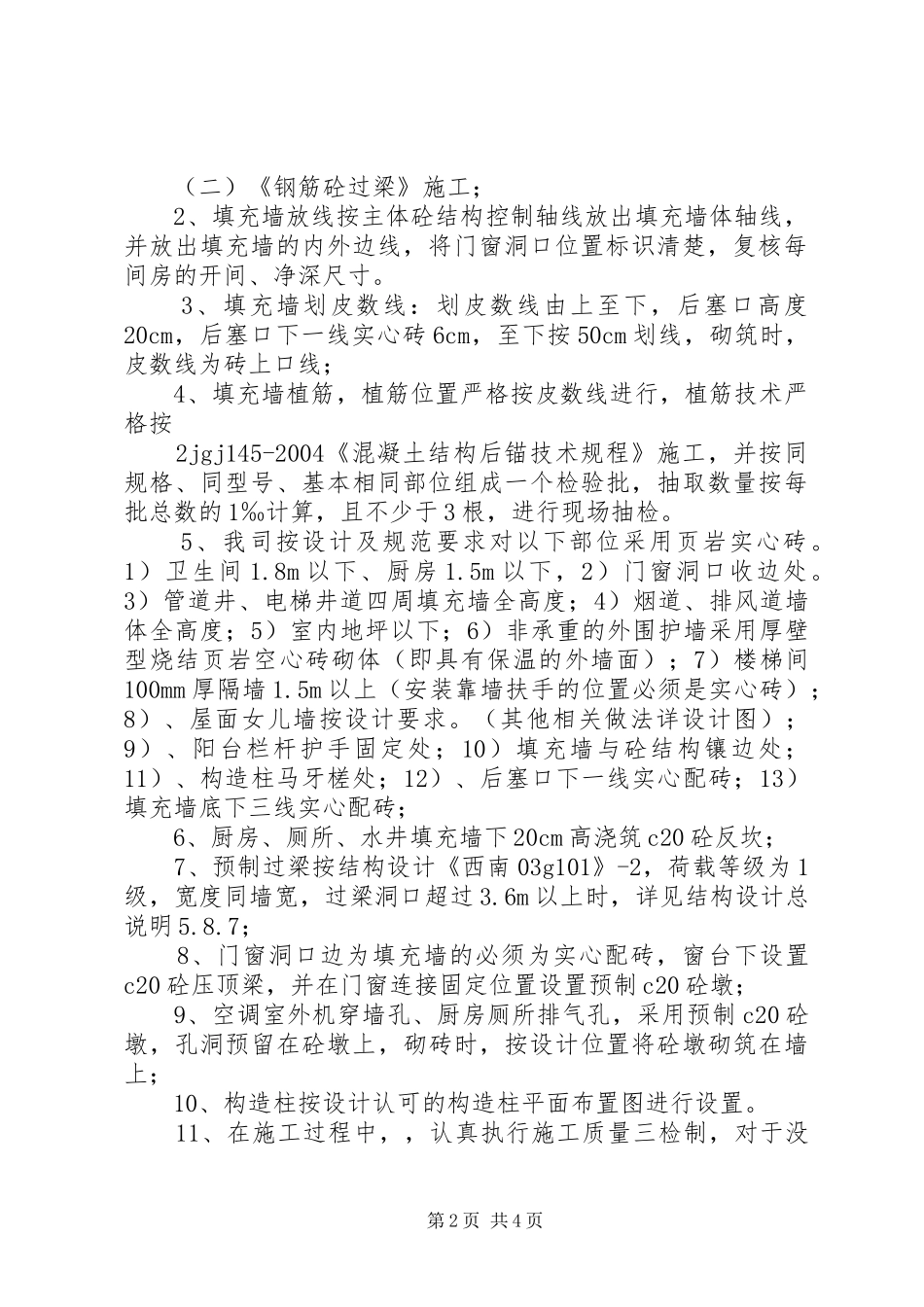

1X楼第7层砖砌体样板验收发言报告“水语华庭”危旧房拆迁安置房二期三标段工程1X楼第七层砖砌体样板验收自评报告编制人:段成建北城致远集团有限公司2016年1月19日1“水语华庭”危旧房拆迁安置房二期三标段1X楼第七层砖砌体样板验收会议施工小结一、工程概况:1、本工程“水语华庭二期三标段”由1X楼、8-a、8-bX楼、地下车库、商业门面、幼儿园组成,建筑积共计5.2万平方米,其中1X为地上三十二层(吊二层),层高为3m,建筑面积为18060.82㎡;建筑工程合理使用年限为50年,建筑物安全等级为二级;本工程抗震设防烈度为6度,为框架剪力墙结构,砌体砂浆为m5混合砂浆,保温节能执行的是《XX市工程建设标准-居住建筑节能65%设计标准》(dbj50-071-2010)。2、各方责任主体:1、建设单位:XX市鸿程房地产发展公司○2、勘察单位:四川蜀西地质工程勘测院○3、设计单位:重庆建工设计研究院有限公司○4、监理单位:重庆兴隆建设工程监理有限公司○5、施工单位:北城致远集团有限公司○二、施工过程简述:本工程于2016年1月15日完成了1X楼第七层填充墙砌体样板层的施工,施工情况如下:1、填充墙砌体构造要求按《框架轻质填充墙构造图集》西南05g701(四)施工;过梁按西南03g301第1页共4页(二)《钢筋砼过梁》施工;2、填充墙放线按主体砼结构控制轴线放出填充墙体轴线,并放出填充墙的内外边线,将门窗洞口位置标识清楚,复核每间房的开间、净深尺寸。3、填充墙划皮数线:划皮数线由上至下,后塞口高度20cm,后塞口下一线实心砖6cm,至下按50cm划线,砌筑时,皮数线为砖上口线;4、填充墙植筋,植筋位置严格按皮数线进行,植筋技术严格按2jgj145-2004《混凝土结构后锚技术规程》施工,并按同规格、同型号、基本相同部位组成一个检验批,抽取数量按每批总数的1‰计算,且不少于3根,进行现场抽检。5、我司按设计及规范要求对以下部位采用页岩实心砖。1)卫生间1.8m以下、厨房1.5m以下,2)门窗洞口收边处。3)管道井、电梯井道四周填充墙全高度;4)烟道、排风道墙体全高度;5)室内地坪以下;6)非承重的外围护墙采用厚壁型烧结页岩空心砖砌体(即具有保温的外墙面);7)楼梯间100mm厚隔墙1.5m以上(安装靠墙扶手的位置必须是实心砖);8)、屋面女儿墙按设计要求。(其他相关做法详设计图);9)、阳台栏杆护手固定处;10)填充墙与砼结构镶边处;11)、构造柱马牙槎处;12)、后塞口下一线实心配砖;13)填充墙底下三线实心配砖;6、厨房、厕所、水井填充墙下20cm高浇筑c20砼反坎;7、预制过梁按结构设计《西南03g101》-2,荷载等级为1级,宽度同墙宽,过梁洞口超过3.6m以上时,详见结构设计总说明5.8.7;8、门窗洞口边为填充墙的必须为实心配砖,窗台下设置c20砼压顶梁,并在门窗连接固定位置设置预制c20砼墩;9、空调室外机穿墙孔、厨房厕所排气孔,采用预制c20砼墩,孔洞预留在砼墩上,砌砖时,按设计位置将砼墩砌筑在墙上;10、构造柱按设计认可的构造柱平面布置图进行设置。11、在施工过程中,,认真执行施工质量三检制,对于没第2页共4页间房的开间、净深、标高、轴线、几何尺寸进行了实测检查,门窗洞口标高、轴线、几何尺寸进行了实测检查,均符合设计及规范要求。三、施工过程质量控制情况:1、所有进入现场使用的砂、碎石、实心配砖、页岩多孔砖、页岩保温砖、3钢筋均由监理、业主、施工单位一道进行了见证取样。特细砂一组碎石一组配砖一组水泥一组页岩空心砖一组页岩保温砖一组12一组、10一组、ф8一组、ф6.5一组均合格;2、现场拌制m5.0砂浆配合比、c20砼配合比各一份3、植筋抗拔ф6.5一组、12一组均合格4、第七层砌体检查:1、轴线位移≤10㎜;2、垂直度≤5㎜;3、表面平整度≤8㎜;4、水平灰缝饱满度≥80%;5、门窗洞口高宽度(后塞口)±5㎜内;6、拉结筋符合设计要求;7、错缝搭接、灰缝厚度、宽度、梁底砌法、过梁、构造柱、无混砌现象观感均较好。5、安装预留预埋经检查符合图纸及规范要求;6﹑技术档案资料基本完整、真实、正确与工程进度同步,签字手续齐全、整理有序。四、安全文明施工情况:首先对各工种每个工人及各管理人员进行有关安全、文明施工的技术...
