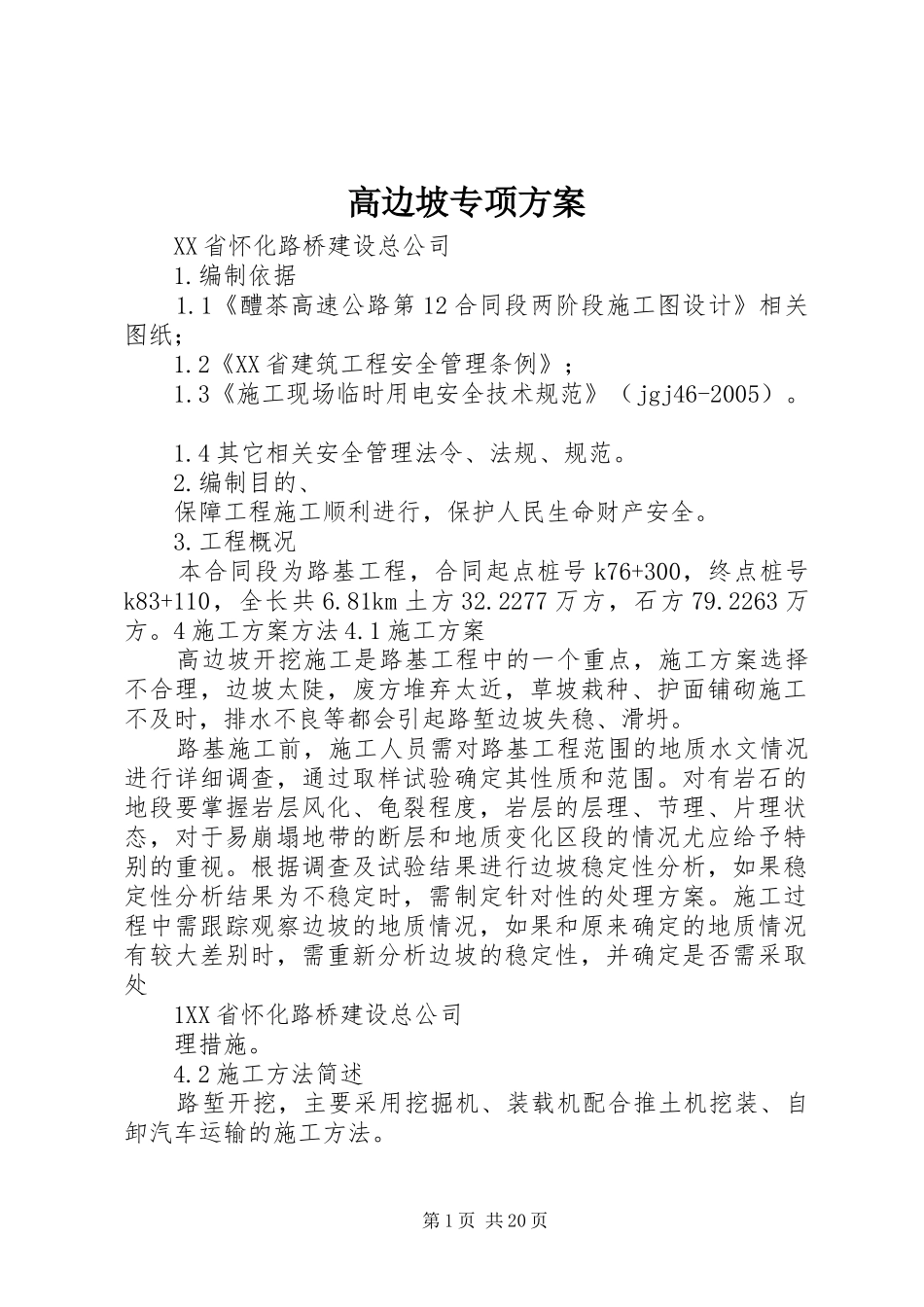

高边坡专项方案XX省怀化路桥建设总公司1
1《醴茶高速公路第12合同段两阶段施工图设计》相关图纸;1
2《XX省建筑工程安全管理条例》;1
3《施工现场临时用电安全技术规范》(jgj46-2005)
4其它相关安全管理法令、法规、规范
编制目的、保障工程施工顺利进行,保护人民生命财产安全
工程概况本合同段为路基工程,合同起点桩号k76+300,终点桩号k83+110,全长共6
81km土方32
2277万方,石方79
2263万方
4施工方案方法4
1施工方案高边坡开挖施工是路基工程中的一个重点,施工方案选择不合理,边坡太陡,废方堆弃太近,草坡栽种、护面铺砌施工不及时,排水不良等都会引起路堑边坡失稳、滑坍
路基施工前,施工人员需对路基工程范围的地质水文情况进行详细调查,通过取样试验确定其性质和范围
对有岩石的地段要掌握岩层风化、龟裂程度,岩层的层理、节理、片理状态,对于易崩塌地带的断层和地质变化区段的情况尤应给予特别的重视
根据调查及试验结果进行边坡稳定性分析,如果稳定性分析结果为不稳定时,需制定针对性的处理方案
施工过程中需跟踪观察边坡的地质情况,如果和原来确定的地质情况有较大差别时,需重新分析边坡的稳定性,并确定是否需采取处1XX省怀化路桥建设总公司理措施
2施工方法简述路堑开挖,主要采用挖掘机、装载机配合推土机挖装、自卸汽车运输的施工方法

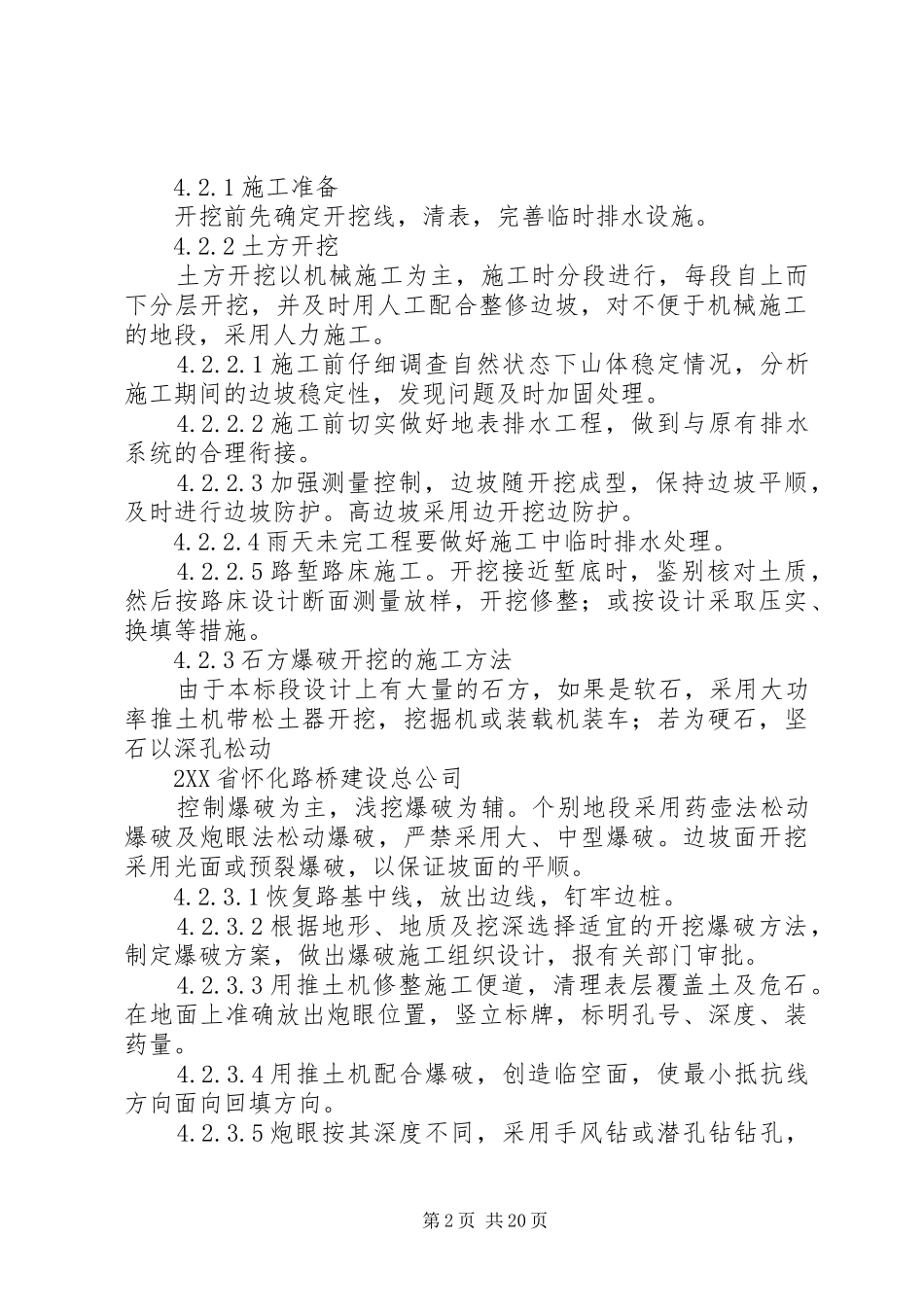

第1页共20页4
1施工准备开挖前先确定开挖线,清表,完善临时排水设施
2土方开挖土方开挖以机械施工为主,施工时分段进行,每段自上而下分层开挖,并及时用人工配合整修边坡,对不便于机械施工的地段,采用人力施工
1施工前仔细调查自然状态下山体稳定情况,分析施工期间的边坡稳定性,发现问题及时加固处理
2施工前切实做好地表排水工程,做到与原有排水系统的合理衔接
