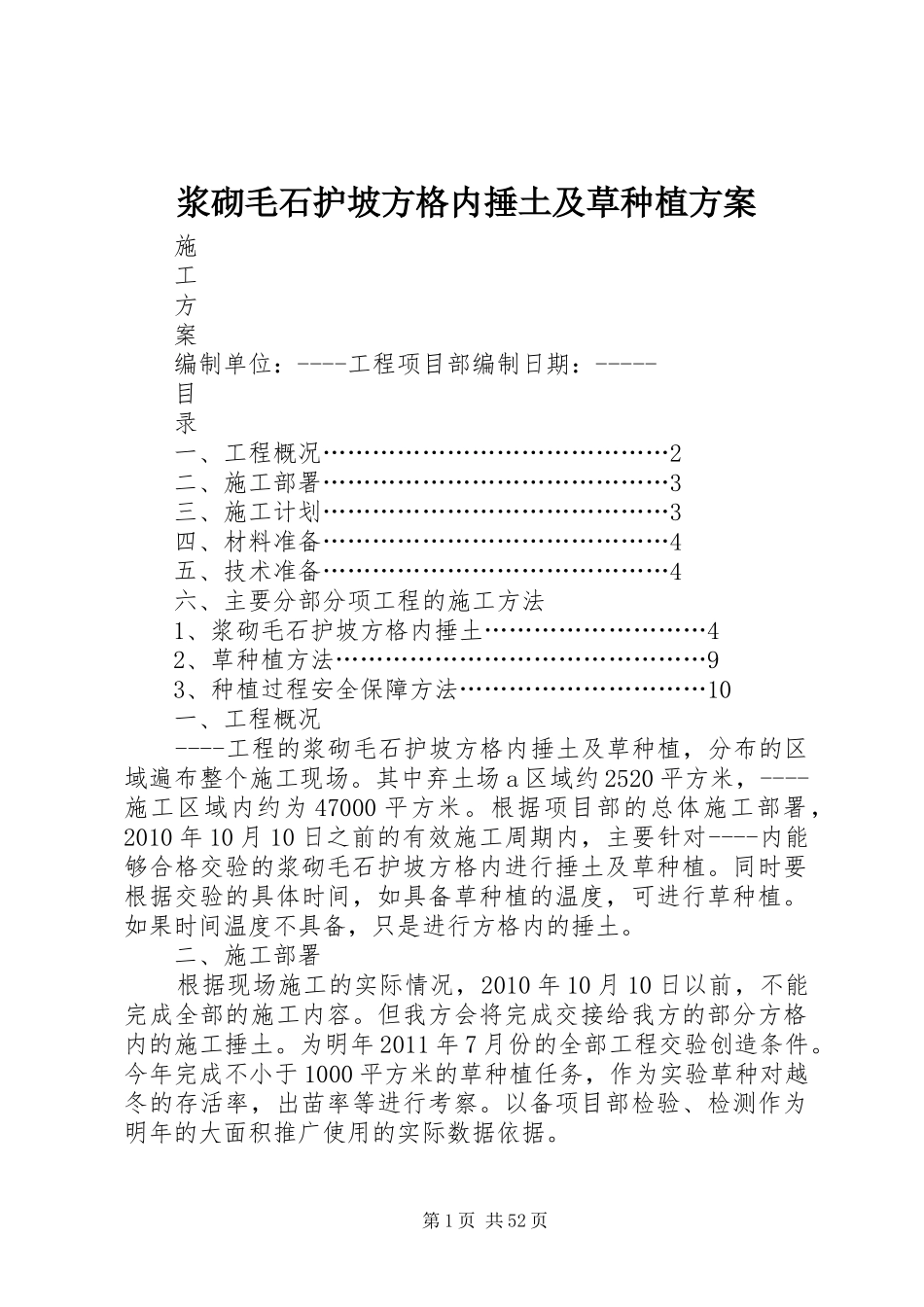

浆砌毛石护坡方格内捶土及草种植方案施工方案编制单位:----工程项目部编制日期:-----目录一、工程概况……………………………………2二、施工部署……………………………………3三、施工计划……………………………………3四、材料准备……………………………………4五、技术准备……………………………………4六、主要分部分项工程的施工方法1、浆砌毛石护坡方格内捶土………………………42、草种植方法………………………………………93、种植过程安全保障方法…………………………10一、工程概况----工程的浆砌毛石护坡方格内捶土及草种植,分布的区域遍布整个施工现场
其中弃土场a区域约2520平方米,----施工区域内约为47000平方米
根据项目部的总体施工部署,2010年10月10日之前的有效施工周期内,主要针对----内能够合格交验的浆砌毛石护坡方格内进行捶土及草种植
同时要根据交验的具体时间,如具备草种植的温度,可进行草种植
如果时间温度不具备,只是进行方格内的捶土
二、施工部署根据现场施工的实际情况,2010年10月10日以前,不能完成全部的施工内容
但我方会将完成交接给我方的部分方格内的施工捶土
为明年2011年7月份的全部工程交验创造条件
今年完成不小于1000平方米的草种植任务,作为实验草种对越冬的存活率,出苗率等进行考察
以备项目部检验、检测作为明年的大面积推广使用的实际数据依据

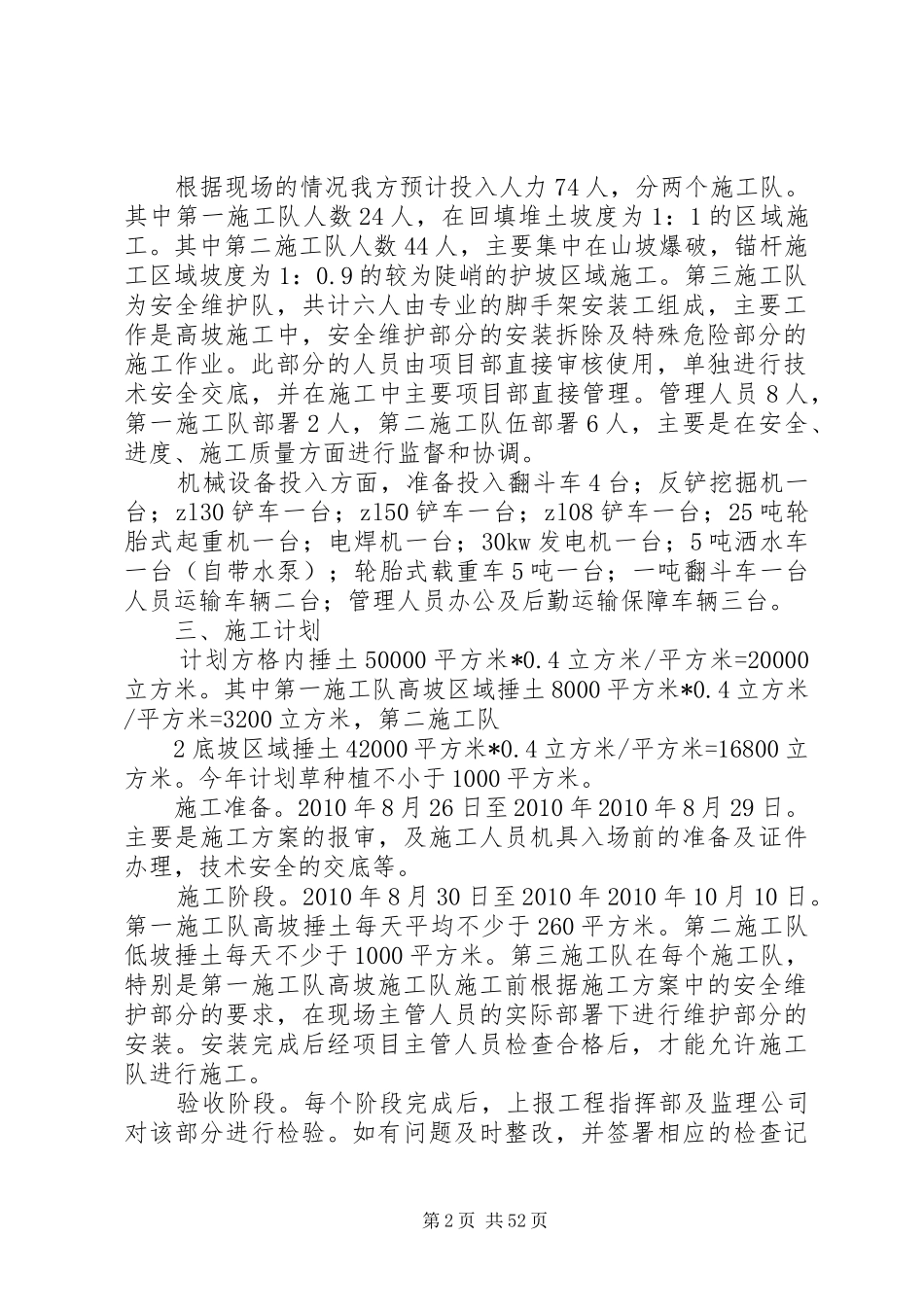

第1页共52页根据现场的情况我方预计投入人力74人,分两个施工队
其中第一施工队人数24人,在回填堆土坡度为1:1的区域施工
其中第二施工队人数44人,主要集中在山坡爆破,锚杆施工区域坡度为1:0
9的较为陡峭的护坡区域施工
第三施工队为安全维护队,共计六人由专业的脚手架安装工组成,主要工作是高坡施工中,安全维护部分的安装拆除及特殊危险部分的施工作业

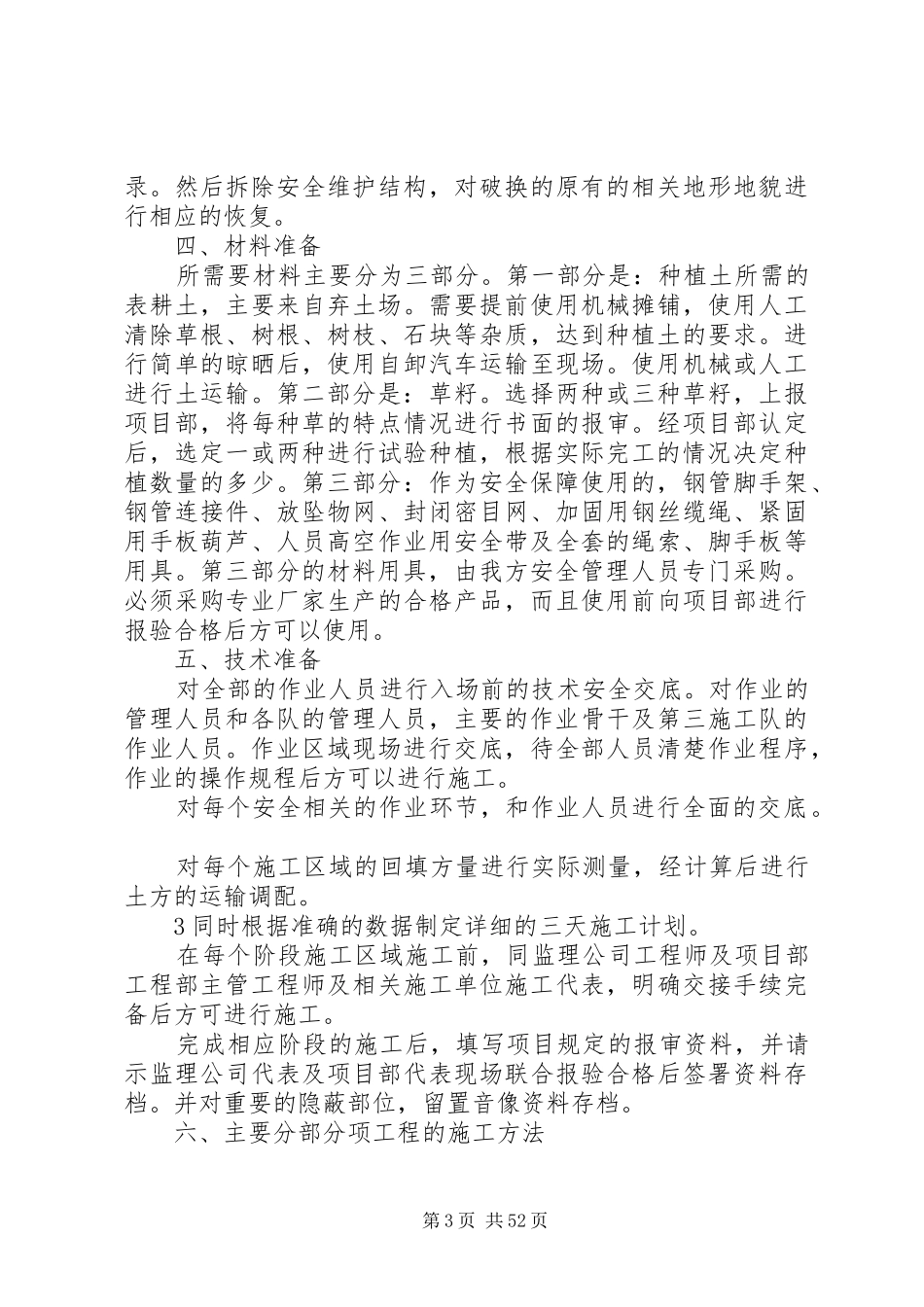

此部分的人员由项目部直接审核使用,单独进行
