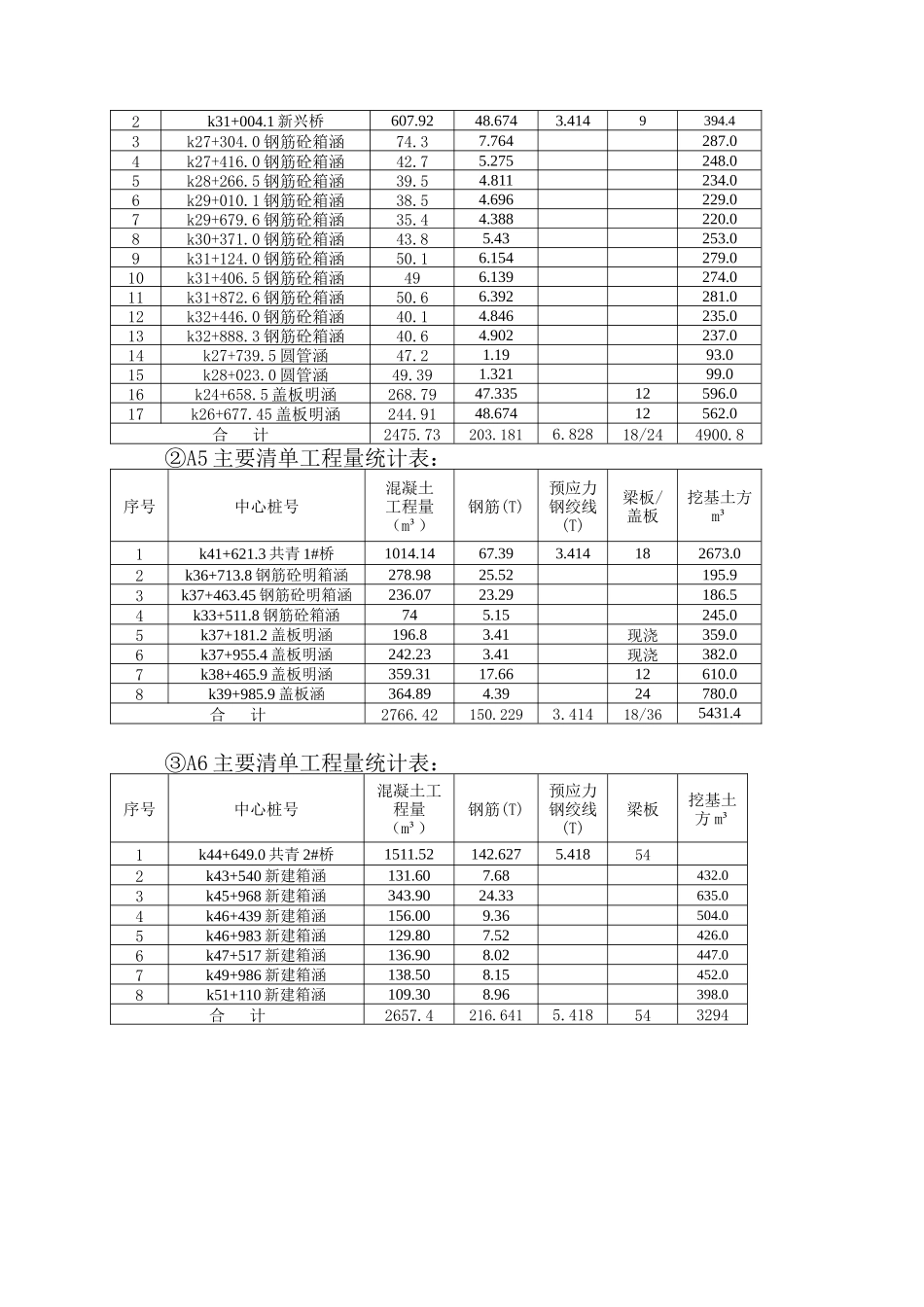

施工组织设计目录第一部分工程概况……………………………………………3第二部分编制依据……………………………………………6第三部分指导思想和目标……………………………………7第四部分施工组织……………………………………………8第五部分工期控制…………………………………………15第六部分工程施工计划……………………………………16第七部分拌合场、站试验室建设…………………………19第八部分施工方法及工艺措施……………………………20第九部分冬季和雨季施工安排……………………………
39第十部分工程质量管理……………………………………41第十一部分重点过程控制…………………………………45第十二部分工程进度保证措施……………………………50第十三部分文明施工规划…………………………………52第十四部分廉正建设………………………………………54第十五部分安全保证措施…………………………………56第十六部分环境保护、水土保持等措施…………………65第十七部分保证农民工利益的具体措施…………………71第一部分工程概况鹤岗环宇路桥有限责任公司承建的省道哈肇公路鹤岗至名山段扩建工程,路基工程A4-A6合同段路线全长28
4km(其中A4合同段施工桩号AK23+100-AK33+000;A5合同段施工桩号AK33+000-AK42+300;A6合同段施工桩号AK42+300-AK51+500),为一级公路,是黑龙江省“两环、七射、六纵、三横”骨架公路网中横二线前锋农场至嫩江公路的组成段落,是我省北部路网中承东启西、沟通南北的关键路段,网络功能突出
该项目所在区域处在三江平原与小兴安岭南麓交汇的边缘地带,为平原微丘,本区无断裂构造形迹
公路自然区划为Ⅱ1a区,降水期集中在7-9月份

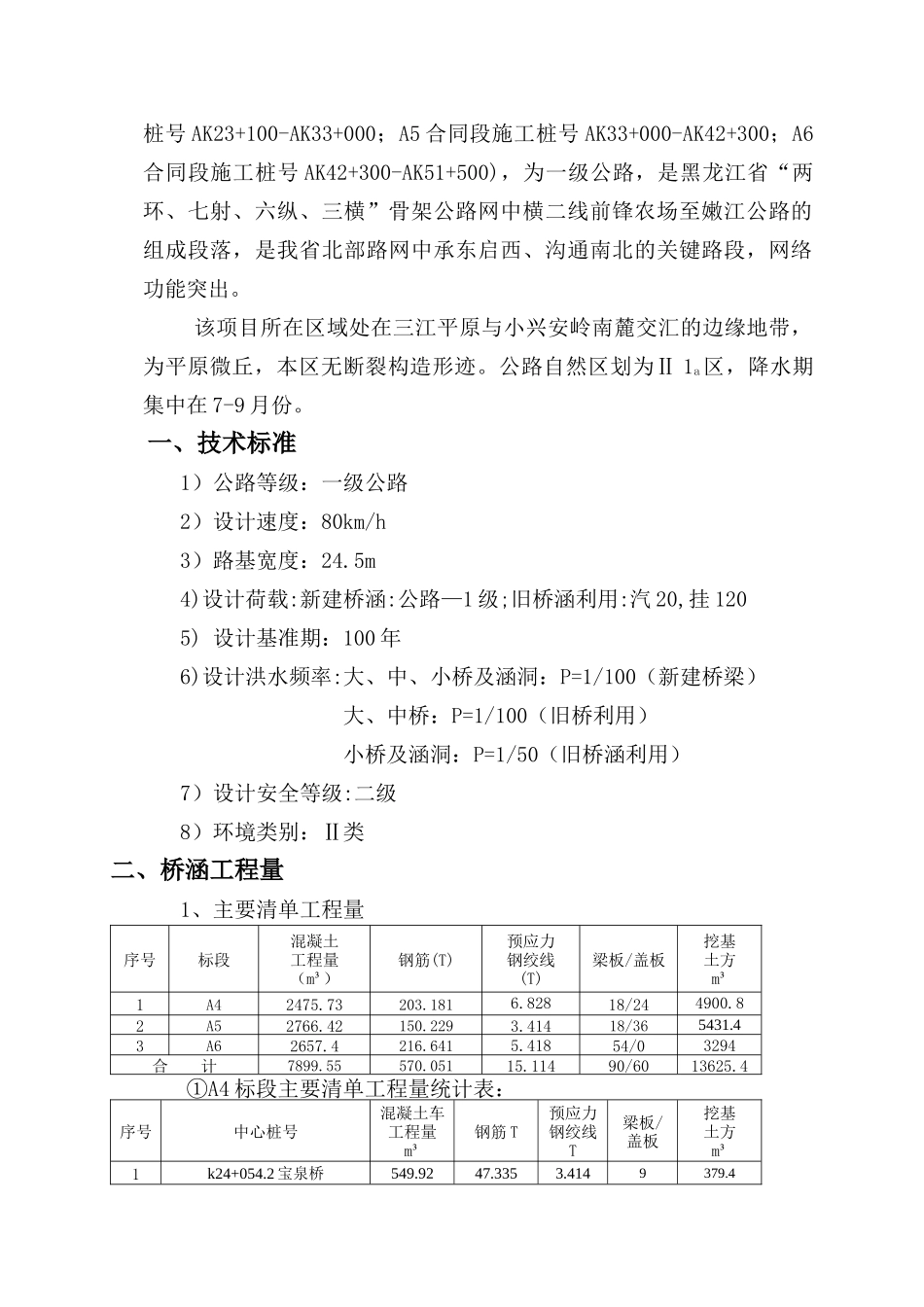

一、技术标准1)公路等级:一级公路2)设计速度:80km/h3)路基宽度:24
5m4)设计荷载:新建桥涵:公路
