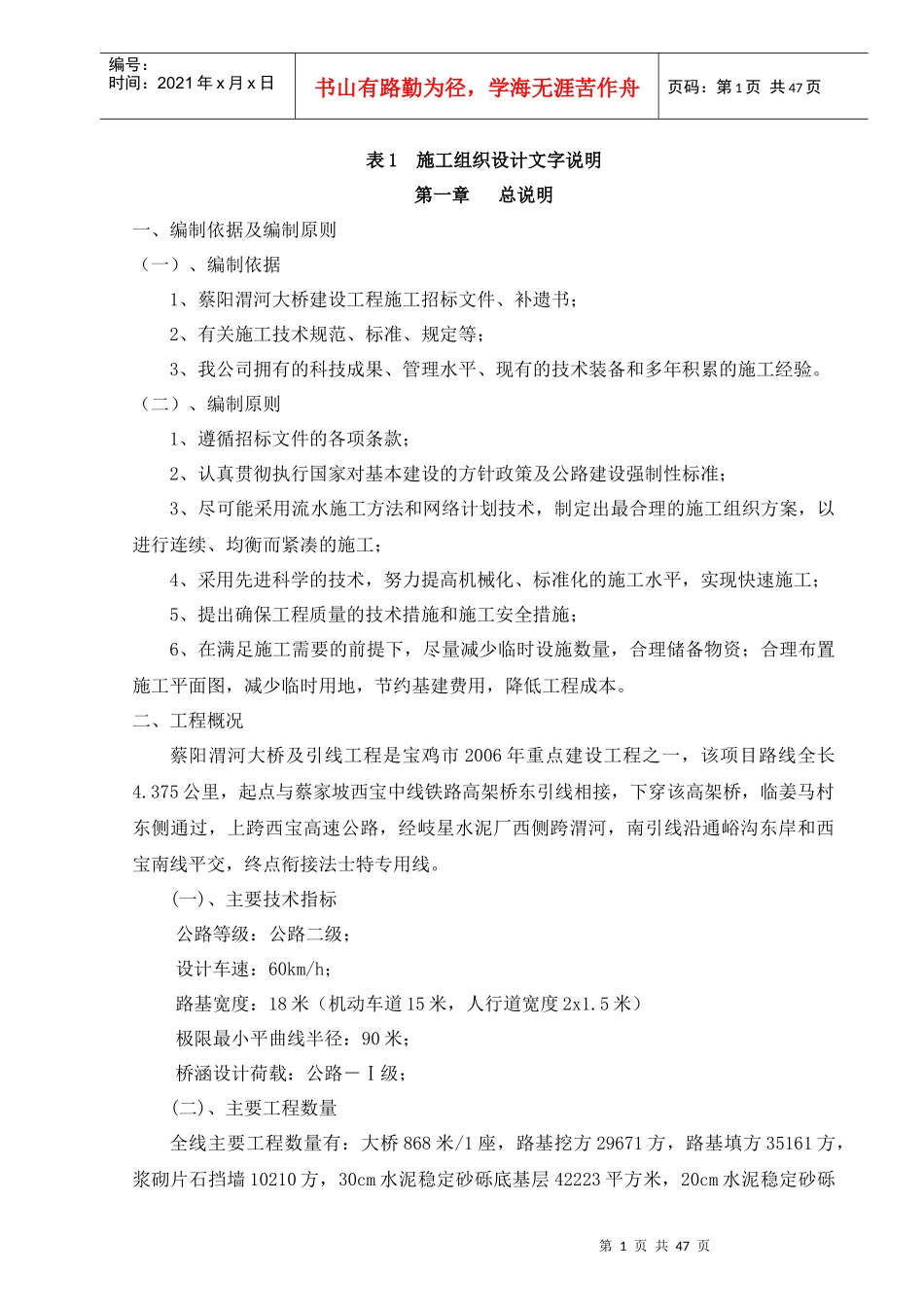

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页表1施工组织设计文字说明第一章总说明一、编制依据及编制原则(一)、编制依据1、蔡阳渭河大桥建设工程施工招标文件、补遗书;2、有关施工技术规范、标准、规定等;3、我公司拥有的科技成果、管理水平、现有的技术装备和多年积累的施工经验
(二)、编制原则1、遵循招标文件的各项条款;2、认真贯彻执行国家对基本建设的方针政策及公路建设强制性标准;3、尽可能采用流水施工方法和网络计划技术,制定出最合理的施工组织方案,以进行连续、均衡而紧凑的施工;4、采用先进科学的技术,努力提高机械化、标准化的施工水平,实现快速施工;5、提出确保工程质量的技术措施和施工安全措施;6、在满足施工需要的前提下,尽量减少临时设施数量,合理储备物资;合理布置施工平面图,减少临时用地,节约基建费用,降低工程成本
二、工程概况蔡阳渭河大桥及引线工程是宝鸡市2006年重点建设工程之一,该项目路线全长4
375公里,起点与蔡家坡西宝中线铁路高架桥东引线相接,下穿该高架桥,临姜马村东侧通过,上跨西宝高速公路,经岐星水泥厂西侧跨渭河,南引线沿通峪沟东岸和西宝南线平交,终点衔接法士特专用线
(一)、主要技术指标公路等级:公路二级;设计车速:60km/h;路基宽度:18米(机动车道15米,人行道宽度2x1

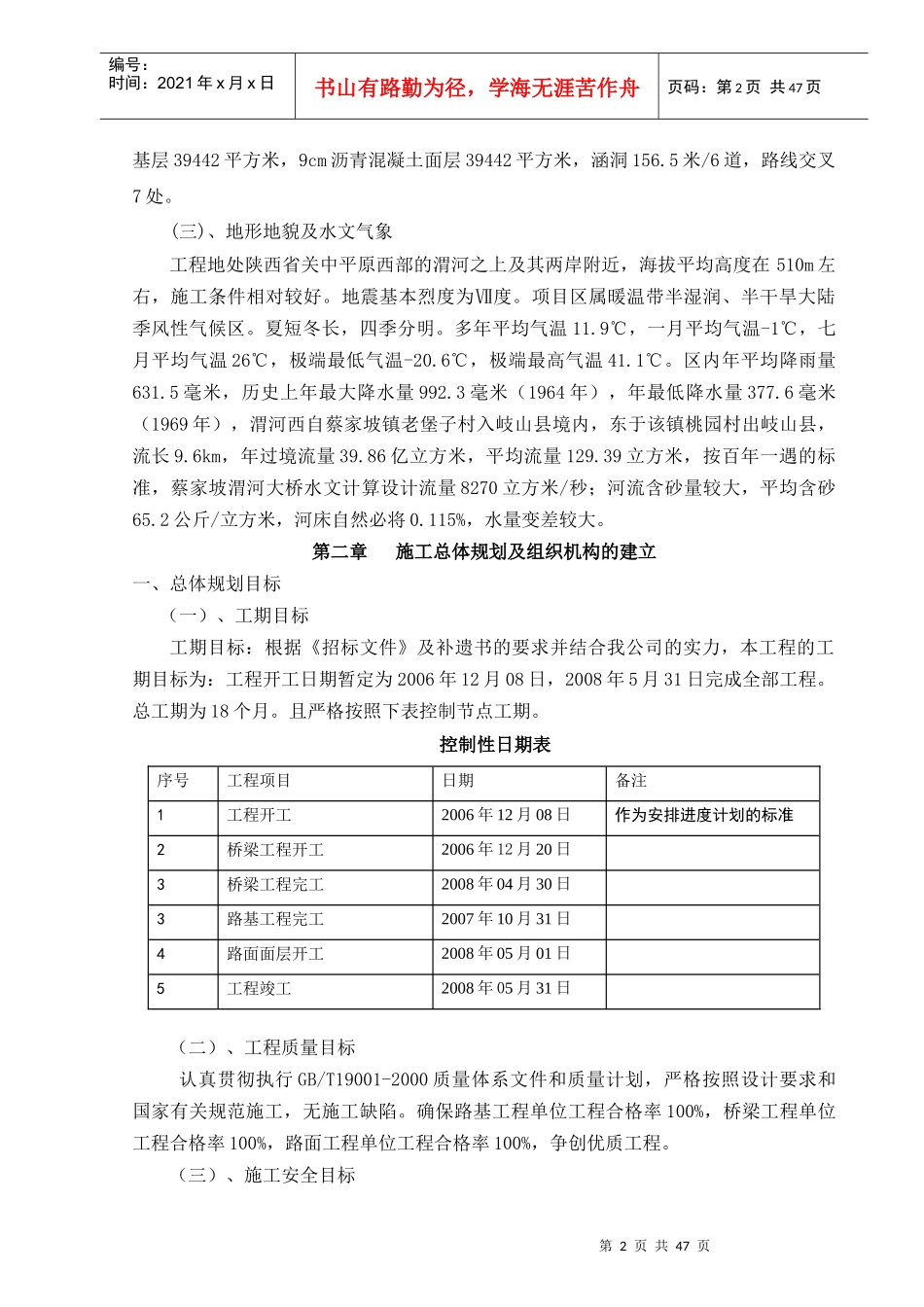

5米)极限最小平曲线半径:90米;桥涵设计荷载:公路-Ⅰ级;(二)、主要工程数量全线主要工程数量有:大桥868米/1座,路基挖方29671方,路基填方35161方,浆砌片石挡墙10210方,30cm水泥稳定砂砾底基层42223平方米,20cm水泥稳定砂砾第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页基层39442平方米,9cm沥青混凝土面层39442平方米,涵洞156
