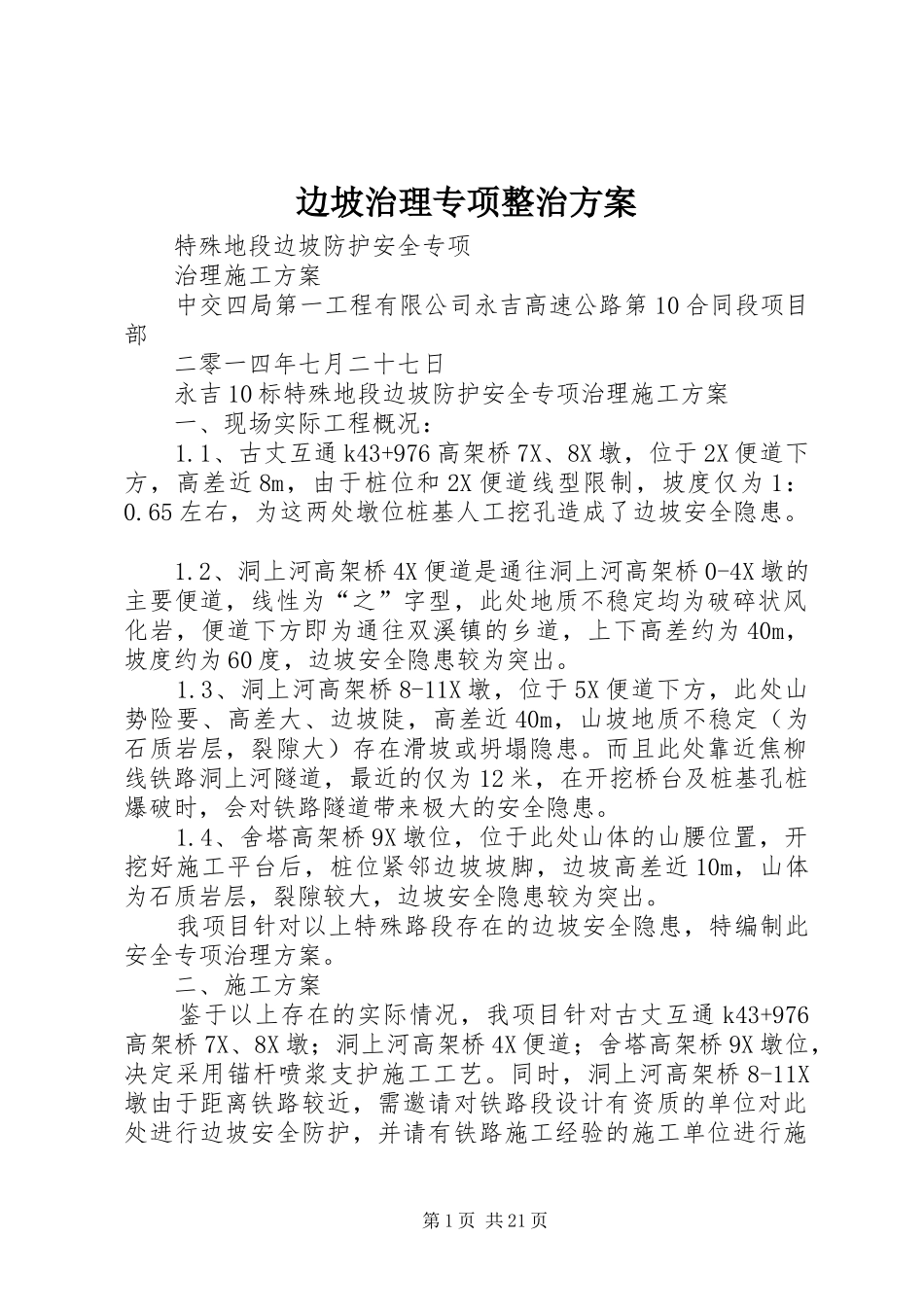

边坡治理专项整治方案特殊地段边坡防护安全专项治理施工方案中交四局第一工程有限公司永吉高速公路第10合同段项目部二零一四年七月二十七日永吉10标特殊地段边坡防护安全专项治理施工方案一、现场实际工程概况:1
1、古丈互通k43+976高架桥7X、8X墩,位于2X便道下方,高差近8m,由于桩位和2X便道线型限制,坡度仅为1:0
65左右,为这两处墩位桩基人工挖孔造成了边坡安全隐患
2、洞上河高架桥4X便道是通往洞上河高架桥0-4X墩的主要便道,线性为“之”字型,此处地质不稳定均为破碎状风化岩,便道下方即为通往双溪镇的乡道,上下高差约为40m,坡度约为60度,边坡安全隐患较为突出
3、洞上河高架桥8-11X墩,位于5X便道下方,此处山势险要、高差大、边坡陡,高差近40m,山坡地质不稳定(为石质岩层,裂隙大)存在滑坡或坍塌隐患
而且此处靠近焦柳线铁路洞上河隧道,最近的仅为12米,在开挖桥台及桩基孔桩爆破时,会对铁路隧道带来极大的安全隐患
4、舍塔高架桥9X墩位,位于此处山体的山腰位置,开挖好施工平台后,桩位紧邻边坡坡脚,边坡高差近10m,山体为石质岩层,裂隙较大,边坡安全隐患较为突出
我项目针对以上特殊路段存在的边坡安全隐患,特编制此安全专项治理方案
二、施工方案鉴于以上存在的实际情况,我项目针对古丈互通k43+976高架桥7X、8X墩;洞上河高架桥4X便道;舍塔高架桥9X墩位,决定采用锚杆喷浆支护施工工艺
同时,洞上河高架桥8-11X墩由于距离铁路较近,需邀请对铁路段设计有资质的单位对此处进行边坡安全防护,并请有铁路施工经验的施工单位进行施第1页共21页工,由于此段从立项到设计,再到审批和施工的时间太长,一直没有确定的时间,所以我标段建议此段暂且做锚杆喷浆支护施工工艺,作为临时支护,待具体的设计方案确定后再进行施工

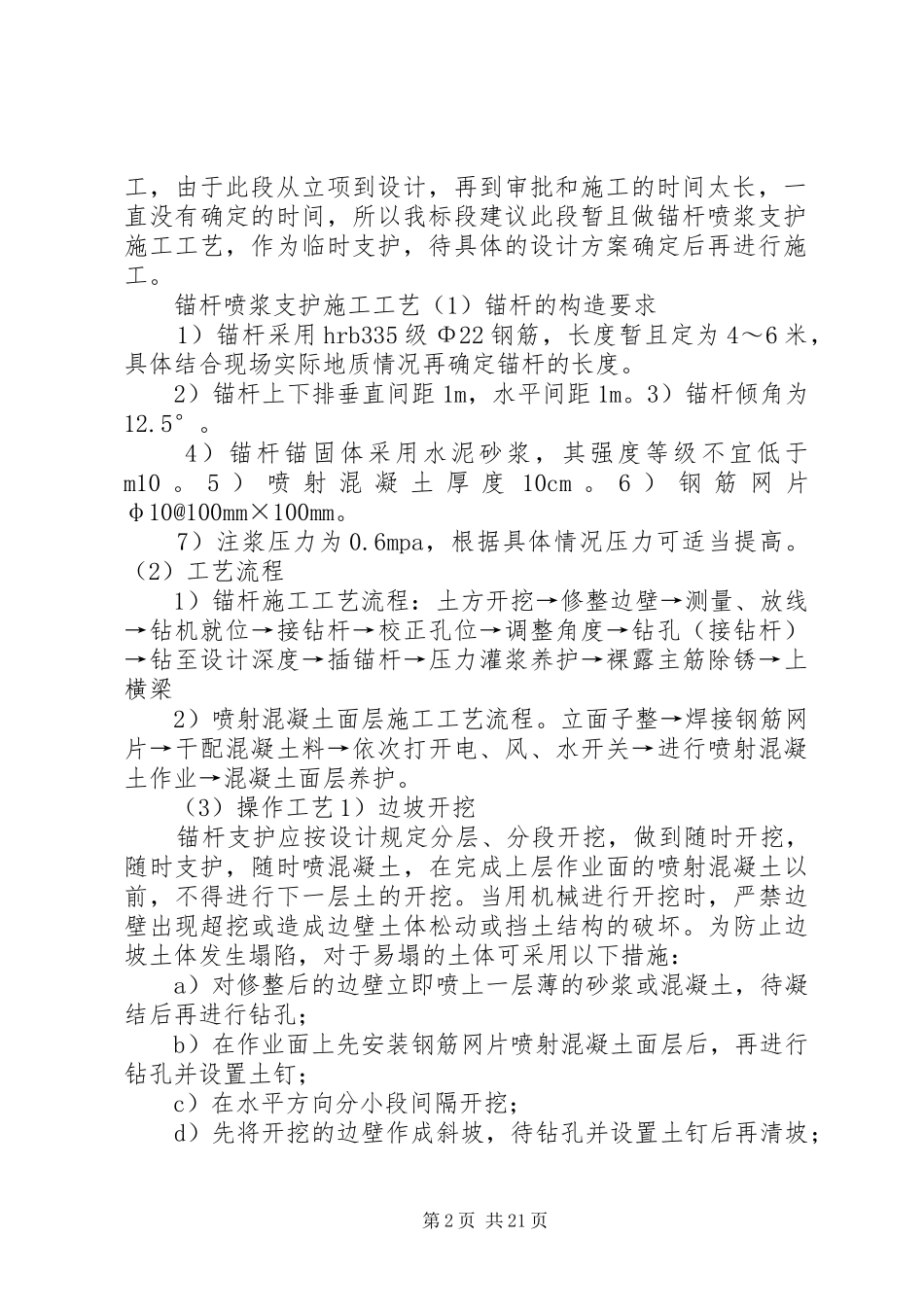

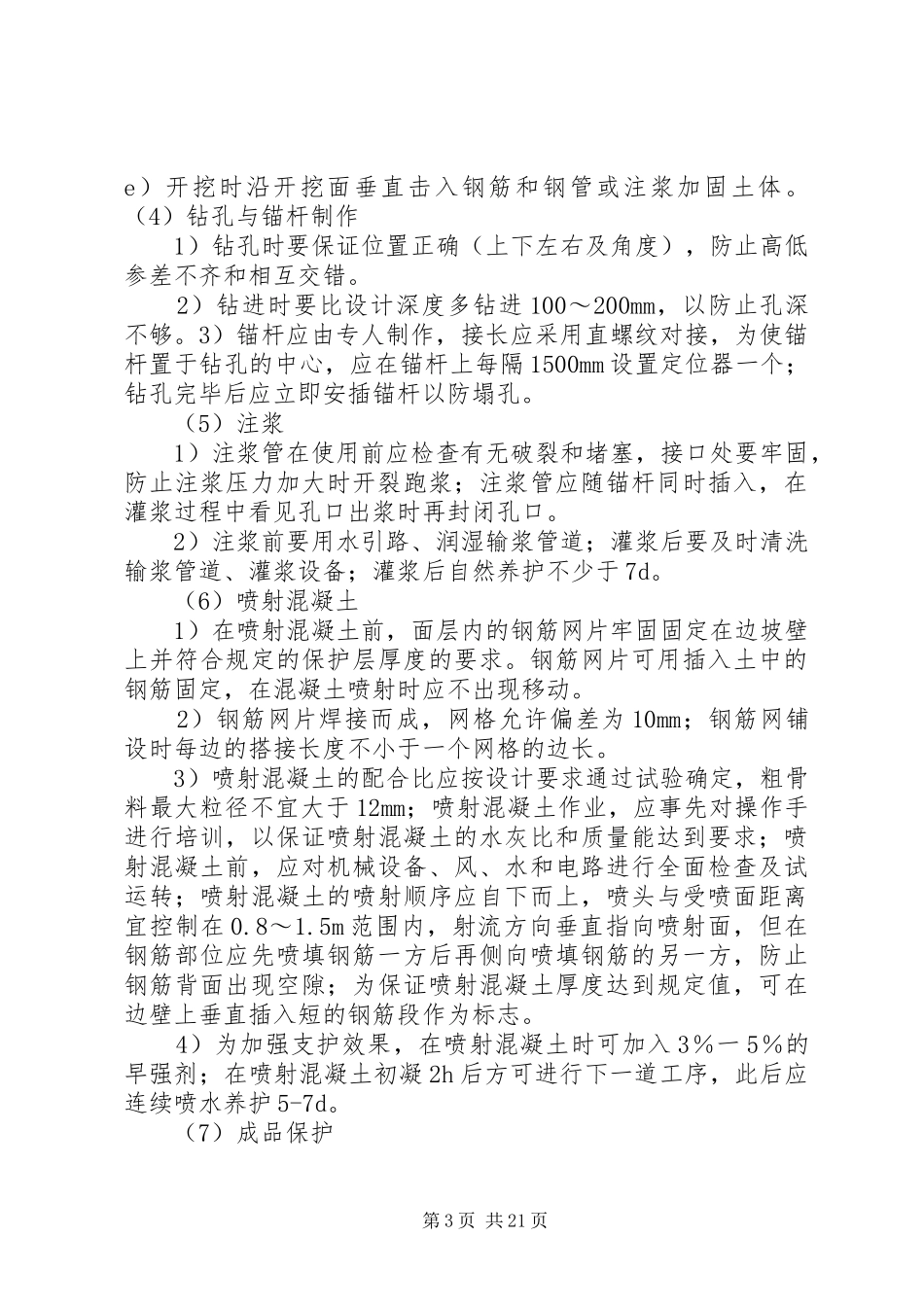

锚杆喷浆支护施工工艺(1)锚杆的构造要求1)锚杆采用h
