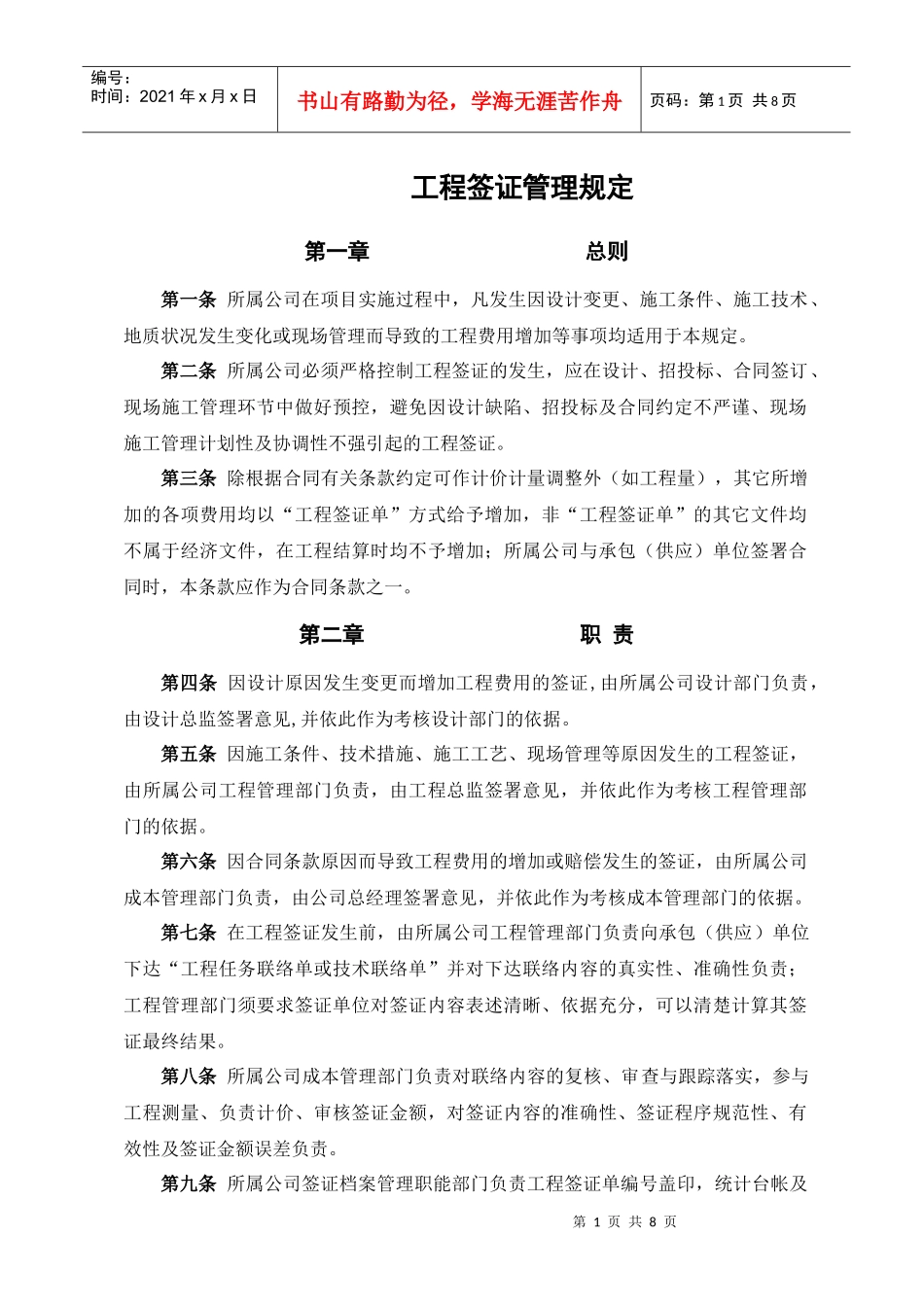

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页工程签证管理规定第一章总则第一条所属公司在项目实施过程中,凡发生因设计变更、施工条件、施工技术、地质状况发生变化或现场管理而导致的工程费用增加等事项均适用于本规定
第二条所属公司必须严格控制工程签证的发生,应在设计、招投标、合同签订、现场施工管理环节中做好预控,避免因设计缺陷、招投标及合同约定不严谨、现场施工管理计划性及协调性不强引起的工程签证
第三条除根据合同有关条款约定可作计价计量调整外(如工程量),其它所增加的各项费用均以“工程签证单”方式给予增加,非“工程签证单”的其它文件均不属于经济文件,在工程结算时均不予增加;所属公司与承包(供应)单位签署合同时,本条款应作为合同条款之一
第二章职责第四条因设计原因发生变更而增加工程费用的签证,由所属公司设计部门负责,由设计总监签署意见,并依此作为考核设计部门的依据
第五条因施工条件、技术措施、施工工艺、现场管理等原因发生的工程签证,由所属公司工程管理部门负责,由工程总监签署意见,并依此作为考核工程管理部门的依据
第六条因合同条款原因而导致工程费用的增加或赔偿发生的签证,由所属公司成本管理部门负责,由公司总经理签署意见,并依此作为考核成本管理部门的依据
第七条在工程签证发生前,由所属公司工程管理部门负责向承包(供应)单位下达“工程任务联络单或技术联络单”并对下达联络内容的真实性、准确性负责;工程管理部门须要求签证单位对签证内容表述清晰、依据充分,可以清楚计算其签证最终结果
第八条所属公司成本管理部门负责对联络内容的复核、审查与跟踪落实,参与工程测量、负责计价、审核签证金额,对签证内容的准确性、签证程序规范性、有效性及签证金额误差负责
第九条所属公司签证档案管理职能部门负责工程签证单编号盖印,统计台帐及第2页共8页第1页共8页编号:时间:20
