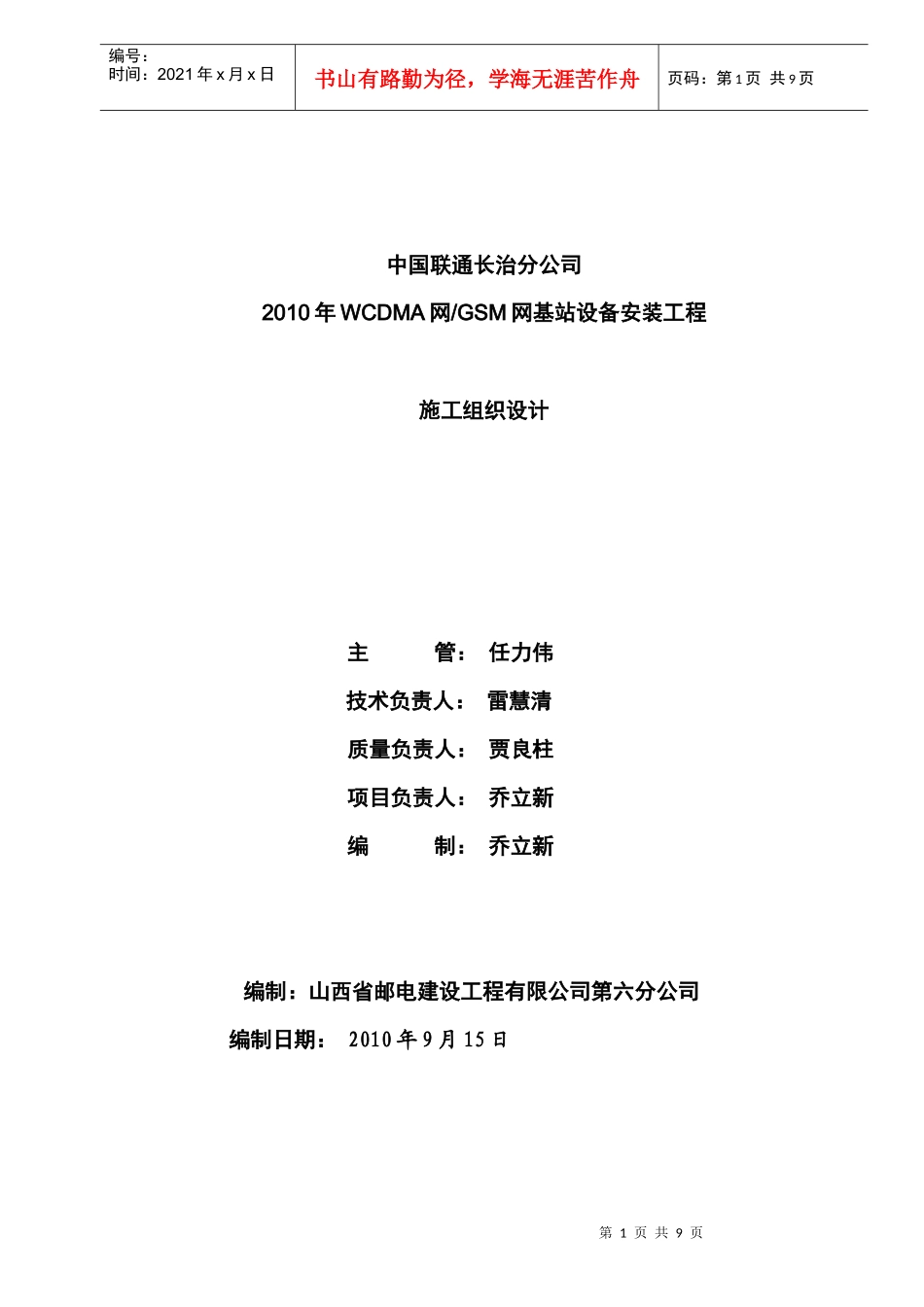

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页中国联通长治分公司2010年WCDMA网/GSM网基站设备安装工程施工组织设计主管:任力伟技术负责人:雷慧清质量负责人:贾良柱项目负责人:乔立新编制:乔立新编制:山西省邮电建设工程有限公司第六分公司编制日期:2010年9月15日第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页第一章工程概况山西省邮电建设工程有限公司受中国联通山西省分公司委托,承揽《中国联通山西省分公司2010年WCDMA网/GSM基站设备安装工程》工程项目长治地区基站设备的建设项目
本项目在长治地区GSM网项目总计127个基站,其中新建基站85个,共址基站42个,O改S基站27个;WCDMA项目总计76个基站,其中新建基站21个,共址站55个
施工项目主要包含移动基站室内设备、室外天馈线的安装;开关电源、蓄电池的安装
按照长治市分公司具体部署和要求,我公司结合本次工程的实际情况和特点,成立了以任力伟经理为总指挥的专项项目组,同时在在长治地市设立了现场指挥部,并吸取本项工程长治基站建设多年来的施工经验制定本次工程具体施工组织方案
第二章施工准备第一条资源计划一、计划人员安排中国联合网络通信有限公司长治市分公司2010年WCDMA网及GSM网基站设备安装两项工程因点多、面广,工期紧等特点
要求承包方提供充足且技术全面的工程人员及管理人员
针对此项目我分公司拟指派1名项目经理担任项目经理(乔立新),指派技术员1人(贾良柱),指派质检员1人(赵创业),指派安全员1人(),指派资料员1人(申惠芳),材料员1人(刘建林),库管1人(卫亚芬),同时指派熟悉华为设备、爱立信设备等各个厂家设备的人员担任工程队长和队员
共计划派出55人参与此项目的运作

基站施工队一共9个队,每队5人,
