村级道路硬化工作方案为切实解决村村民行路难的实际困难,紧紧抓住村道路被列为全乡村村通工程建设项目的难得机遇,扎实推进村村级道路硬化建设,提高村村级道路的质量水平和通行安全,特制定以下实施方案一、目标任务村至3
5公里村级道路硬化
工程于2014年7月份全面启动,2014年12月底前完工
二、具体计划安排7月12日-7月31日:1、完成全线路基土石方,挡土墙、涵洞、路基整理等工程招投标及合同签定
2、垫层及路面层工程的招投标及合同签定
3、完成拆迁征地工作
8月1日-8月31日完成拓宽建设、全线路基土石、路基整理等
9月1日-9月30日完成垫层和排水工程
10月1日-11月30日完成浇筑路面
三、组织机构成立村村级道路硬化工程领导组,负责村村级道路硬化的建设工作
四、技术标准水泥路按路基宽度不低于4-4
砂石垫层宽4米-4
5米,压实厚度20cm,水泥路面宽4米,部分险要地段3
5米,两侧设0
5米的砂石路肩,混凝土路面标号等级为c30,且按规范要求设置错车道
五、工程量及工程造价1、浇筑混凝土道路均宽为(4+4
5)/2=4
25米,道路总面积为:3500×4
25米=14875平方米,浇筑水泥路面造价为:14875米×60元=89

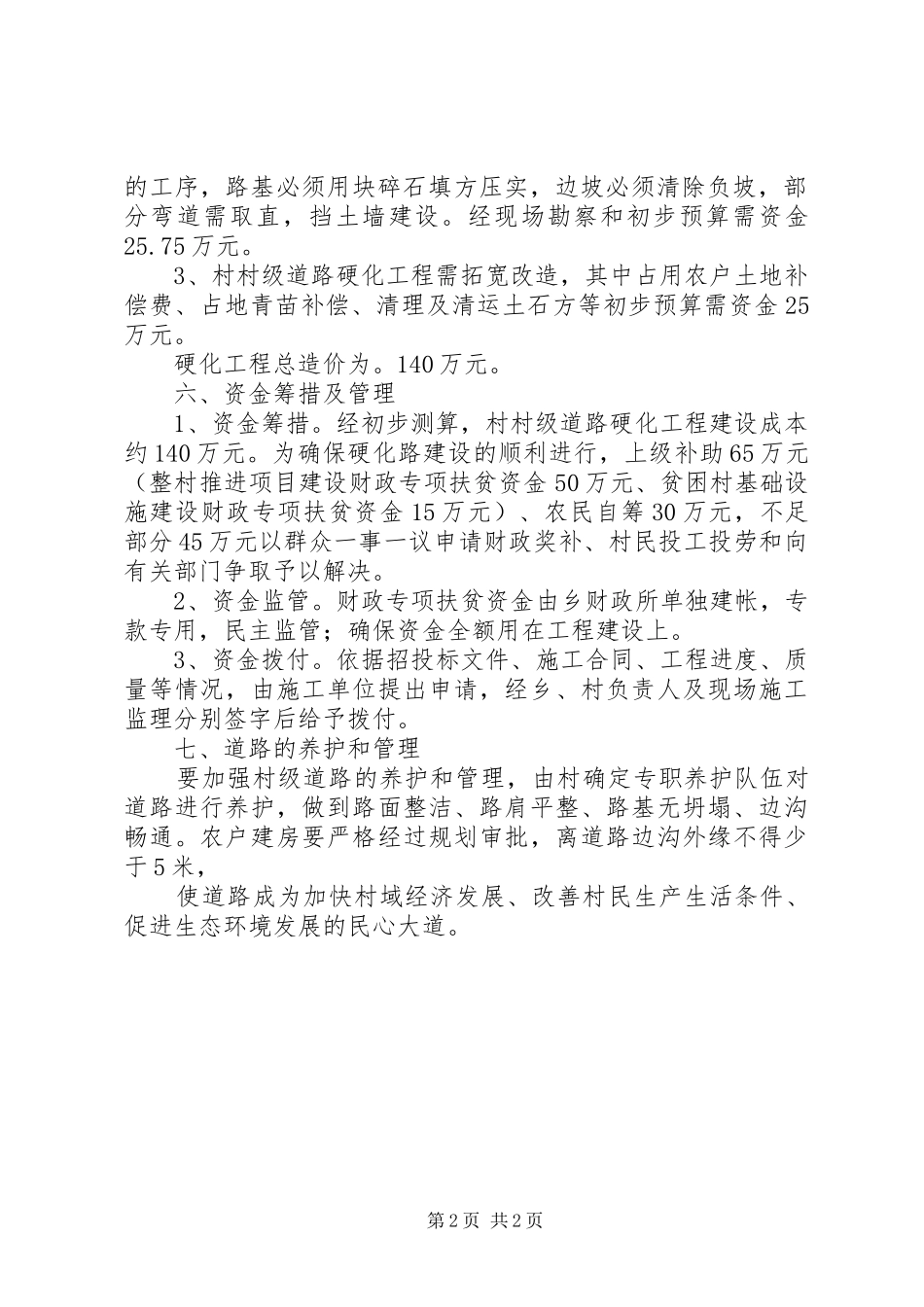

2、村村级道路硬化工程为山区道路工程,地势险要,路基及边坡极不稳定,路基的基础层建设是一道极为必要且不可少第1页共2页的工序,路基必须用块碎石填方压实,边坡必须清除负坡,部分弯道需取直,挡土墙建设
经现场勘察和初步预算需资金25
3、村村级道路硬化工程需拓宽改造,其中占用农户土地补偿费、占地青苗补偿、清理及清运土石方等初步预算需资金25万元
硬化工程总造价为
六、资金筹措及管理1、资金筹措
经初步测算,村村级道路硬化工程建设成本约140万元
为确保硬化路建设的顺利进行,上级补助65万元(整村推进项目建设财政
